予報と差し迫った脅威の評価
参照アーキテクチャとガードレール
効果的な降雪対応には、主観的判断ではなく客観的基準を通じて準備態勢を運用可能にする階層的意思決定フレームワークが必要である。気象庁の緊急警報システムは参照標準を確立している。予測される状況が定義された閾値(例:特定地域における12時間あたり30cm以上の積雪、または風速15m/s以上)を満たす場合に警報が発令される。このような警報を受け取った組織は、独立した検証を必要とする助言情報としてではなく、事前に定められた対応プロトコルの発動契機として扱うべきである。
- 前提*:本分析は、気象庁の警報発令が即座の組織的対応を必要とする状況と相関すると仮定する。組織は二次確認を待って行動を延期すべきではない。
ガードレール(ここでは客観的で事前に確立された意思決定基準と定義)は、対応の遅延と資源の誤配分の両方を防ぐ。第一のガードレールは、質的評価ではなく測定可能なパラメータに基づいて閉鎖閾値を確立する。例えば、高速道路の閉鎖基準は次のように規定すべきである:視界≤50メートル(固定監視ステーションまたは現場観測者による測定)、または積雪速度≥30cm/時(降水量計による記録)、または風による吹雪が牽引係数を運用最低値以下に低下させる場合。これらの基準は曖昧さを排除する。状況が閾値を満たせば、リアルタイムの判断を必要とせず自動的に閉鎖が実施される。
- データポイント*:日本の高速道路当局は通常、視界50~100メートルおよび積雪速度20~30cm/時を閉鎖発動基準として採用しているが、具体的な数値は地域や道路分類によって異なる(出典:国土交通省ガイドライン)。
第二のガードレールは、定義された通信シーケンスを通じて情報フローを構造化する:気象庁→都道府県政府→市町村政府→公共サービス組織(病院、公共事業、交通事業者)→一般市民。各階層は地域の文脈を追加する。例えば、都道府県は標高や露出度に基づいて最も高いリスクに直面する市町村を特定する可能性がある。いずれかの階層での遅延や欠落は情報の非対称性を生み出し、一部の地域は動員される一方で他の地域は準備不足のままとなる。具体的プロトコル:各階層が30分以内に受領を確認し、事前に割り当てられたタスクの実施を開始する24時間前通知要件を確立する。ボトルネックを特定するために確認タイムスタンプを記録する。
第三のガードレールは、段階的展開を通じて資源制約に対処する。除雪機器(除雪車、散塩車、ローダー)は有限である。1日目に予備を使い果たすと、長期化する事象の2日目から5日目に対応能力が残らない。段階的展開モデル:1日目(軽装備のみ—散塩、主要ルートの軽微な除雪)、2日目(全面動員—すべての機器を展開)、3日目から5日目(保守ローテーション—50%の機器を稼働、50%を保守・給油)。このパターンは複数日にわたる事象全体で運用を維持し、機器故障の連鎖を防ぐ。
- 前提*:このモデルは、機器の保守間隔が12~24時間であり、50%の予備容量が二次ルートの除雪と緊急対応に十分であると仮定する。
第四のガードレールは、リアルタイムのデータ共有を通じた組織間調整を義務付ける。警察、消防、公共事業、交通事業者、市町村政府は独立して運営されるが、相互依存的な制約に直面する:高速道路の閉鎖は緊急対応時間に影響する、停電は除雪の課題を複雑化する、道路で作業する公共事業者は除雪機器に危険をもたらす。調整メカニズム:共同作戦センターを設置する(または、同一場所での配置が不可能な場合は、固定時刻—例:日本時間06:00、12:00、18:00—に毎日のブリーフィングコールを実施)。各組織の代表者が状況更新、資源状況、新たな制約を共有する。紛争解決と資源再配分に責任を持つ単一の調整者を指名する。
第五のガードレールは、一般的な警告ではなく実行可能な指示を明示するために公共コミュニケーションを標準化する。曖昧な声明(「注意してください」「雪に備えてください」)は具体的な行動変容を引き起こさない。具体的なコミュニケーション形式:「1月21日18:00以降、不要不急の移動を禁止。給油所は15:00までに閉鎖する可能性あり。食料品店は過去のパターンに基づき14:00までに棚が空になると報告。公共交通機関は修正スケジュールで運行(詳細は[URL]参照)」。この具体性により、個人と組織は資源配分の決定(例:14:00までに給油、13:00までに物資購入)を行うことができる。
- 前提*:本分析は、具体的で時間制限のある指示が一般的な警告よりも高い遵守率を生み出すと仮定する。この仮定の実証的検証は人口統計学的および地域的文脈によって異なる。

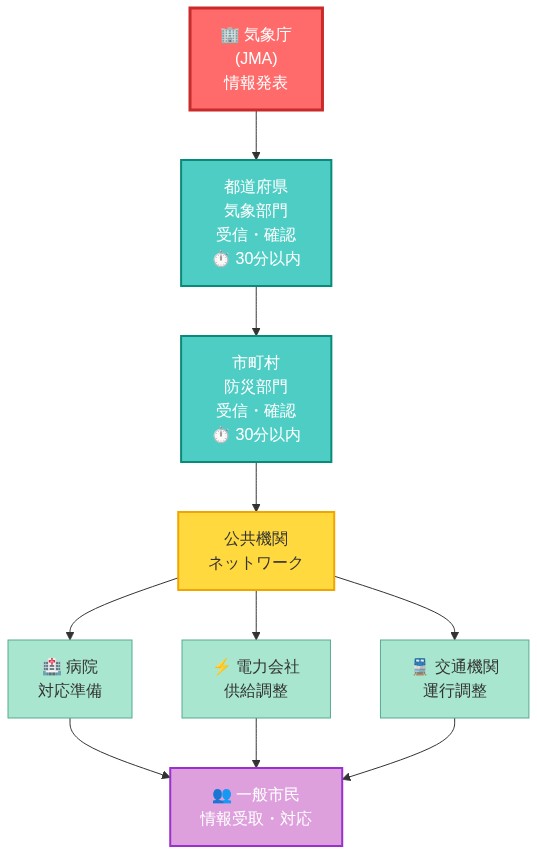

- 図2:気象情報伝達の階層構造と確認プロトコル*

- 図4:段階的除雪装備配置モデル(5日間タイムライン)*

- 表1:JMA警報レベルと組織対応基準の対応関係(気象庁ガイドライン基準)*
実施と運用パターン
降雪対応作業は、それぞれ定義された目的、資源要件、意思決定トリガーを持つ4段階の時間構造に従う。
- 第1段階:準備(本日から1月20日まで)*
目的:機器の機能性を検証し、人員の可用性を確認し、消耗品を備蓄し、通信システムを確立する。
具体的タスク:
-
機器保守:すべての除雪機器(除雪車、散布機、ローダー)を点検する。機能状態を記録し、修理が必要な機器を特定する。完了期限を割り当てる:1月20日18:00。
-
人員スケジューリング:72時間の連続運用のためのオペレーター、配車係、支援スタッフの可用性を確認する。疲労による誤りを防ぐためのローテーションスケジュール(例:12時間シフトと12時間休息期間)を確立する。重要な役割のバックアップ人員を特定する。
-
物資備蓄:塩/砂の備蓄が5日間の運用要件を満たすことを確認する。現在の在庫が目標の75%未満の場合は追加物資を注文する。機器と緊急車両の燃料可用性を確認する。
-
通信システム:すべての警報システム、ホットライン、組織間通信チャネルをテストする。主要な利害関係者と簡単な机上演習(2~3時間)を実施し、意思決定ポイントを確認し、ギャップを特定し、役割分担を明確化する。
-
第2段階:積極的対応(1月21~22日)*
目的:事前に定められた閉鎖プロトコルを実施し、除雪機器を展開し、緊急派遣の準備態勢を維持し、継続的な気象監視を提供する。
具体的タスク:
-
指令センターの起動:気象データ、機器状態、事故報告へのリアルタイムアクセスを持つ中央指令施設(または仮想的な同等物)で24時間体制を確立する。
-
閾値監視:気象庁の更新と現場観測(視界、積雪速度、風速)を監視する単一の個人を割り当てる。状況が事前に定められた閾値を超えた場合、エスカレーション手順(例:高速道路閉鎖、機器展開、公共警報発令)を発動する。
-
機器展開:すべてのオペレーターがアクセス可能な地図上の場所に除雪機器を事前配置する。主要ルートに軽装備(散塩車、軽微な除雪)を展開する。スプレッドシートまたはソフトウェアシステムを介して機器追跡を維持し、4時間ごとに更新する。
-
スタッフローテーション:義務的な休息期間を伴う12時間シフトを実施する。疲労関連のパフォーマンス低下を監視する。
-
公共コミュニケーション:2時間ごとに更新される録音更新を備えたホットラインを確立する。これにより緊急サービスへの通話量が減少し、一貫した情報が提供される。
-
第3段階:持続的運用(1月23~24日)*
目的:機器の機能性を維持し、物資を補充し、二次的故障(停電、雪崩リスク、水道本管破裂)を監視する。
具体的タスク:
-
機器保守:50%の機器を保守サイクル(燃料、フィルター交換、機械点検)にローテーションする。50%を稼働状態に維持する。
-
物資補充:在庫が運用備蓄の50%に近づいたら塩、砂、燃料を再注文する。
-
二次災害監視:停電対応のプロトコルを確立する(バックアップ発電機、手動交通制御)。高リスク地域の雪崩予報者と調整する。気象関連の損傷について公共事業インフラを監視する。
-
事故記録:すべての重要な事象(閉鎖、機器故障、緊急対応)をタイムスタンプと意思決定の根拠とともに記録し、事後レビューに備える。
-
第4段階:復旧(1月25日以降)*
目的:残留雪を除去し、ルートを再開し、損害を評価し、通常運用を回復する。
具体的タスク:
-
残留雪の除去:二次ルートと住宅地に機器を展開する。病院、消防署、重要インフラに通じるルートを優先する。
-
ルート再開:閉鎖されたルートを再開する前に、警察と交通事業者と調整して安全性を確認する。
-
損害評価:修理の優先順位付けと保険請求のために、写真とGPS座標を用いてインフラ損害(路面、公共事業線、建物)を記録する。
-
事後レビュー:7日以内にすべての利害関係者と構造化された報告会を実施する。下された決定、資源利用、コミュニケーションの有効性、特定されたギャップを記録する。調査結果を使用して将来の事象のためのプロトコルを更新する。
-
運用上の前提と制約*
この実施モデルは次のことを前提とする:(1)12~24時間の機器保守間隔が運用を維持するのに十分である、(2)人員は許容できないパフォーマンス低下なしに12時間シフトで働くことができる、(3)5日間の消費量の物資備蓄が達成可能である、(4)組織間調整は毎日のブリーフィングまたは共同作戦センターを通じて達成できる。これらの前提からの逸脱—例えば、保守能力を超える機器故障または人員の不可用性—は、事前に定められたエスカレーション手順(例:近隣市町村との相互援助協定、緊急機器レンタル、または一時的なサービス削減)を必要とする。

- 図5:大雪時の組織横断的オペレーション実装*
測定と次のアクション
測定フレームワーク
大雪事象への効果的な対応には、事前に定義された閾値に対する運用状況の体系的な監視が必要である。以下の指標が最小測定セットを構成する:
-
降雪積雪量:固定気象観測所での毎時測定、センチメートルで記録。このデータはすべての後続の資源エスカレーションに関する決定の基礎となる。
-
道路閉鎖状況:交通管理担当者からの現場報告を介して30分ごとに更新。利害関係者のコミュニケーションにおける曖昧さを防ぐために、状況カテゴリーを標準化する必要がある(例:「通行可能」「制限あり」「閉鎖」)。
-
対応遅延:警報発令から閉鎖または資源展開の実施までの経過時間。目標閾値:90分未満。この指標は意思決定または通信チェーンにおける組織的ボトルネックを明らかにする。
-
機器利用率:現在展開されている利用可能な除雪機器、緊急車両、人員の割合。この率は資源の適切性を示す。100パーセントに近づく率は、需要削減または外部支援を必要とする容量制約を示す。
-
事故頻度:交通事故、車両故障、立ち往生した運転者の記録された件数、毎時記録。事故の急増はしばしばシステム障害に先行し、即座のエスカレーションを必要とする。
-
測定実施*:1人の個人を指標管理者として指定し、4時間ごとに更新される簡単なダッシュボード—スプレッドシートまたは壁掛けチャートのいずれか—を維持する責任を負わせる。このダッシュボードは毎日のブリーフィング中にすべての利害関係者機関と共有されなければならない。指標閾値によって引き起こされるすべての決定は、タイムスタンプ、意思決定者、根拠、観察された結果とともに記録されなければならない。この文書は事後分析と組織学習に役立つ。
エスカレーショントリガーと対応プロトコル
測定データは、事前に確立された意思決定ルールに従って事象中の調整を通知する:
- 降雪積雪量が予測を20パーセント以上超える場合:機器シフトを増やし、非番の人員を呼び出し、近隣管轄区域からの相互援助を要請することにより、資源展開をエスカレートする。
- 事故率が4時間の期間にわたって50パーセント以上増加する場合:緊急派遣スタッフを増やし、影響を受けるルートの速度制限を下げ、高リスク区間の一時閉鎖を検討する。
- 機器利用率が90パーセントに近づく場合:非重要な保守活動を中断し、二次道路での定期的な除雪を延期し、病院、消防署、水処理施設に通じるルートを優先する。
これらのトリガーは、予測が文書化された不確実性範囲を持つ気象モデルに基づいており、現場担当者が管理上の遅延なしに状況を報告する権限を持つことを前提とする。
次のアクション:24時間実施ウィンドウ
以下のアクションは、遅延の結果によって優先順位付けされ、直ちに開始されなければならない:
-
サプライヤー確認と早期調達(優先度1):塩、砂、燃料、食料品のすべての重要なサプライヤーに連絡する。ルートが通行不能になる前に配送スケジュールを確認するか、早期出荷を手配する。すべての確認を書面で記録する。
-
機器保守と燃料配送(優先度1):すべての除雪機器の予防保守をスケジュールし、明日の燃料配送を手配する。重要施設のバックアップ発電機が給油され、テストされていることを確認する。
-
人員ブリーフィング(優先度1):割り当てられた役割、エスカレーション手順、疲労管理プロトコル、意思決定権限をカバーするすべての対応スタッフのブリーフィングを実施する。曖昧さを防ぐために書面による役割記述を配布する。
-
公共勧告(優先度2):予想される降雪範囲、最も重い積雪のタイミング、推奨される移動回避ウィンドウ、リアルタイム更新の権威ある情報源を明示する詳細な勧告を公表する。複数のチャネル(放送メディア、市町村ウェブサイト、緊急警報システム)を介して配布する。
-
組織間調整(優先度2):近隣の市町村および都道府県との直接通信チャネルを確立する。利用可能な資源タイプ、要請手順、費用分担の取り決めを含む相互援助プロトコルを明確化する。
-
通信システム検証(優先度2):ピーク需要下での信頼性を確保するために、すべての主要およびバックアップ通信システム—電話、無線周波数、電子メールサーバー—をテストする。テスト結果を記録し、即座の是正を必要とする障害を特定する。
-
緊急避難所の準備(優先度3):指定された緊急避難所が毛布、食料、水、医療用品を備蓄していることを確認する。スタッフの割り当てを確認し、暖房システムをテストする。
-
バックアップ電源の提供(優先度3):病院、水処理プラント、緊急作戦センターを含む重要施設でバックアップ電源(発電機またはバッテリーシステム)を手配する。72時間の連続運用のための燃料供給を確認する。
これらのアクションは24時間のウィンドウに圧縮される。冷酷な優先順位付けが不可欠である。優先度1と評価されたアクションは、優先度2と評価されたアクションの前に完了しなければならない。
リスクと軽減戦略
システム連鎖障害
長期にわたる大雪イベントは、相互依存するインフラシステムを通じて、直接的な気象影響を超えるリスクをもたらします。
-
電力システムの脆弱性*: 湿った重い雪が電線に蓄積し、設計仕様を超える機械的負荷を増加させます。電線が故障すると、連鎖的な停電が発生し、水処理、暖房システム、緊急通信が無効化される可能性があります。軽減策として、変電所に修理班を事前配置し、脆弱な人々にサービスを提供する施設(病院、介護施設、水処理施設)にバックアップ発電機を配備する必要があります。前提条件:修理班は警報から4時間以内に変電所に到着できること。地理的条件がこれを妨げる場合、追加の配置場所が必要です。
-
山岳地帯における雪崩リスク*: 急斜面への積雪が安定性の閾値を超え、交通路を遮断し、インフラに損害を与える雪崩を引き起こします。軽減策には、確立されたプロトコル(例:訓練された職員による手動観察または自動センサー)を使用した継続的な斜面監視と、条件が臨界閾値に達する前の脆弱なルートの予防的閉鎖が含まれます。この軽減策は、斜面安定性評価方法が文書化され、職員がそれらを一貫して適用するよう訓練されていることを前提としています。
-
サプライチェーンの混乱*: 道路閉鎖により、病院、ガソリンスタンド、小売店への燃料、食料、医療用品の配送が妨げられます。軽減策として、配送拠点での早期備蓄と、通常の購入遅延を回避する事前確立された緊急調達プロトコルが必要です。前提条件:供給業者が早期注文を履行する能力を持つこと。そうでない場合、調達はより早期に開始する必要があります。
-
職員の疲労*: 長時間の対応作業(24時間以上)は、意思決定の質を低下させ、エラー率を増加させ、対応職員の事故リスクを高めます。軽減策には、義務的な休息ローテーション(例:12時間勤務と12時間休息)と、休息期間中の運用能力を維持するためのバックアップ人員配置が含まれます。これは、人員配置レベルがローテーションを許可することを前提としています。そうでない場合、外部職員を事前に要請する必要があります。
-
公衆のパニックと買い占め*: 供給可能性に関する不確実性がパニック買いを引き起こし、小売在庫を枯渇させ、人為的な不足を生み出します。パニックによる移動からの混雑は事故リスクを増加させます。軽減策には、供給状況に関する透明で頻繁なコミュニケーションと、移動の必要性に関する明確なガイダンスが含まれます。前提条件:公共メッセージが対象者に届くこと。コミュニケーションチャネルが限られている場合、効果は低下します。

- 図8:大雪リスクの多層的軽減戦略*
組織的および調整リスク
-
予防的閉鎖への反発*: 条件が危機的に見える前に実施される道路閉鎖は、しばしば公衆の抵抗を引き起こし、ドライバーは明瞭な条件を観察すると閉鎖標識を無視します。これは責任問題を生み出し、将来の閉鎖遵守を損ないます。軽減策には、理由を説明する明示的な公共メッセージング(「閉鎖は2時間以内に条件が急速に悪化する際の事故を防ぐ」)と、閉鎖の一貫した執行が含まれます。これは、執行リソースが利用可能であり、メッセージがドライバーが閉鎖に遭遇する前に届くことを前提としています。
-
組織間の摩擦*: ある機関の対応行動(例:道路閉鎖)が、別の機関の運用(例:緊急サービスのルーティング)に不便をもたらす可能性があります。摩擦は意思決定を遅らせ、カバレッジにギャップを生み出します。軽減策には、競合する優先事項のバランスをとる事前確立された調整プロトコルと共同意思決定フレームワークが必要です。前提条件:機関が事前に意思決定権限について合意すること。権限が曖昧な場合、紛争が対応を遅らせます。
-
単一障害点*: 重要なシステムは、しばしば単一の個人、施設、またはコミュニケーションチャネルに依存しています。任意の単一点の障害は、依存システム全体に連鎖します。軽減策には、すべての単一障害点を特定し、文書化された回避策(例:バックアップ意思決定者、代替コミュニケーションチャネル、冗長機器)を開発することが含まれます。

- 図11:次世代気象リスク対応体制への進化(現在→将来)*
具体的な軽減措置
-
重要システム冗長性監査(優先度1): 電力システム、水システム、緊急通信、意思決定権限におけるすべての単一障害点を特定します。各障害点の回避策を開発し文書化します。
-
バックアップ電源の準備(優先度1): 脆弱な人々にサービスを提供するすべての施設(病院、介護施設、水処理施設、緊急オペレーションセンター)のバックアップ電源を手配します。72時間の連続運転のための燃料供給を確認します。
-
遠隔地への供給品の事前配置(優先度2): ルートが閉鎖される前に、遠隔地に緊急供給品(食料、水、毛布、燃料)を事前配置します。在庫とアクセス手順を文書化します。
-
閉鎖権限の明確化(優先度2): コンセンサス形成や管轄権紛争による遅延を防ぐため、道路閉鎖決定のための明確で文書化された権限を確立します。どの個人または部署が最終権限を持ち、どのような条件下で閉鎖が実施されるかを明示します。
-
職員疲労管理トレーニング(優先度2): すべての対応スタッフに、疲労認識、ストレス下での意思決定、義務的な休息プロトコルについてトレーニングします。ローテーションを可能にするバックアップ人員を確立します。
-
公共メッセージングの準備(優先度3): 予防措置(閉鎖、移動制限)が条件が実際に悪化するまで過剰に感じられる理由を説明するメッセージングを準備します。イベント開始前に複数のチャネルを通じてメッセージングを配信します。
-
イベント後のレビュープロトコル(優先度3): イベント終了後1週間以内に、対応決定、結果、職員のフィードバックをレビューするための正式なプロセスを確立します。学んだ教訓と将来のイベントに必要な手順変更を文書化します。
結論と移行計画

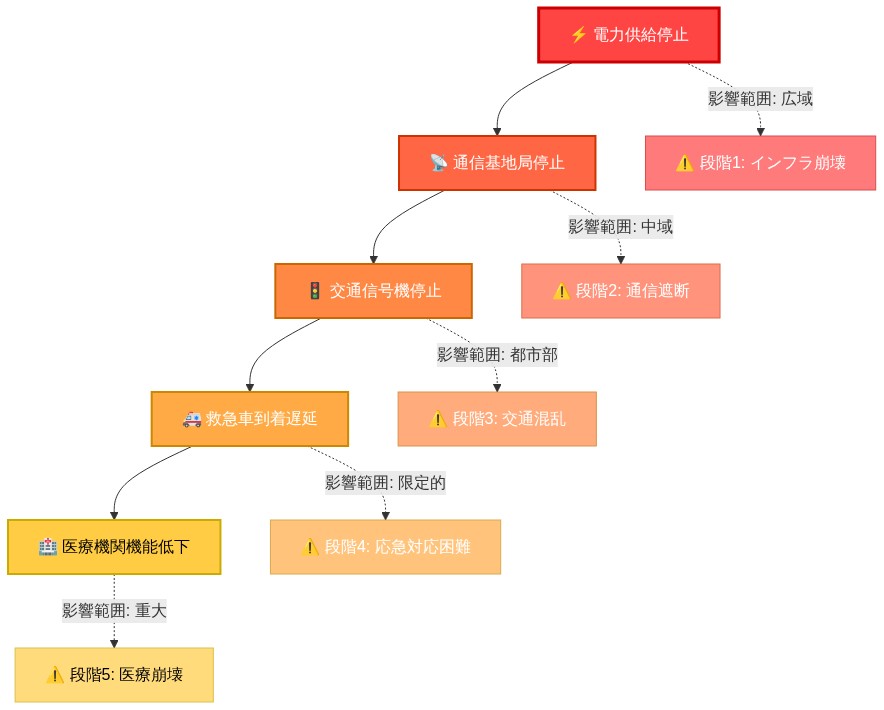

- 図6:大雪時のカスケード型システム障害の連鎖*
理論的枠組み:時間制約下の組織的準備態勢
予測される5日間の降雪イベント(1月21日~25日、推定)は、組織のレジリエンスシステムに対する限定的なストレステストシナリオを生み出します。この時間枠は重要な前提を提示します:48~72時間の事前通知が、ベースライン運用から高度な準備態勢への測定可能な移行を可能にするということです。この前提は、組織の対応速度(承認から完了確認までの各準備タスクの実行に必要な時間)に対して検証が必要です。
効果的な移行のための前提条件
準備→対応→回復フェーズを通じた成功的な移行は、3つの文書化された前提条件に依存します:
- 明確な権限の割り当て: 各準備タスクには、文書化された意思決定権とリソースアクセスを持つ明示的な所有権(個人、部門、または外部請負業者)が必要です。
- 手順の文書化: 緊急時手順は、活性化前に書面形式で存在する必要があり、イベント中に起草されるものではありません。文書化されていない手順は、実行のばらつきと障害点をもたらします。
- リアルタイム測定能力: 組織は、イベント中の逸脱を検出するために、1月21日前にベースライン指標(例:供給在庫レベル、通信システム応答時間、スタッフブリーフィング完了率)を確立する必要があります。
運用上の優先順位:エビデンスに基づく順序付け
準備フェーズは、障害結果の重大度に基づいて、次の優先順位に従う必要があります:
- 1日目(1月19日): 責任を割り当て、すべてのスタッフに意思決定基準を公開し、指揮センターのコミュニケーションプロトコルを確立します。
- 2日目(1月20日): タスク完了を確認し、通信システムテストを実施し、役割固有の行動とエスカレーショントリガーについてスタッフにブリーフィングします。
- 3~5日目(1月21日~25日): 対応プロトコルを実行し、リアルタイム測定を維持し、イベント後の分析のために逸脱を文書化します。
成功の定義:混乱の排除ではなく、害の最小化
この文脈における成功は、すべての混乱を排除することではなく、組織能力に対する予防可能な害を最小化することとして運用的に定義される必要があります。この区別は重要です:5日間の降雪イベントは、準備の質に関係なく、いくつかの混乱を生み出します。組織の有効性の尺度は、混乱が事前に確立された許容範囲内(例:許容可能なサービス遅延、許容可能なスタッフ欠勤率、許容可能な供給枯渇)に留まるかどうかです。
活性化メカニズム:警報を承認として扱う
緊急警報は、既存の緊急時計画を活性化するための正式な承認として機能します。組織は、この警報を推奨としてではなく、文書化された対応を必要とするトリガーイベントとして解釈する必要があります。活性化の遅延は、連鎖障害の確率を増加させます。連鎖障害とは、1つのシステム(例:輸送)の障害が依存システム(例:供給配送、スタッフ出勤)に伝播することと定義されます。
結論
1月20日の営業終了までに割り当てられた準備タスクを完了する組織は、文書化された準備態勢の状態からイベントに入ります。遅延する組織は、即興から対応し、実行エラーと回復時間の両方を増加させます。5日間の期間は、準備のギャップを露呈するのに十分な長さですが、明示的な手順、明確な権限、リアルタイム測定を持つシステムにとっては管理可能です。準備活動を直ちに開始してください。
気象学的根拠と予測信頼度
気象庁(JMA)は、日本海地域全体で発達する長期の冬型気圧配置に対する緊急警報(1月19日発表)を発表しました。主な降雪活動は2024年1月21日~25日(約5日間の期間)に予測されています。この警報分類は、通常の冬季気象勧告とは異なり、2つの重要な要因を反映しています:(1)総観規模気圧システムの標準閾値を超える予測信頼度、および(2)この地域のこの期間の気候学的規範から逸脱する予想されるイベント期間と強度。
基礎となるメカニズムには、大陸源からの寒気移流と結合した深化する低気圧システムが含まれ、この構成はJMA季節予測モデルで文書化されています。北部本州から西日本にかけての日本海沿岸地域は、地形的強化と風上斜面に沿って降水を集中させる持続的な風パターンにより、最も高い曝露に直面しています。予測の不確実性は5日間の期間を超えて増加します。したがって、準備は、1~2日の追加の緊急時延長を伴う運用計画基盤として、記載されたタイムラインを前提とする必要があります。
- 重要な前提*: 緊急警報の指定は、発生後の反応的対応ではなく、条件が悪化する前のリソース動員を正当化するのに十分な予測スキルを示しています。これは気象学的確実性ではなく、政策運用上の閾値です。

- 図9:大雪対応の5段階準備フェーズと実装ロードマップ(警報発令から5日間の段階的準備戦略)*
システム連鎖脆弱性とリソース制約
日本海回廊にサービスを提供する輸送およびサプライチェーンネットワークは、単一点障害が依存ノード全体に伝播する密結合システム(Perrow, 1984; Reason, 1997)の特性を示しています。3つの構造的脆弱性が明示的な注意に値します:
- 1. ネットワーク冗長性の欠如*
主要高速道路回廊(例:中央自動車道、北陸自動車道)は、貨物動脈と緊急アクセスルートの二重機能を果たします。雪が主要ルートの閉鎖を強制すると、代替経路(二次高速道路、地方道路)は4~6時間以内に飽和し、緊急車両と供給配送を遅らせる混雑を生み出します。鉄道ネットワークも同様の制約を示します:単線または限定容量の路線が旅客と貨物の両方の交通を運びます。ある事業者の雪関連遅延は、相互接続されたサービスに連鎖します。風による吹きだまりのある山岳峠と沿岸区間は、予測可能なボトルネックを表します。5日間にわたるこれらのチョークポイントへの同時ストレスは、通常の運用バッファ(通常の冬季条件下で20~30%の予備容量を想定)を超えます。
- 2. サプライチェーンバッファの枯渇*
日本の製造および小売物流で標準的なジャストインタイム(JIT)在庫システムは、通常、非腐敗性商品に対して2~3日、腐敗性商品に対して1~2日のバッファ在庫を維持します。5日間の輸送閉鎖は、次のいずれかを強制します:(a)重要な供給品(燃料、医薬品、食料)の配給、(b)依存施設(病院、製造工場、配送センター)の運用停止、または(c)高コストでの緊急調達。病院とケア施設は特にリスクに直面します。発電機のバックアップ燃料供給は通常、通常条件下で3~5日をカバーし、電力インフラへの雪の負荷によって引き起こされる長期のグリッド障害には不十分です。
- 3. 機器と職員の飽和*
除雪作業(道路除雪、鉄道線路保守)は、有限の機器プールと訓練された職員に依存しています。5日間のイベントは、再供給が発生するよりも速く、塩、砂、機械設備の備蓄を使い果たします。職員の疲労は、48~72時間の連続展開後に運用上重要になります。シフトローテーションにはサイクルあたり4~6時間が必要で、効果的な労働力の可用性を低下させます。緊急対応機関(消防、救急、警察)は、雪イベント中に事故率が急増するため、競合する需要に直面します。通話量がベースライン率の1.5倍を超えると、応答時間が測定可能に低下します。
運用上の影響と段階的準備
5日間の予測期間は慎重な準備を可能にしますが、24時間を超えて延期されると急速に崩壊します。重要なインフラを管理する組織は、緊急警報を予防的提案としてではなく、緊急時プロトコルを直ちに活性化する承認として解釈する必要があります。
-
利害関係者カテゴリー別の具体的な行動:*
-
物流およびサプライチェーンコーディネーター: あなたの地域にサービスを提供する重要な供給業者(燃料、医薬品、食料、産業投入物)を特定し、今日連絡して、入荷配送を加速するか、あなたの施設での緊急備蓄を手配します。バックアップ輸送ルートを確認し、代替ルーティングのための運送業者の容量を確認します。
-
市町村政府: 条件が悪化したときの展開時間を短縮するために、戦略的デポ(中央倉庫ではなく)に塩、砂、除雪機器を事前配置します。24時間運用のためのスタッフ名簿を確認し、機器共有のための近隣市町村との相互援助協定を手配します。
-
公益事業会社: 雪の負荷が予測可能な障害を引き起こす脆弱なインフラ(電線、変圧器ステーション、水処理施設)の近くに修理班と機器を配置します。重要な施設でのバックアップ電源システムを確認し、発電機の燃料供給をテストします。
-
輸送事業者(高速道路、鉄道): 今すぐ緊急時スケジュールを公開し、ユーザーに予想される閉鎖、代替ルーティング、予想される遅延を通知します。誤った精度ではなく不確実性範囲を伝えることで、パニック駆動の混雑を減らします。
-
影響を受ける地域の世帯: 今後24時間以内に必須の買い物(食料、燃料、医薬品)と燃料購入を完了します。小売の混乱は通常、大雪到着の48時間前に始まります。この期間を超えて購入を遅らせると、在庫枯渇と価格上昇のリスクがあります。
-
前提*: この準備タイムラインは、通常の運用条件と標準的なサプライチェーンの応答性を前提としています。警報の配信または組織の意思決定の遅延は、利用可能な期間をさらに圧縮します。
