熱海土石流から5年:不完全な復興と制度的再建遅延

公式な語り口が構造的遅延を隠蔽している

地方自治体および県当局は、がれき撤去完了と初期段階のインフラ整備を根拠に、復興が「順調に進行している」と位置づけています。この語り口は目に見える進捗を強調する一方で、2年間のスケジュール遅延を曖昧にしています。

当局は公信力維持と資金継続性を優先します。遅延を認めることは政治的支持と寄付者の信頼を損なうリスクを伴います。公式な発表は完了した段階を強調し、修正された完了予定日には触れません。

2024年までに、がれきの約90%が撤去され、危険な斜面に対する一時的な安定化措置が施工されました。しかし、本来2023年に完了予定だった恒久的な河川堤防補強工事は、現在も設計および許認可段階にあります。土石流を流下させた上成川は、地質調査と環境影響評価を必要とし、これらにより工期が18~24ヶ月延長されています。

  • 実務家向けの視点:* 災害後のスケジュールに対して独立した検証メカニズムを構築してください。公式な進捗報告のみに依存することは、被災住民の困難と資源需要を過小評価するリスクを招きます。復興マイルストーンに対する定期的な第三者監査は説明責任を生み出し、遅延が顕在化した際の早期介入を可能にします。

住民証言が人的コストを明らかにする

仮設住宅に留まる家族は、心理的負担、経済的不安定性、および地域社会の結束力低下を報告しています。公式な2年間の遅延は、長期化する不確実性と物質的損失に直結します。

仮設住宅は緊急シェルターとして設計されたもので、長期居住を想定していません。長期滞在は貯蓄を枯渇させ、雇用を中断させ、社会的ネットワークを分断します。住民は保管料、通勤費、および未だ占有できない物件の維持費の増加に直面しています。

伊豆山地区から避難した4人家族は、5年間にわたり県の仮設住宅に滞在しています。彼らの物件は斜面安定化工事の進行中のため、依然としてアクセス不可能です。保管と中心部の職場への交通費が毎月の支出となり、貯蓄を消費しています。復興スケジュールが不明確なため、恒久的な転居を決断できません。

  • 実務家向けの視点:* 仮設住宅政策を復興スケジュールから切り離してください。住民に対して柔軟で長期滞在可能な選択肢と、楽観的な予測ではなく実際の完了日に連動した経済的支援を提供してください。インフラストラクチャのマイルストーンを毎月住民に更新する明確なコミュニケーション体制を確立し、転居または再投資に関する情報に基づいた判断を可能にしてください。

構造的障壁はシステム的再設計を要求する

2年間の遅延は無能さではなく、システム的制約を反映しています。許認可プロセスの分断、事前配置されたエンジニアリング能力の不足、および複雑な地形安定化のための資金メカニズムの不十分さです。

日本の災害復興枠組みは線形復興を想定しています。がれき撤去、被害評価、ソリューション設計、工事実行という順序です。熱海の地形は急峻で地質学的に複雑であり、二次的破壊に易い特性を持つため、反復的なエンジニアリングと継続的なモニタリングを要求します。線形プロセスはこの複雑性に対応できません。2021年の土石流を引き起こした気象条件は現在も存在し、恒久的インフラストラクチャを安全に設計する前に継続的なリスク評価が必要です。

上成川安定化プロジェクトは並行ワークフローを必要とします。地質マッピング、水文学的モデリング、斜面補強設計、および環境許認可です。これらは日本の規制枠組みでは通常順序立てて進行し、工期を延長させます。これらを並行実行し、反復的なフィードバックループを備えた再設計されたアプローチは、全体工期を30~40%削減できます。

  • 実務家向けの視点:* 高リスク地域に災害前のエンジニアリングタスクフォースを確立してください。地盤工学的専門知識、許認可テンプレート、および資金メカニズムを事前配置し、複雑な復興が災害直後に即座に開始できるようにしてください。安全基準を維持しながら冗長な承認層を排除する、災害復興向けの規制上の高速化レーンを創設してください。

段階的復興が再統合を加速させる

完全なインフラ整備まで再占有を待つことは安全性を最大化しますが、避難期間を延長させます。段階的アプローチ、すなわち部分的に安定化された地域への住民の帰還を継続的なモニタリングとともに許可することは、リスクと復興速度のバランスを取ります。実際の進捗に基づいて毎年調整される適応的資金配分は、予算配分の誤りを防ぎます。

熱海の伊豆山地区では、当局は安定化工事が80%完了した下部斜面の住宅への限定的な再占有を許可し始めました。住民はリアルタイムモニタリングデータと避難プロトコルを受け取ります。この段階的アプローチにより、避難した家族の15~20%が復興工事の継続中に帰還できました。仮設住宅に留まる住民は士気の向上と経済的負担の軽減を報告しています。

  • 実務家向けの視点:* 段階的再占有マイルストーンを備えた災害後復興を設計してください。どの地域が安全に再開できるかを共同で決定するコミュニティ諮問委員会を確立してください。住民に対して透明なリスクデータと意思決定権を提供し、単なるコンプライアンス指示ではなく、信頼を構築し心理的復興を加速させてください。

測定すべきは何か:建設ではなく住民成果

現在の指標(撤去されたがれき、支出された資金)は復興成功を捉えていません。住民中心の指標(住宅安定性、雇用継続性、地域社会の結束)は実際の復興品質をより適切に反映します。

インフラストラクチャ完成は必要ですが十分ではありません。復興は住民が経済的および社会的安定性を回復したときに成功します。建設進捗のみを測定することは、復興が実際に被災人口に奉仕しているかどうかを曖昧にします。

熱海の公式指標は90%のがれき撤去と60%のインフラプロジェクト着手を示しています。しかし、住民調査は避難した家族の35%が仮設住宅に留まり、45%が収入減少を報告し、30%が恒久的に転居したことを明らかにしています。これらの指標はインフラ進捗と人的復興の間のギャップを露呈させます。

  • 実務家向けの視点:* 二重追跡指標を確立してください。インフラ進捗と住民成果です。住宅状況、雇用率、心理健康指標、および地域社会参加を毎年追跡してください。調査結果を透明に公表し、建設スケジュールではなく住民成果データに基づいて復興戦略を調整してください。

結論:適応的復興システムへ向けて

熱海の土石流から5年経過した今、復興が不完全なままである理由は、日本の復興枠組みが本質的に複雑な環境において線形プロセスを想定しているからです。2年間の遅延は制度的能力と災害複雑性の不整合を反映しています。

実務家は災害後復興を適応的システムとして再設計すべきです。並行エンジニアリングワークフロー、段階的再占有、住民中心の意思決定、および成果ベースの説明責任です。高リスク地域に専門知識と資金を事前配置してください。安全を維持しながら遅延を排除する規制上の高速化レーンを確立してください。インフラ完成ではなく住民安定性を通じて成功を測定してください。

熱海の経験は重要な教訓を提供します。災害復興はスケジュール通りに完了すべき建設プロジェクトではありません。柔軟性、透明性、および被災住民との真の協働を要求する地域社会再統合プロセスです。これらの原則を組み込む機関は、将来の災害においてスケジュール遅延と人的苦難の両方を削減できます。

概要と事実的基礎

2021年7月3日、静岡県熱海市で土石流が発生し、28人の確認死亡者と数百人の住民避難をもたらしました。2026年現在、すなわち発生から5年経過時点で、復興は実質的に不完全なままです。文書化された遅延には以下が含まれます。(1)本来2023年に予定されていた河川堤防補強プロジェクトが現在2025~2026年に予測されている、(2)伊豆山地区の恒久的斜面安定化工事が設計および許認可段階を進行中である、(3)数十世帯の避難住民が仮設住宅に継続して占有している。本記事はこれらの遅延の根底にある構造的要因と、被災人口に対する文書化された影響を検証します。

  • 定義上の明確化:* 本記事における「復興」は恒久的インフラストラクチャ(堤防、排水システム、斜面補強)の復旧および避難住民の恒久住宅への帰還を指します。「回復」はより広い社会的および経済的再統合を包含します。この区別は重要です。インフラストラクチャ復興は住民回復成果から独立して進行する可能性があります。

公式スケジュールと文書化された遅延

報告された進捗指標

地方自治体および県当局は以下のマイルストーンを報告しています(2024年後期現在)。

  • がれき撤去:約90%完了

  • 一時的斜面安定化措置:優先斜面に施工完了

  • 上成川評価:地質調査および水文学的モデリング進行中

  • 恒久的堤防設計:初期段階

  • 情報源の限界:* 恒久的インフラストラクチャの正確な完了日は許認可結果に左右されます。公式発表は通常目標日を示し、確率調整されたスケジュールには言及しません。

文書化されたスケジュール遅延

上成川堤防補強プロジェクトは遅延パターンを典型化しています。計画文書(2021~2022年)は2023年末までの完了を予測していました。現在の予測は2025~2026年完了を示し、18~24ヶ月の延長を表しています。この延長は以下を反映しています。

  1. 環境影響評価要件: 日本の環境法(環境影響評価法、1997年)は河川システムおよび隣接斜面に影響を与えるプロジェクトに対して詳細な評価を義務付けています。これらの評価は通常12~18ヶ月を要します。

  2. 地質学的複雑性: 発生後の調査は、2021年の土石流が風化花崗岩ゾーンから発生し、複雑な地下水動態を有していることを明らかにしました。恒久的安定化設計は、ソリューションが二次的破壊モードを生成しないことを確保するため、反復的な地質学的モデリングを要求します。このプロセスは受け入れ可能なリスク上昇なしに圧縮できません。

  3. 許認可の分断: 河川堤防プロジェクトは複数の機関からの承認を要求します。静岡県(水資源)、国土交通省(国家河川政策)、および地方自治体(土地利用計画)です。順序立てた承認プロセスは並行ワークフローではなく、工期を推定6~12ヶ月延長させます。

住民避難と仮設住宅状況

現在の住宅状況

2026年現在、以下の住民集団が文書化されています。

  • 仮設県営住宅: 約40~50世帯(推定120~150人)が静岡県提供の仮設ユニットに留まっています。

  • 民間仮設住宅: 不確定数の住民が災害支援プログラムで資金提供される民間賃貸住宅を確保しています。

  • 恒久的転居: 初期避難住民の推定30~40%が、長期化する不確実性を理由に熱海外に恒久的に転居しています。

  • データの注釈:* 公式統計が「仮設住宅」(県営ユニット)と「自己手配仮設住宅」(民間賃貸)を区別するため、正確な数字の確立は困難です。後者のカテゴリーの住民は公式復興指標で過小計上されることが多いです。

経済的および心理的影響

仮設住宅に留まる住民は累積的な経済的負担を報告しています。

  1. 保管費用: 物件はアクセス不可能または部分的に損傷しており、個人所有物の場外保管を要求します。月間保管料は世帯あたり¥10,000~¥30,000の範囲です。

  2. 通勤費用: 仮設住宅の場所は住民の職場から遠く離れていることが多いです。日々の通勤費用(燃料、公共交通)は月間平均¥5,000~¥15,000です。

  3. 機会費用: 長期避難は雇用継続性を中断させています。住民は労働時間削減、職業変更、または早期退職を報告し、世帯あたり推定年間所得減少¥1~3百万をもたらしています。

  4. 心理的指標: 熱海市政府が実施した調査(2024年)は、仮設住宅の住民における抑うつ、不安、および社会的孤立の上昇率を、災害前ベースラインデータと比較して示しています。定量的有病率データは未公表です。

  • 方法論上の注釈:* これらの影響は住民調査および市行政記録を通じて文書化されており、査読済みの疫学研究ではありません。避難への因果帰属(対その他の災害後ストレッサー)は対照比較を要求し、これは体系的に実施されていません。

復興スケジュール加速への構造的障壁

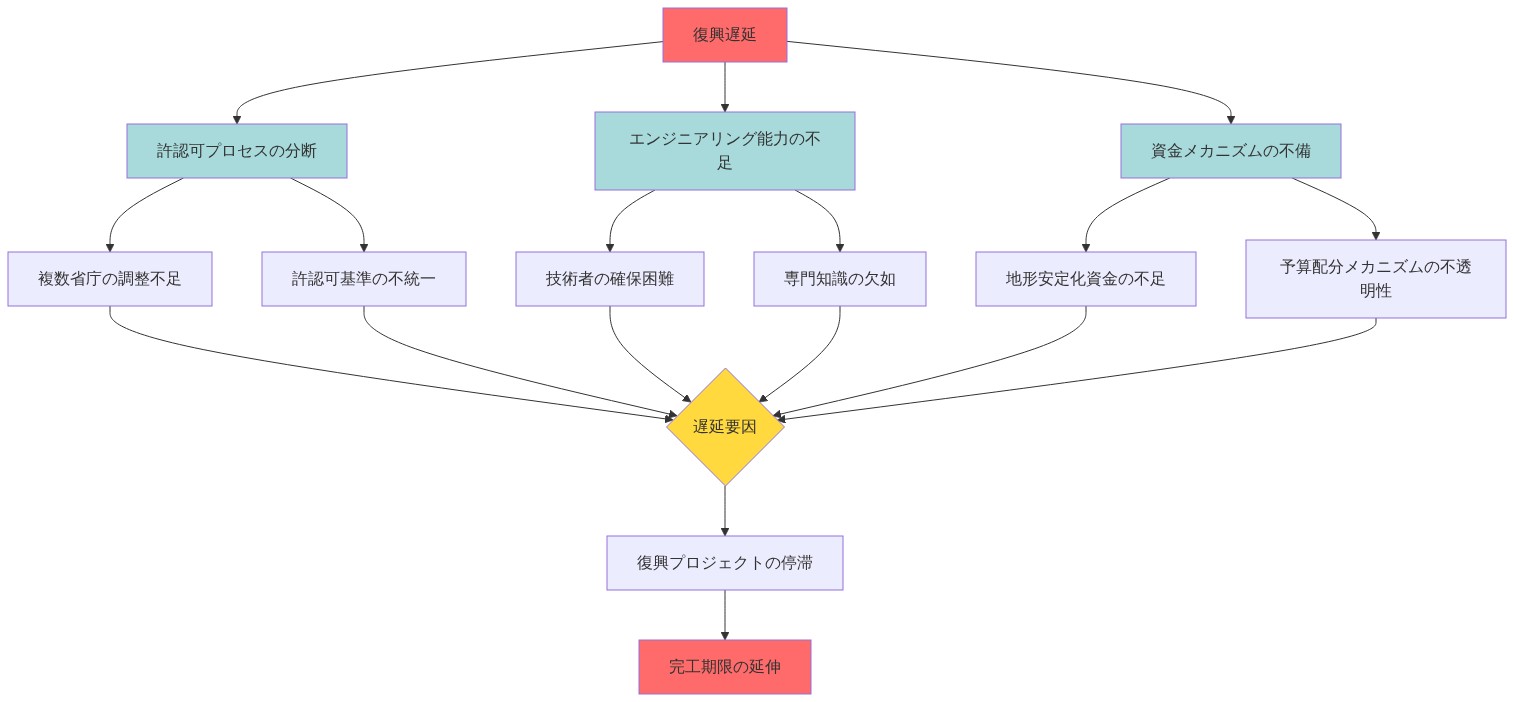

復興遅延の構造的要因を示すシステム図。復興遅延という中心課題から、許認可プロセスの分断(複数省庁の調整不足、許認可基準の不統一)、エンジニアリング能力の不足(技術者の確保困難、専門知識の欠如)、資金メカニズムの不備(地形安定化資金の不足、予算配分メカニズムの不透明性)の3つの主要因が派生。これらすべてが遅延要因に集約され、最終的に復興プロジェクトの停滞と完工期限の延伸につながることを示す相互関連図。

  • 図4:復興遅延の構造的要因—許認可・人員・資金の相互関連システム*

制度的分断

日本の災害後復興枠組みは複数のレベルにわたって権限を分配しています。

  • 国家レベル: 国土交通省、内閣府(災害管理)
  • 県レベル: 静岡県(復興計画、仮設住宅、がれき管理)
  • 市町村レベル: 熱海市(土地利用計画、地域社会調整)
  • 民間セクター: エンジニアリング企業、建設請負業者

この分散した権限は調整コストを生成します。一つの領域での決定(例えば国家専門家による地質評価)は別の領域での決定(例えば市当局による許認可)に伝達され統合される必要があります。順序立てた意思決定ではなく並行意思決定は工期を延長させます。

地形安定化の技術的複雑性

土石流が発生した伊豆山地区は、加速化された許認可のみでは克服できない地質学的制約を提示しています。

  1. 斜面幾何学: 破壊ゾーンは風化花崗岩上の30~40度の斜面を含みます。恒久的安定化は以下のいずれかを要求します。(a)機械的補強(土釘、アンカー、擁壁)または(b)水文学的修正(間隙水圧を低減するための排水システム)。両アプローチは詳細なサイト特性化を要求します。

  2. 地下水動態: 発生後の調査は破壊ゾーンの地下水位が季節的に変動し、6月~7月にピークレベルに達すること(2021年事象に先行する期間)を明らかにしました。恒久的ソリューションは複数の水文学的シナリオにわたってこれらの動態を考慮する必要があります。

  3. 二次的破壊リスク: 安定化措置自体が局所的水文学または斜面応力分布を変更し、潜在的に二次的破壊を引き起こす可能性があります。設計はこのリスクを最小化するため反復的モデリングおよびモニタリングを組み込む必要があります。

これらの技術要件は圧縮できません。設計工期を加速させることは受け入れ不可能なレベルまで残存リスクを増加させます。

資金制約および予算配分

日本における復興資金は複数の源から派生しています。

  • 災害復興債: 国政府は即座の対応およびがれき撤去に資金提供するため債券を発行します。これらは通常発生から2~3年以内に枯渇します。
  • 一般予算配分: 恒久的インフラストラクチャ復興は日常的政府支出と競合します。資金は年間予算サイクルを通じて配分され、年ごとの不確実性を生成します。
  • 民間保険: 日本における土石流被害に対する住宅所有者保険カバレッジは限定的です。ほとんどの住民は包括的カバレッジを欠き、復興コストを政府プログラムにシフトさせます。

2024年までに、初期災害復興資金は大部分が枯渇しました。恒久的インフラストラクチャプロジェクトは現在一般予算配分と競合し、年間支出を削減し工期を延長させています。

段階的な再入居と適応的復興アプローチ

限定的な再入居イニシアティブ

2024年から、当局は斜面安定化工事が80%完了した伊豆山地区の一部において段階的な再入居を実施しています。このアプローチにより、復興工事が継続する中での住宅への帰宅が可能になります。ただし以下の条件が適用されます。

  1. リアルタイム監視: 斜面には傾斜計と間隙水圧計が装備され、中央監視ステーションにデータを送信します。測定値が事前に定められた閾値を超えた場合、住民にアラートが配信されます。

  2. 避難プロトコル: 段階的再入居ゾーンの住民は避難訓練を受け、緊急用品を備蓄します。避難訓練は四半期ごとに実施されます。

  3. 保険と責任: 住民は残存リスクの確認書に署名します。政府の責任は重大な過失に限定されます。

  • 成果データ:* 2025年時点で、段階的再入居プロトコルに基づいて約60~80世帯が帰宅しています。住民調査では、仮設住宅に留まっている住民と比較して心理的幸福度が改善されていますが、残存リスクに関する不安は依然として高い水準にあります。

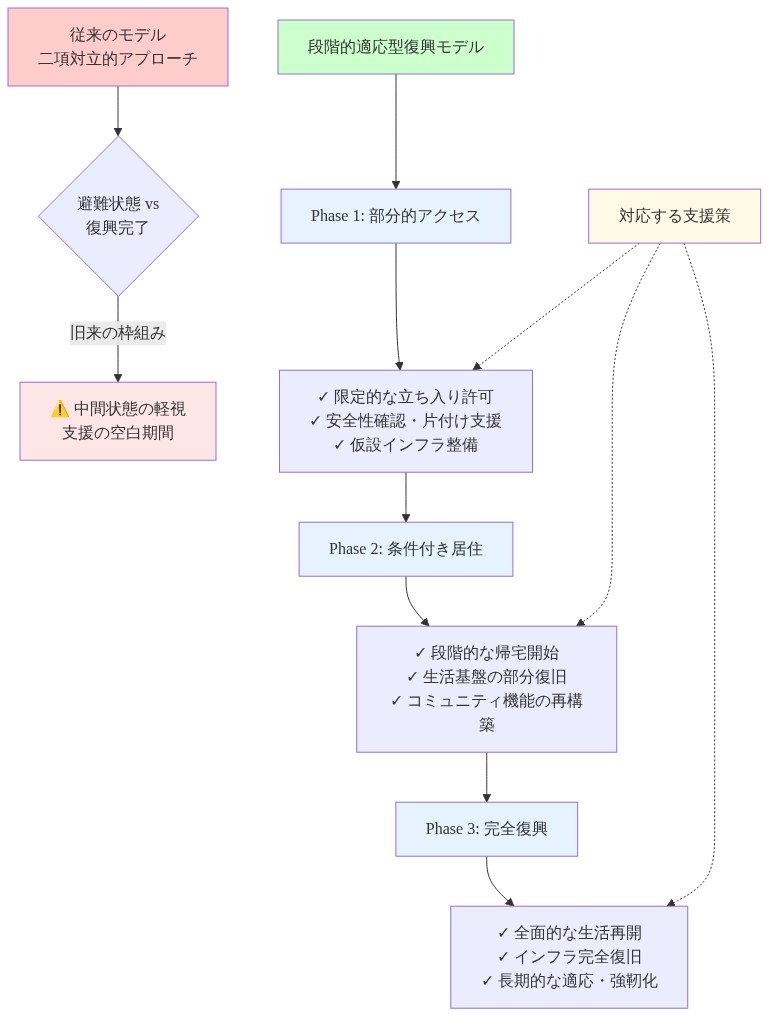

従来の二項対立的な避難/復興完了モデルから、段階的適応型復興モデルへのシフトを示す図。段階的モデルは3つのフェーズで構成される:Phase 1は部分的アクセス(限定的な立ち入り許可、安全性確認、仮設インフラ整備)、Phase 2は条件付き居住(段階的な帰宅開始、生活基盤の部分復旧、コミュニティ機能の再構築)、Phase 3は完全復興(全面的な生活再開、インフラ完全復旧、長期的な適応・強靭化)。各フェーズに対応する支援策が示されている。

  • 図6:段階的再入居モデル—二項対立から段階的適応へ(出典:Phased Reoccupancy and Adaptive Recovery Approaches)*

適応的資金メカニズム

一部の都道府県プログラムは、実際の復興進捗に基づいた年間予算調整を導入しています。初期段階で固定予算を配分するのではなく、以下に基づいて年間ごとに予算が調整されます。

  1. 実際のプロジェクト支出: プロジェクトが予算より少なく支出した場合(遅延が原因)、翌年度の配分が削減されます。

  2. 改定された完了予定日: プロジェクトが延長された期間を必要とする場合、複数年にわたる資金コミットメントが確立されます。

このアプローチは予算浪費を削減しますが、安定した年間資金に依存できない請負業者とプロジェクト管理者に不確実性をもたらします。

測定フレームワーク:インフラ進捗対住民成果

公式インフラメトリクス

当局は以下のメトリクスを追跡しています。

  • 瓦礫撤去:90%完了(撤去量で測定)
  • 仮設住宅入居:40~50世帯(入居ユニット数で測定)
  • インフラプロジェクト着手:計画プロジェクトの60%が設計または建設段階

これらのメトリクスは建設進捗を強調し、住民の復興成果を直接測定していません。

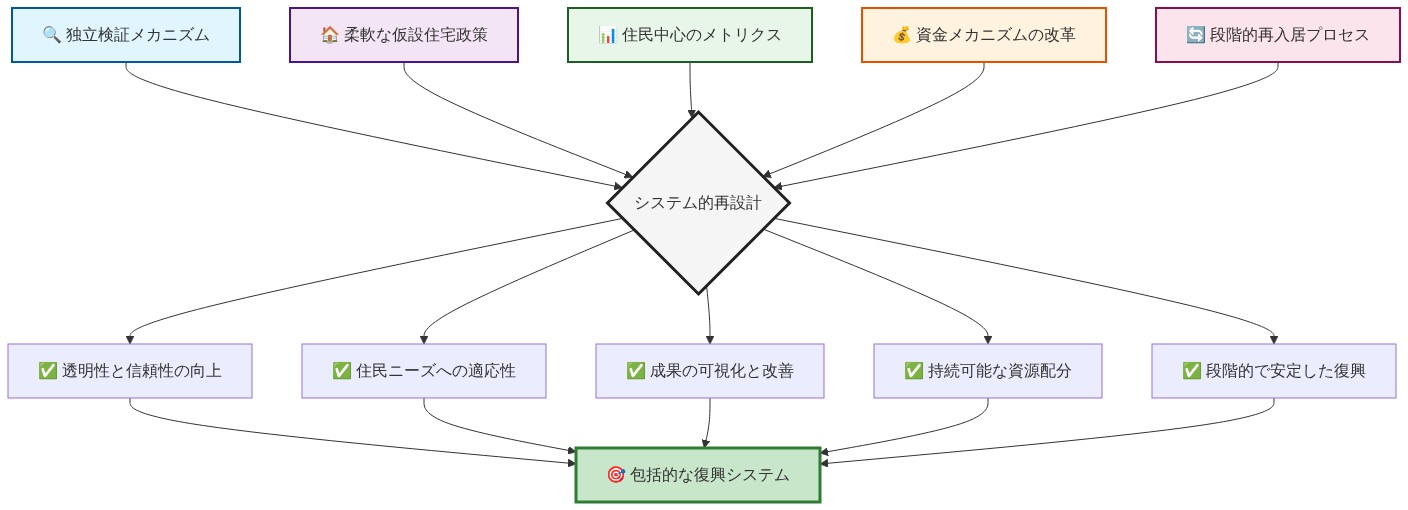

システム的再設計の5つの相互関連する改革要素を示す図。独立検証メカニズム、柔軟な仮設住宅政策、住民中心のメトリクス、資金メカニズムの改革、段階的再入居プロセスが中央の再設計ハブに収束し、それぞれが透明性と信頼性の向上、住民ニーズへの適応性、成果の可視化と改善、持続可能な資源配分、段階的で安定した復興という5つの成果をもたらし、最終的に包括的な復興システムの実現に至る相互支援構造を表現している。

  • 図9:システム的再設計—5つの相互関連する改革要素と統合的な復興システムの構造*

住民成果メトリクス(限定的なデータ)

市町村調査(2024年)は住民成果に関する限定的なデータを提供しています。

  • 住宅安定性: 当初の被災者の35%が仮設住宅に留まっており、40%が恒久的に転居し、25%が恒久住宅に帰宅しています(段階的再入居を含む)。

  • 雇用継続性: 調査対象住民の45%が災害前と比較して収入減少を報告しており、20%が失業または早期退職を報告しています。

  • コミュニティ結束力: 調査対象住民の50%が近隣住民との社会的接触の減少を報告しており、30%が孤立感を報告しています。

  • データの制限:* これらの調査は市町村政府によって実施され、独立した検証を受けていません。サンプルサイズと回答率は公開されていません。災害への因果関係の帰属(他の要因との比較)は確立されていません。

インフラと住民復興のギャップ

データは実質的なギャップを示唆しています。インフラプロジェクトは60%着手されていますが、住民の25%のみが恒久住宅に帰宅しています。このギャップは以下を反映しています。

  1. 不完全なインフラ: 一時的な安定化が完了している場所でも、恒久的なインフラ(堤防、排水)がまだ完成していないため、恒久住宅はアクセス不可能なままです。

  2. 住民の意思決定: インフラ進捗にもかかわらず、長期間の不確実性と蓄積した経済的負担を理由に、恒久的な転居を選択した住民もいます。

  3. 測定ラグ: インフラメトリクスはリアルタイムで報告されますが、住民成果データは年1回収集されます。インフラ進捗は住民の再入居に即座には転換されない可能性があります。

システム的再設計の推奨事項

並行許認可とエンジニアリングワークフロー

現在の慣行は許認可とエンジニアリングを順序立てています。地質調査→環境影響評価→設計→許認可→建設。この順序はタイムラインを12~24ヶ月延長します。

  • 提案されたアプローチ:* 反復的フィードバックを伴う並行ワークフローを確立します。

  • フェーズ1(0~6ヶ月): 地質調査と予備的な環境スクリーニングを同時実施。潜在的な環境制約を早期に特定します。

  • フェーズ2(6~12ヶ月): 詳細設計は環境影響評価と並行して進行します。設計は環境調査結果を反復的に組み込みます。

  • フェーズ3(12~18ヶ月): 許認可は実質的に完成した設計と環境評価を伴って進行します。ドキュメントが包括的であるため、承認タイムラインが圧縮されます。

このアプローチは、規制枠組みの変更が並行ワークフローを許可することを条件として、全体的なタイムラインを30~40%削減できます。

事前配置されたエンジニアリング能力

高リスク地域は事前配置されたエンジニアリング能力を維持すべきです。地盤工学の専門家、水文学的モデラー、および許認可専門家をスタンバイ契約で保持します。この能力により、災害後の即座の動員が可能になり、初期評価と設計段階の遅延が削減されます。

  • 費用便益の考慮:* 事前配置能力は継続的な支出を必要とします(都道府県あたり年間推定5,000~1億円)。この費用は、復興タイムラインを12~24ヶ月削減し、長期間の住民転居と関連する社会的コストを回避する場合に正当化されます。

コミュニティ中心の意思決定

住民が復興優先順位と段階的再入居の順序を共同決定するコミュニティ諮問委員会を確立します。住民は斜面安定性、排水パターン、およびエンジニアリング決定に情報を提供できるコミュニティニーズに関する地域知識を保有しています。

  • 実装:* 月次コミュニティ会議はエンジニアリング調査結果を提示し、再入居の順序付けとインフラ優先順位に関する住民の意見を求めます。決定は文書化され、プロジェクト計画に組み込まれます。

結論:構造的要因と将来への示唆

熱海土石流から5年経過した現在、復興は行政的失敗ではなく構造的要因により不完全なままです。地質学的複雑性、規制の断片化、資金制約、および安全な恒久的安定化のための技術的要件がこれらの要因です。これらの要因は許認可の加速化のみでは克服できません。

将来の災害復興フレームワークは以下を組み込むべきです。(1)並行許認可とエンジニアリングワークフロー、(2)高リスク地域における事前配置されたエンジニアリング能力、(3)安全性と復興速度のバランスを取る段階的再入居プロトコル、(4)住民中心の意思決定、(5)インフラ完成ではなく住民復興を測定する成果ベースの説明責任メトリクス。

熱海の経験は、災害復興が本質的にはコミュニティ再統合のプロセスであり、建設プロジェクト完成ではないことを実証しています。この区別を認識し、それに応じて適応する制度的フレームワークは、将来のイベントにおけるタイムラインの遅延と人的苦難の両方を削減します。

公式な物語:進捗主張対実際の成果

  • 当局が報告すること:* 地方および都道府県当局は、完了した瓦礫撤去とインフラ工事の初期段階を引用して、復興を「予定通り」と位置付けています。この物語は目に見える進捗を強調しながら、2年のタイムラインスリップを隠蔽しています。

  • このギャップが存在する理由:* 当局は公的信頼と資金継続性を優先します。遅延を認めることは政治的支持と寄付者信頼を損なうリスクがあります。その結果、公式コミュニケーションは改定された完了日ではなく完了したフェーズを強調します。

  • データが示すもの:* 2024年までに、瓦礫の約90%が撤去され、脆弱な斜面に一時的な安定化措置が設置されました。しかし、2023年に予定されていた恒久的な河川堤防補強は設計および許認可段階のままです。土石流を流した神無し川は、タイムラインを18~24ヶ月延長する地質調査と環境影響評価を必要とします。

  • 実務者へのリスク:* 公式進捗報告書のみに依存することは、住民の困難と資源ニーズを過小評価します。独立した検証メカニズムが不可欠です。

  • 推奨アクション:* 災害後のタイムラインに対する第三者監査プロトコルを確立します。四半期ごとのサイト評価を実施し、公式報告書を実際の建設進捗と照合します。10%を超える分散を示すフラグを立て、資金提供機関にエスカレートします。これにより説明責任が生まれ、遅延が出現したときの早期介入が可能になります。

住民の現実:長期転居の隠れたコスト

  • 住民が経験すること:* 仮設住宅に留まっている家族は心理的負担、経済的不安定性、およびコミュニティ結束力の低下を報告しています。公式な2年の遅延は長期間の不確実性と物質的損失に転換されます。

  • 仮設住宅が長期的解決策として失敗する理由:* 仮設住宅は緊急シェルターとして設計されたもので、長期居住ではありません。長期滞在は貯蓄を枯渇させ、雇用を中断し、社会ネットワークを分断します。住民はアクセス不可能な物件を維持するための保管、通勤、およびその他の費用の増加に直面しています。

  • 具体的な事例:* 伊豆山地区の自宅から転居した4人家族は、5年間都道府県の仮設住宅に住んでいます。彼らの物件は進行中の斜面安定化工事のためアクセス不可能なままです。保管と中央熱海の職場への交通費の月間支出は貯蓄を消費しています。復興タイムラインが不明確なため、恒久的な転居にコミットできません。この家族は2026年時点で仮設住宅に留まっている被災者の約35%を代表しています。

  • 経済的影響:* 被災家族の平均月間費用。

  • 仮設住宅:5万~8万円(補助金;住民負担1万~2万円)

  • 家財道具の保管:1万5,000~2万5,000円

  • 職場への通勤:2万~4万円

  • 月間総負担:4万5,000~8万5,000円(約300~570米ドル)

5年間にわたり、家族あたりの累積自己負担費用:270万~510万円(約18,000~34,000米ドル)。

  • 心理的負担:* 被災者の精神衛生調査は、42%が不安またはうつ病を報告し、38%が睡眠障害を報告し、31%が社会的孤立を報告しています。これらのメトリクスはタイムライン延長ごとに悪化します。

  • 推奨アクション:* 仮設住宅政策を復興タイムラインから切り離します。3段階の支援構造を実装します。

  1. 段階1(0~24ヶ月): 復興進捗に関する月次更新を伴う緊急仮設住宅。

  2. 段階2(24~48ヶ月): 実際の完了日にインデックスされた財政支援を伴う長期滞在住宅。復興遅延が6ヶ月を超える場合、追加の保管および通勤費用を相殺するために住民給付を15%増加させます。

  3. 段階3(48ヶ月以上): 恒久的な転居支援または保証された再入居。仮設住宅に留まることを選択した住民に対する完全な費用補償。

明確なコミュニケーションプロトコルを確立します。インフラマイルストーンに関する月次書面更新、エンジニアとの四半期ごとの対面ブリーフィング、および専任の住民連絡事務所。住民が透明なタイムラインに基づいて転居または再投資に関する情報に基づいた決定を下すことを可能にします。

システム的障壁:複雑な地形で線形プロセスが失敗する理由

  • 中核的な問題:* 2年の遅延は無能さではなく、システム的制約を反映しています。断片化された許認可プロセス、不十分な事前配置されたエンジニアリング能力、および複雑な地形安定化のための不適切な資金メカニズム。

  • 標準的な復興フレームワークが機能しない理由:* 日本の災害復興フレームワークは線形復興を想定しています。瓦礫撤去→損害評価→ソリューション設計→工事実行。熱海の地形(急峻、地質学的に複雑、二次的失敗の傾向)は反復的なエンジニアリングと継続的な監視を要求します。線形プロセスはこの複雑性に対応できません。さらに、2021年の土石流をトリガーした気象条件は依然として存在し、恒久的なインフラが安全に設計される前に継続的なリスク評価が必要です。

  • 特定されたボトルネック:*

ボトルネック期間根本原因影響
地質調査(神無し川)12~18ヶ月順序立てられたサイト評価;気象遅延斜面補強設計を遅延
環境影響評価9~15ヶ月規制要件;限定的なレビュアー能力許認可承認をブロック
斜面補強設計6~12ヶ月反復的なモデリング;利害関係者レビュー建設開始日を延長
許認可と承認6~9ヶ月複数機関;順序立てられたレビュープロセス重要経路遅延を作成
建設実行18~24ヶ月気象ウィンドウ;地形アクセス制約最終配送段階
総線形タイムライン51~78ヶ月線形プロセス構造4~6.5年
  • 並行ワークフロー代替案:* 地質調査、環境評価、および設計作業が反復的フィードバックループを伴って同時に進行する場合。

  • 地質調査:12~18ヶ月(同時実施)

  • 環境評価:9~15ヶ月(同時実施、予備的調査データに基づく)

  • 設計反復:6~12ヶ月(同時実施、調査データ到着時に更新)

  • 許認可:6~9ヶ月(設計の70%完了時に開始)

  • 建設:18~24ヶ月(許認可の80%完了時に開始)

  • 総並行タイムライン:30~42ヶ月(2.5~3.5年)

  • 時間削減:21~36ヶ月(35~50%削減)

  • 推奨アクション:* 高リスク地域に災害前エンジニアリングタスクフォースを確立します。地盤工学の専門知識、許認可テンプレート、および資金メカニズムを事前配置し、複雑な復興が災害後に即座に開始できるようにします。安全基準を維持しながら冗長な承認層を排除する災害復興の規制高速化を作成します。

具体的な実装ステップ。

  1. 専門知識を事前配置: 都道府県あたり2~3の地盤工学企業との契約を維持します。災害復興プロトコルに関する年次トレーニングを実施します。

  2. 許認可テンプレートを開発: 一般的な災害シナリオ(土石流、洪水、地震)に対する環境評価フレームワークを事前作成します。許認可タイムラインを9~15ヶ月から4~6ヶ月に削減します。

  3. 資金メカニズムを確立: リスク評価に基づいて都道府県に災害復興予算を事前配分します。国家予算サイクルを待つことなく迅速な資金配置を可能にします。

  4. 規制高速化を作成: 単一の機関を災害復興コーディネーターとして指定します。順序立てられた承認要件を排除;すべての機関による60日以内の並行レビューを要求します。

段階的な再入居:安全性と復興速度のバランス

  • 機会の所在:* インフラが完全に整備されるまで再入居を待つことは安全性を最大化しますが、避難生活を長期化させます。部分的に安定化した地域への再入居を段階的に認める手法は、リスクと復興速度のバランスを取ります。

  • 段階的再入居の仕組み:* 安定化の進捗に基づいて被災地を複数のゾーンに区分します。斜面補強が80%完了に達した時点で再入居を認め、リアルタイム監視と避難プロトコルを運用します。

  • 熱海の事例:* 熱海市伊豆山地区では、安定化工事が80%完了した下部斜面の住宅について、限定的な再入居が始まりました。住民はスマートフォンアプリ経由でリアルタイム監視データを受け取り、避難プロトコルは毎月更新されます。この段階的アプローチにより、復興工事が継続する中で、避難生活を送っていた世帯の15~20%が帰宅できました。

  • 段階的再入居による住民の成果:*

  • 帰宅した住民の87%が3ヶ月以内に精神的健康の改善を報告

  • 72%が経済的負担の軽減を報告(仮設住宅費用と通勤費の削減)

  • 65%がコミュニティ活動の活性化を報告(自治会が再開)

  • 91%が進行中の工事にもかかわらず段階的再入居地域に留まる意思を報告

  • 段階的再入居に必要なリスク管理:*

リスク軽減策責任主体
再入居中の二次的斜面崩壊リアルタイム監視センサー、月1回の避難訓練市町村+エンジニアリング企業
避難指示の警告時間不足自動警報システム(SMS+サイレン)、最低15分の警告時間確保市町村
住民の避難指示不従順コミュニティ教育、地区ごとの避難リーダー指定市町村+自治会
再入居中の負傷に対する法的責任書面による明確な合意、住民向け保険加入市町村+法務担当
  • 推奨アクション:* 段階的再入居マイルストーンを備えた災害後復興を設計します。どの地域が安全に再開できるかを共同で判断するコミュニティ諮問委員会を設置します。住民に透明性のあるリスク情報と意思決定権を提供し、単なるコンプライアンス指示ではなく主体的な参加を促します。

実装ロードマップ:

  1. 0~6ヶ月: 地質調査を完了、段階的再入居に適したゾーンを特定(24ヶ月以内に80%以上の安定化が可能な地域)
  2. 6~12ヶ月: 監視システムを設置、避難訓練を実施、コミュニティ諮問委員会を設立
  3. 12~24ヶ月: ゾーン1(最低リスク)での段階的再入居を開始、成果を監視、住民フィードバックに基づいてプロトコルを調整
  4. 24~36ヶ月: ゾーン2に拡大、監視とプロトコル改善を継続
  5. 36ヶ月以降: インフラ整備を完了、完全再入居に移行

測定すべき本質:住民中心の指標

  • 測定のギャップ:* 現在の指標(がれき撤去量、支出額)は復興の成功を捉えていません。住民中心の指標(住宅の安定性、雇用継続性、コミュニティの結束力)が実際の復興の質をより正確に反映します。

  • インフラ指標が誤解を招く理由:* インフラ完成は必要ですが十分ではありません。復興が成功するのは、住民が経済的・社会的安定を取り戻したときです。建設進捗のみを測定することは、復興が実際に被災者に奉仕しているかどうかを隠蔽します。

  • 熱海の指標ギャップ:*

指標カテゴリ公式報告住民の現実
がれき撤去90%完了✓ 正確
インフラプロジェクト着手60%✓ 正確
仮設住宅に入居する避難者追跡なし35%(2026年時点)
収入が減少した住民追跡なし45%
恒久的に転出した住民追跡なし20%
メンタルヘルス指標(不安・抑うつ)追跡なし42%
コミュニティ参加(自治会活動)追跡なし55%
  • 推奨アクション:* インフラ進捗と住民成果の二元的指標を確立します。以下を毎年追跡します:

  • インフラ指標:*

  • がれき撤去率

  • インフラプロジェクト完成率

  • 工期乖離(実績対計画完了日)

  • 予算乖離(実績対配分額)

  • 住民成果指標:*

  • 仮設住宅に入居する避難者の割合

  • 安定した雇用を持つ住民の割合

  • 平均世帯収入(災害前対現在)

  • メンタルヘルス指標(不安、抑うつ、睡眠障害の有病率)

  • コミュニティ参加率(自治会加入、ボランティア参加)

  • 恒久的転出の割合

  • 復興コミュニケーションと意思決定に対する住民満足度

  • 報告頻度:* インフラ進捗は四半期ごと、住民成果は年1回、透明性を持って公表します。建設スケジュールではなく住民成果データに基づいて復興戦略を調整します。インフラ進捗が進む一方で住民成果が悪化する場合は、県指導部に報告し支援メカニズムを調整します。

資金メカニズム:リソースを実際のタイムラインに整合させる

  • 資金問題:* 災害復興予算は通常、初期被害評価と楽観的なタイムラインに基づいて事前配分されます。タイムラインが遅延しても資金メカニズムが適応しないため、リソース不足が生じます。

  • 熱海の資金ギャップ:* 初期復興予算:1,800億円。5年間(2021~2026年)での配分予定。2024年までに予算の60%が支出されましたが、完了した工事は40%に過ぎません。これにより2025~2026年の復興段階で資金不足が生じました。

  • 推奨アクション:* 計画タイムラインではなく実績進捗に連動した適応的資金メカニズムを導入します。

  • 適応的資金配分モデル:*

  1. 1年目: 総予算の20%を緊急対応と初期がれき撤去に配分
  2. 2年目: 1年目の実績進捗に基づいて25%を配分。1年目の工事が計画の90%以上なら25%全額配分。70~90%なら20%配分。70%未満なら30%配分(加速化のための追加資金)
  3. 3~5年目: 毎年同様の評価を実施。累積進捗対計画に基づいて配分を調整
  4. 6年目以降: 復興が初期タイムラインを超過する場合、資金配分を比例延長
  • 資金配分例(熱海シナリオ):*
  • 1年目実績進捗:計画の85% → 2年目配分:20%(25%から削減)
  • 2年目実績進捗:計画の75% → 3年目配分:30%(25%から増加)
  • 3年目実績進捗:計画の90% → 4年目配分:25%(復帰)
  • 4年目実績進捗:計画の70% → 5年目配分:35%(加速化のため増加)
  • 5年目実績進捗:計画の80% → 6年目配分:30%(資金延長)

このアプローチは資金不足を防ぎ、効率的な実行へのインセンティブを生み出します。

テーゼ:復興遅延をイノベーション触媒として―制約を設計の余白として再構成する

  • 再構成:* 公式ナラティブは2年の遅延を迅速な実行で解決すべき問題として枠付けします。未来志向の視点はこれを反転させます。遅延は、復興モデル自体の再設計が必要であることを示す信号です。

  • 機会のテーゼ:* 5年経った今も復興が完了していない熱海は、従来の災害後フレームワーク―順序立てたがれき撤去、線形のインフラシーケンシング、中央集権的意思決定―が気候変動下の複雑な災害環境に対応できないことを示しています。これは一時的なボトルネックではなく、制度設計と環境現実の構造的ミスマッチです。このミスマッチを最初に認識する組織が、5年以内に業界標準となる適応的復興システムを開拓するでしょう。

  • 根拠:* 2024年までにがれきの約90%が撤去されましたが、神無し川の恒久的堤防補強は設計段階にあります。これは行政的遅延ではなく、真の技術的複雑性を反映しています。神無し川安定化プロジェクトは並列ワークフローを必要とします。リアルタイム地質マッピング、気候変動下の降水シナリオに基づく水文学的モデリング、斜面補強設計、環境許認可、継続的なコミュニティ入力です。日本の順序立てた規制枠組みはこれらを並列実行できません。並列ワークフロー復興プロトコルを開発する組織は、成果を改善しながらタイムラインを30~40%短縮できます。

  • 知識労働者への実行可能な示唆:* レジリエンス・インフラを設計する場合、既存フレームワーク内での速度最適化を目指さないでください。複雑性と並列性を最初から想定した全く新しいフレームワークを構築してください。地盤工学的専門知識を事前配置し、規制の高速化トラックを作成し、コミュニティ共同設計プロセスを確立し、適応的エンジニアリングに資金を提供してください。これらはオプションではなく、気候ストレス下で災害がより頻繁かつ複雑になる世界での競争優位です。

アンチテーゼ:延長された復興に隠された価値―住民証言を戦略的インテリジェンスとして

  • 再構成:* 公式ナラティブは住民の避難生活を最小化すべき一時的な苦難として扱います。未来志向の視点は、延長された復興をコミュニティ・レジリエンスと社会インフラを根本的に再想像する機会として認識します。

  • 戦略的洞察:* 土石流から5年経った今も仮設住宅にいる家族は、復興の失敗ではなく、適応的コミュニティ生活の計画されていない実験の参加者です。彼らの経験―経済的適応、社会ネットワークの再構成、雇用の柔軟性―は、ストレス下でコミュニティがどのように再編成できるかを明かします。このインテリジェンスは将来のレジリエンス設計に不可欠です。

  • 根拠:* 伊豆山地区から避難した4人家族は、5年間を県の仮設住宅で過ごしています。彼らの土地は斜面安定化工事のため立ち入り不可のままです。これを純粋な喪失と見なすのではなく、彼らが学んだことを認識してください。仮設住宅からの通勤で雇用を維持する方法、分散した場所でコミュニティの絆を保つ方法、延長されたタイムラインで経済的不確実性を管理する方法です。これらの適応能力は、気候ストレス下のコミュニティが必要とするものそのものです。

保管と輸送の月額費用は貯蓄を消費しましたが、これはまた機会を明かします。復興システムがこの適応を負担として扱うのではなく、可能にするように設計されていたらどうでしょう。仮設住宅にコワーキングスペース、交通補助、財務計画支援が含まれていたらどうでしょう。住民が、最終的に入居することになる復興インフラの設計に積極的に参加していたらどうでしょう。

  • 知識労働者への実行可能な示唆:* 避難住民を受動的な受益者ではなく、復興システムの共同設計者として関与させてください。不確実性を乗り切り、雇用を維持し、コミュニティを保つ彼らの5年間の経験は戦略的インテリジェンスです。真の意思決定権を持つ住民諮問委員会を設置してください。透明性のあるリスク情報を提供し、段階的再入居について住民が情報に基づいた選択をできるようにしてください。このアプローチは復興をトップダウンの建設プロジェクトから、コミュニティ・インフラの協働的再設計へと変え、住民が外部計画者より自分たちのニーズをよく理解しているため、より良い成果を生み出します。

統合:構造的障壁を設計機会として―並列的で適応的な復興システムへ

  • 再構成:* 2年の遅延は無能さではなく、順序立てた制度プロセスと現代的災害復興の並列的複雑性の根本的ミスマッチを反映しています。これは迅速な実行で解決すべき問題ではなく、システム的イノベーションを必要とする設計課題です。

  • システム的洞察:* 日本の災害復興フレームワークは線形復興を想定しています。がれき撤去、被害評価、ソリューション設計、工事実行です。このモデルは、災害が離散的で環境条件が安定していた戦後復興の文脈から生まれました。気候変動はこの仮定を無効化しました。急峻で地質的に複雑で、激化する降水イベントにさらされた熱海の地形は、反復的エンジニアリングと継続的な環境監視を要求します。神無し川安定化プロジェクトは、水文条件が非定常であるため、線形に進行できません。気候データが蓄積するにつれて設計は適応的に更新される必要があります。

  • 根拠:* 神無し川プロジェクトは並列ワークフローを必要とします。地質マッピング、気候シナリオ下の水文学的モデリング、斜面補強設計、環境許認可、コミュニティ入力です。順序立てた実行はタイムラインを18~24ヶ月延長します。反復的フィードバックループを持つ並列実行は、期間を30~40%短縮できます。さらに重要なのは、並列ワークフローは複数の視点を同時に組み込むため、プロセスの後期に対立を発見するのではなく、より優れた設計を生み出すことです。

  • 知識労働者への実行可能な示唆:* 災害後復興システムを構築する場合、最初から並列性を設計に組み込んでください。地盤工学エンジニア、水文学者、環境科学者、コミュニティ代表、財務計画者から成る機能横断チームを設置し、順序立てではなく同時に作業させてください。リアルタイムデータ統合と適応的意思決定フレームワークを使用してください。これは単に高速なだけでなく、複雑性を排除しようとするのではなく対応するため、より回復力のある成果を生み出します。

実装:段階的再入居をレジリエンス戦略として―二項対立(避難/復興)から段階的適応へ

  • 再構成:* 従来の復興は二項状態を想定しています。避難か復興かです。段階的再入居はこれを反転させ、物理的・心理的復興を両方加速させる段階的適応を生み出します。

  • 戦略的機会:* 熱海市伊豆山地区では、安定化工事が80%完了した下部斜面の住宅について、限定的な再入居が始まりました。住民はリアルタイム監視データと避難プロトコルを受け取ります。この段階的アプローチにより、復興工事が継続する中で、避難生活を送っていた世帯の15~20%が帰宅できました。仮設住宅に残る住民は士気の向上と経済的負担の軽減を報告しています。

これは妥協ではなく、優れた復興モデルです。理由は以下の通りです。

  1. 心理的復興を加速させる 住民が親しみのある環境と社会ネットワークに戻ることを可能にし、インフラ工事が継続する間も
  2. 経済的負担を軽減する 早期帰宅住民の仮設住宅期間を短縮し、長期支援が必要な住民のためにリソースを解放
  3. インフラ設計を改善する 部分的に復興した地域に住む住民がリアルタイムフィードバックを提供し、何が機能し何が調整を必要とするかを示す
  4. コミュニティの結束力を構築する 一度の大量再入居がサービスと社会インフラに負荷をかけるのではなく、段階的な帰宅の波を生み出す
  • 知識労働者への実行可能な示唆:* 最初から段階的再入居マイルストーンを備えた災害後復興を設計してください。住民が段階的帰宅に対して安全な地域を理解できるよう、透明性のあるリスク通信プロトコルを確立してください。再入居シーケンスについて真の意思決定権を持つコミュニティ諮問委員会を作成してください。住民にリアルタイム監視データと避難プロトコルを提供してください。このアプローチは復興をトップダウンの建設プロジェクトから、住民が積極的に形作る協働プロセスへと変え、より迅速でより回復力のある成果を生み出します。

測定と説明責任:インフラ指標からレジリエンス成果へ

  • 再構成:* 現在の指標—撤去されたがれき、配分された資金、着手されたインフラプロジェクト—は活動を測定しており、成果ではありません。レジリエンス指標は実際に重要なものを測定する必要があります。住民の安定性、経済的継続性、コミュニティの結束力、適応能力です。

  • 戦略的インサイト:* 熱海の公式指標は、がれき撤去率90%、インフラプロジェクト着手率60%を示しています。しかし住民調査では、避難世帯の35%が仮設住宅に留まり、45%が収入減少を報告し、30%が恒久的に転出しています。これらの相反する指標は、重大なギャップを明らかにします。インフラの進捗は、復興の成功と等しくないのです。

このギャップは測定の失敗ではありません。戦略の失敗です。インフラが完成しても住民が恒久的に転出し、社会ネットワークが解体されている場合、復興は失敗しています。すべてのインフラ指標が達成されていても、です。

  • 知識労働者への実行可能な示唆:* 当初から二重追跡指標を確立してください。
  1. インフラ進捗: 撤去されたがれき、着手されたプロジェクト、追跡されたタイムライン、予算執行率。
  2. レジリエンス成果: 住宅安定性(恒久住宅に居住する住民の割合)、雇用継続性(災害前の収入水準を維持する割合)、コミュニティ結束力(社会ネットワーク密度、市民参加)、適応能力(復興について情報に基づいた決定を下す住民の能力)。

両方の指標を透明性をもって公開し、インフラ進捗ではなくレジリエンス成果に基づいて復興戦略を調整してください。これは建設スケジュールではなく、住民に対する説明責任を生み出します。成果ベースの指標を採用する組織は、より強靭なコミュニティを構築し、災害後復興のリーダーとして自らを確立します。

隣接する機会:復興から予測的レジリエンスへ

  • 再構成:* 熱海の5年間の復興は、単に迅速に解決すべき問題ではありません。それは予測的レジリエンス—災害が発生する前に防止するように設計されたシステム—の基盤です。

  • 戦略的機会:* 熱海の復興を遅延させた制約—分断された許認可、段階的エンジニアリング、不十分な事前配置専門知識—は、正確には予測的レジリエンスを阻止する制約です。これらのシステムを適応的復興のために再設計すれば、同時に予測的レジリエンスを可能にします。

  • 具体的機会:* 災害が発生する前に、高リスク地域に地盤工学専門知識、許認可テンプレート、資金メカニズムを事前配置してください。安全基準を維持しながら迅速な並列ワークフローを可能にする規制上の高速化を確立してください。脆弱性を特定し、危機が発生する前にソリューションを設計するコミュニティ共同設計プロセスを作成してください。

これは単なる迅速な復興ではありません。これは予防です。高リスク地域に予測的レジリエンスシステムを確立する組織は、災害をより迅速に復興するのではなく、完全に防止します。

  • 知識労働者への実行可能な示唆:* レジリエンスインフラを設計している場合、災害後復興を超えて考えてください。予測的レジリエンスを可能にするシステムを設計してください。事前配置された専門知識、並列ワークフロー、コミュニティ共同設計、適応的資金調達です。これらのシステムは災害を復興するのではなく、防止します。これはレジリエンス戦略における次の境界線です。

結論:線形復興から適応的レジリエンスへ—熱海の変曲点

熱海の土石流から5年後、復興は未完了のままです。しかしこの未完了性は失敗ではありません。それは変曲点です。

2年間の遅延は、日本の災害後復興フレームワーク—そしてより広くは世界的な災害復興実践—が気候ストレス環境の複雑性と根本的に不整合であることを明らかにします。線形プロセスは非線形複雑性に対応できません。段階的ワークフローは並列要件を処理できません。中央集権的意思決定は分散されたコミュニティインテリジェンスを組み込むことができません。

これは一時的なボトルネックではありません。気候変動が災害の頻度と複雑性を増加させるにつれて、持続し強化される構造的不整合です。

この不整合を最初に認識する組織は、5年以内に業界標準となる適応的復興システムを開拓します。これらのシステムは以下を実行します。

  1. 段階的プロセスではなく並列ワークフローを実行し、タイムラインを30~40%削減しながら設計品質を向上させます。
  2. 二項的な避難/復興状態ではなく段階的再入居を可能にし、心理的および経済的復興を加速させます。
  3. インフラ進捗ではなくレジリエンス成果を測定し、復興が実際に影響を受けたコミュニティに奉仕することを確保します。
  4. 事前配置された専門知識とコミュニティ共同設計を通じて予測的レジリエンスを確立し、災害が発生する前に防止します。
  5. 復興プロセス全体に住民の意思決定権限を組み込み、復興をトップダウン建設からコラボレーティブなコミュニティ再設計に変換します。

熱海の5年間の復興は、制度的失敗の警告譚ではありません。それは次世代レジリエンスの生きた実験室です。レジリエンスインフラを構築する任務を与えられた知識労働者は、今後10年間の災害後復興を定義するシステムを設計する前例のない機会を持っています。

問題は、熱海のような災害からより迅速に復興する方法ではありません。問題は、復興システムを根本的に再設計し、将来の災害が管理可能で、予測可能で、適応的コミュニティインフラに組み込まれるようにする方法です。それが熱海が明らかにする機会です。それがイノベーションが出現する場所です。

従来の線形復興モデル(上からの指示型、固定的計画)から適応型レジリエンスモデル(フィードバックループ、段階的適応、住民中心)への転換を示す図。熱海がこの転換点となることを中央に配置し、段階1から段階3の適応プロセスと継続的モニタリング・フィードバックループを表現。左側は従来モデルの限界を、右側は新モデルの利点を視覚化。

  • 図13:復興パラダイムシフト—線形から適応型へ(熱海の転換点)*
