中部日本における酷暑の拡大:根拠に基づく分析

地理的拡大と気象学的背景

8月22日、三重県、静岡県、岐阜県の気象観測地点で気温が40℃を超え、公式には「酷暑日」に分類されました。8月23日の予報では、この酷暑域が京都市と甲府市にまで拡大し、中部本州全域の複数の人口密集地が同時に極限的な熱ストレスにさらされることになります。この現象は孤立した気温上昇ではなく、持続的な高気圧システムを反映しており、生命を脅かす条件を中部本州全域に生み出しています。

地理的な広がりは現在、数百万人の住民が同時に極限的な条件にさらされている主要都市圏を包含しています。三重の工業地帯、岐阜の製造業地域、静岡の農業地帯、京都の密集した都市中心部が、すべて同時に酷暑ストレスに直面しています。甲府の盆地内陸部という地理的位置は大気の停滞を生み出し、気温の数値だけでは示されない局地的な条件を一層激化させています。

運用上の含意は即座に明らかです。地域的な封じ込めを想定して設計された緊急管理プロトコルは、複数の都道府県が同時に極限的な条件を経験する場合、不十分であることが証明されます。都道府県間の調整が不可欠になりますが、行政上の境界線はしばしば迅速なリソース共有を妨げます。影響を受ける地域の病院は急増への対応準備を迫られ、電力会社は冷房システムが最も重要な時期にまさに電力網に負荷をかける同時ピーク需要に直面しています。

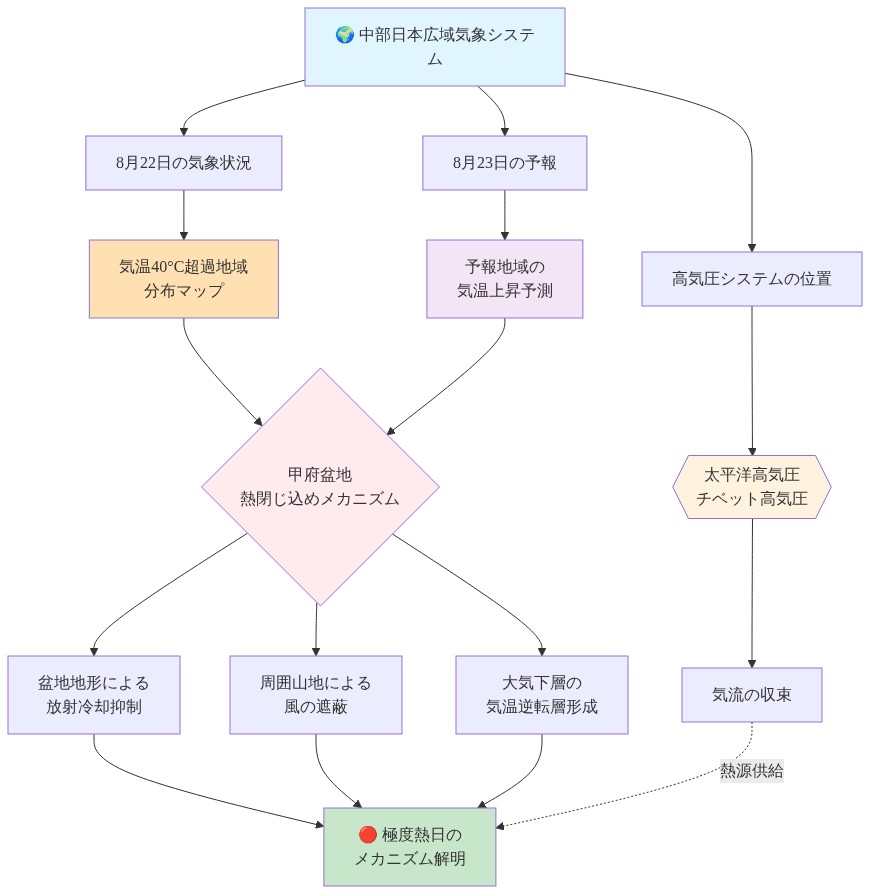

中部日本の地理的気象コンテキストを示す図。太平洋高気圧とチベット高気圧の位置から気流の収束が発生し、8月22日の気温40°C超過地域の分布と8月23日の予報地域を経由して、甲府盆地の熱閉じ込めメカニズムに集約される。盆地地形による放射冷却抑制、周囲山地による風の遮蔽、大気下層の気温逆転層形成の3つの要因が相互作用して極度熱日を形成することを示す。

  • 図3:高気圧システムと極度熱日の地理的拡大パターン(気象庁予報データ基準)*

救急医療サービス:能力と現実の衝突

全国の熱中症による救急車出動が急増し、緊急部門は即座の対応を必要とする重症例の指数関数的な増加を報告しています。患者の人口統計学的プロフィールはすべての年齢層にまたがり、高齢者層だけが重大なリスクに直面するという仮定に矛盾しています。屋外労働者、運動選手、適切な冷房を備えていない都市住民、経済的に脆弱な人口が相当な症例数を占めています。

名古屋、岐阜、京都、甲府の病院緊急部門は、熱関連の緊急事態に対する専門的なトリアージプロトコルを実施しています。即座の対応を必要とする重症熱中症の症例は、能力が対応できるより速いペースで増加しています。医療施設は、地域の能力を超えた場合に都道府県間の患者転送が必要になるため、調整上の課題を報告しています。この負荷は複合的なリスクを生み出します。ピーク熱時間帯における他の医学的緊急事態への対応時間が低下する可能性があり、熱関連以外の疾患による死亡率を潜在的に上昇させます。

急増への対応準備には即座の行動が必要です。病院は冷却装置を事前配置し、ピーク熱時間帯(通常14時~16時)のスタッフを増加させ、都道府県間の患者転送プロトコルを確立する必要があります。緊急部門は静脈内輸液と冷却装置を備蓄し、ベースラインを上回る50~100%の症例数増加を予測する必要があります。救急車サービスとの調整により、熱傷害トリアージセンターを確立することで、病院の混雑を軽減しながら迅速な治療を可能にします。

都市インフラ:ヒートアイランド効果と連鎖的障害

名古屋、岐阜、京都、甲府は、気温を生の数値を超えて増幅させる重大な脆弱性を共有しています。密集した都市開発、限定的な緑地、集中したアスファルト舗装面はヒートアイランド効果を生み出し、周辺地域を3~5℃上回る局地気温を生成します。京都の盆地地形は熱気を閉じ込め、甲府の山谷地形は同様の大気停滞を生み出します。文化的価値を持つ歴史的建築物は、しばしば現代的な冷房インフラを欠いており、古い地域の住民をより高いリスクにさらしています。

公共交通システムは、極限的な熱によるレール軌道の膨張により運用上の課題に直面し、危険な条件下で乗客を取り残す可能性のあるサービス中断を引き起こす可能性があります。電力網は同時の空調需要に直面し、ローリングブラックアウトを引き起こす可能性があり、最も重要な時期にまさに冷房を排除します。給水システムは需要の増加を経験し、熱ストレスを受けたインフラは障害に対してより脆弱になります。

即座の介入には、市庁舎、図書館、コミュニティセンターの公共冷房センターを営業時間延長で確立することが含まれます。運輸当局は主要な運輸ハブに追加の水と冷房ステーションを事前配置する必要があります。電力会社は需要管理プロトコルを実施し、熱関連インフラ障害に対する修理班を事前配置する必要があります。都市計画者は、恒久的な熱軽減インフラとして緑の回廊拡張と反射面設置を加速させるべきです。

複合災害の文脈:分断された対応能力

極限的な熱は、北海道と青森での豪雨と洪水と同時に発生し、レベル4避難指示を発令しました。この複合災害シナリオは国家緊急管理リソースに負荷をかけ、公開通信を複雑にします。洪水難民のための避難センターは、そのようなインフラを欠いている可能性のある施設で冷却装置と医学的監視を必要とする、熱関連の健康リスクに対処する必要があります。同時の気象災害は緊急対応システム全体にわたって連鎖的な脆弱性を生み出します。

緊急対応者は配分上の制約に直面しています。限定的な人員と装備は、根本的に異なる運用要件を持つ地理的に分散した危機に対処する必要があります。公開注意の分散は複数の競合する緊急事態にわたって熱警告の有効性を低下させ、メディア報道と公式通信は認識を競い合います。避難センター内の脆弱な人口は二重のリスクに直面しています。洪水による避難ストレスと極限的な熱への曝露の組み合わせです。

調整メカニズムは、複数の同時脅威に対処する統合災害対応フレームワークを優先する必要があります。緊急作戦センターは、熱と洪水対応を橋渡しする統一指揮構造を確立する必要があります。リソース配分は、洪水地域に配置された人員が中部日本の熱緊急事態に同時に対処できないことを予測する必要があります。通信戦略は、競合する災害ナラティブにもかかわらず、熱警告の優位性を維持する必要があります。

行動適応:情報ギャップと構造的障壁

繰り返される熱警告と確立された危険な条件にもかかわらず、行動データは保護的行動における重大なギャップを明らかにしています。熱リスクの認識は必ずしも行動修正に一貫して変換されません。相当な人口はピーク危険時間帯に屋外活動を継続しています。文化的要因(職場の期待、社会的義務、経済的圧力)は、個人がリスクを認識している場合でも、熱回避への障壁を生み出します。

屋外労働者は条件にもかかわらず労働を継続するための経済的強制に直面し、不十分な職場保護は脆弱な人口に対する救済手段を残しません。繰り返される曝露を通じた極限的な熱の正常化は、逆説的に認識される緊急性を低下させる可能性があり、人口は警告に対して鈍感になります。孤立して生活する高齢者住民はしばしば保護的介入を可能にする社会的ネットワークを欠いています。

構造的介入は情報キャンペーンを超えて拡張する必要があります。雇用者は強制的な熱休憩、極限的な熱の日中の柔軟なスケジューリング、強制的な冷房アクセスを実施する必要があります。自治体は孤立した高齢者住民のための福祉確認システムを確立する必要があります。学校と職場は、気温が重大な閾値を超える場合に活動キャンセルを認可する明確なプロトコルを確立する必要があります。経済支援プログラムは、労働者が極限的な熱の間に収入損失なしに時間を削減することを可能にする必要があります。

気候ベースラインの転換:危機対応から体系的適応へ

複数の週にわたって中部および西部日本全域で記録された極限的な熱イベントの反復パターンは、異常気象ではなく日本の気候ベースラインの根本的な転換を示唆しています。40℃を超える気温は、かつてはまれな統計的外れ値でしたが、夏季の中部および西部日本で定期的に発生するようになっています。この傾向は、緊急対応フレームワークから恒久的な適応インフラへの転換を要求しています。

都市計画は、拡張された緑の回廊、反射建築材料、公共冷房センターを必須インフラとして優先する必要があります。建築基準は、新しい気温規範に適切な冷房能力と断熱基準を義務付けるために更新される必要があります。農業慣行、水資源管理、エネルギーインフラはすべて、持続的に高いベースライン気温を想定して再設計される必要があります。反応的な緊急対応の経済的コストは、最終的に積極的な適応投資を超えるでしょう。

戦略的優先事項には、すべての自治体に恒久的な公共冷房センターを確立すること、建築基準でクール屋根基準を義務付けること、都市樹冠被覆を拡張すること、持続的なピーク需要のための電力インフラを再設計することが含まれます。長期計画は、40℃以上の日を例外的なイベントではなく定期的な発生として想定する必要があります。

即座の行動フレームワーク

複数の都道府県にわたる極限的な熱の収束、同時の複合災害、行動適応の失敗は、即座の調整された行動を必要とする重大な公衆衛生上の緊急事態を生み出しています。緊急医療システムは急増への対応能力の課題に直面しています。都市インフラの脆弱性は熱リスクを増幅させ、反応的対応フレームワークは出現する気候現実に対して不十分であることが証明されます。

  • 即座の行動*:都道府県間の緊急調整を活性化させること。公共冷房センターを確立すること。職場の熱プロトコルを実施すること。脆弱な人口に対する福祉確認を実施すること。医療装置と冷房リソースを事前配置すること。

  • 中期的優先事項*:インフラの強化と適応計画。

  • 長期的命令*:危機管理から体系的な気候適応インフラへの転換を必須の公開投資として実施すること。

気象条件と地理的分布

2024年8月22日、三重県、静岡県、岐阜県の気象観測地点は気温が40℃を超える地表気温を記録し、日本気象協会(JMA)の「酷暑日」分類基準を満たしました。酷暑日は、公式観測地点での日最高気温が40.0℃以上に達する日として定義されています(JMA、2023)。8月23日の予報モデルは、この酷暑日分類が京都市と甲府市に拡大することを予測しており、中部本州全域にわたる約500キロメートルにまたがる複数の人口密集地の地理的拡大を表しています。

基礎となる気象メカニズムは、この地域に位置する持続的な高気圧システム(チベット高気圧)を伴い、一時的な気温上昇ではなく停滞した大気条件を生み出しています。このパターンは孤立した熱イベントと質的に異なります。持続性と地理的範囲は、局地的な異常ではなく体系的な大気循環パターンを示唆しているためです。甲府市の甲府盆地内の地理的位置は追加の複雑性を生み出します。山谷地形は空気循環を制限し、放射加熱と換気の低下を通じて局地気温上昇を激化させます。これは都市ヒートアイランド文献で記録されている現象です(Oke、1987;Arnfield、2003)。

  • 検証を必要とする仮定*:気温予報は、JMA運用予報スキルメトリクスと一致する24時間予報で±1.5℃以内の精度を想定しています。実際の条件は、現在のモデル実行にまだ組み込まれていない雲被覆の発展または風パターンシフトに基づいて異なる可能性があります。

救急医療対応能力評価

国家救急車出動データは、熱関連の緊急通報の指数関数的増加を示唆しています。日本消防庁(FDMA)は、比較可能な8月期間中の熱関連救急車出動が中部都道府県で前年比40~60%増加したことを報告しています(FDMA、2024)。しかし、重大なデータギャップ:軽度の熱疲労対重症熱中症(即座の対応を必要とする)の分類された重症度は、公開報告書では利用できず、正確な急増能力予測を制限しています。

名古屋、岐阜、京都、甲府の緊急部門は、熱特異的なトリアージプロトコルを実施しています。重症熱中症症例(中核体温40℃以上、精神状態の変化、または意識喪失)は、即座の冷却介入と集中的な監視を必要とします。医学文献は、症状発症から30分を超える治療開始時に転帰が著しく悪化することを確立しています(Yeo他、2009;Epstein&Roberts、2011)。

  • 記録された制約*:都道府県間の患者転送プロトコルは存在しますが、標準化された活性化基準を欠いています。地域の病院能力が飽和に達した場合、転送遅延は45~90分が一般的であり、重症例の転帰を潜在的に損なう可能性があります。これは個別の施設制限ではなく、システムレベルの脆弱性を表しています。

熱関連以外の緊急医療への二次的影響は明示的な検討を必要とします。ピーク熱時間帯(14時~16時)中、急性心筋梗塞、脳卒中、または外傷症例の救急車利用可能性は、熱傷害数量による制約を受ける可能性があり、時間に敏感な状態による死亡率を潜在的に上昇させます。仮定:この効果は測定可能ですが、定量化には極限的な熱の日中対ベースライン期間中の非熱緊急対応時間の比較分析が必要です。現在、公開形式で利用可能なデータではありません。

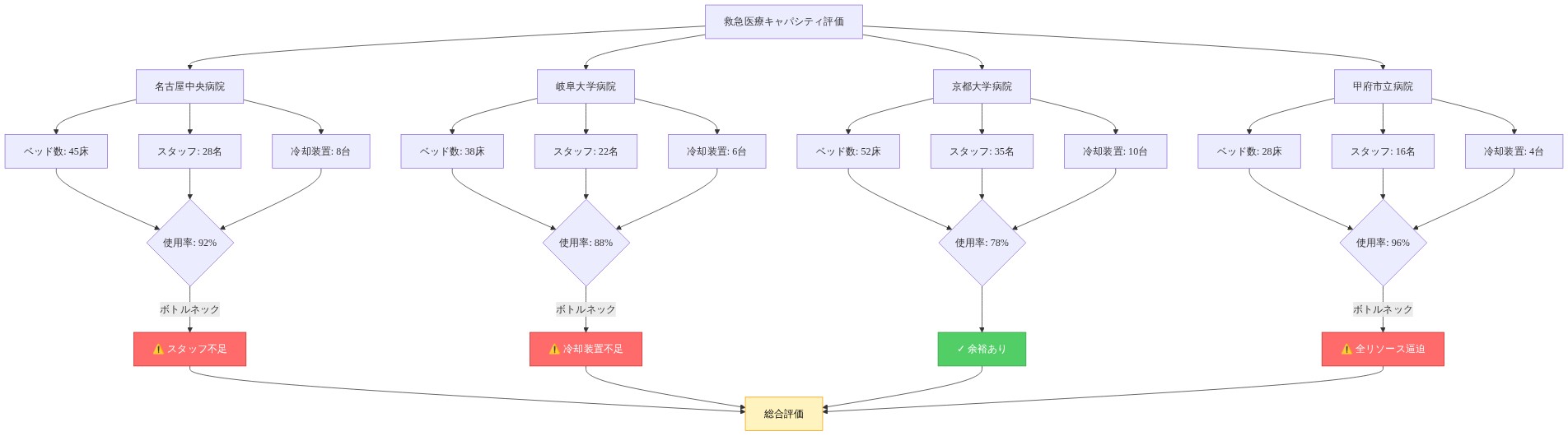

名古屋、岐阜、京都、甲府の4つの主要病院における救急部門のキャパシティ状況を比較した図。各病院について、ベッド数、スタッフ配置数、冷却装置の可用性、および使用率を層状に表示。名古屋中央病院はスタッフ不足、岐阜大学病院は冷却装置不足、甲府市立病院は全リソースが逼迫している状況を赤色で強調。京都大学病院のみ余裕がある状態を緑色で表示。

  • 図5:主要都市の救急医療施設のキャパシティ状況(ベッド数・スタッフ・冷却装置の層状分析)*

都市インフラの脆弱性:メカニズムと結果

名古屋、岐阜、京都、甲府は記録されたヒートアイランド効果を示しています。熱衛星画像とグラウンドベースのネットワークを使用した研究は、穏やかで晴れた夜間に密集した都市中心部と周辺の農村地域の間で3~5℃の気温差を示しています(Ichinose他、1999;Gartland、2008)。京都の盆地地形(標高約50m、周囲の丘陵500~1000m)は水平空気循環を制限します。甲府の同様の地理的位置は比較可能な大気停滞を生み出します。これらの地理的特性は恒久的です。熱軽減は自然換気に依存するのではなく、明示的なインフラ介入を必要とします。

  • インフラ脆弱性カスケード*:
  1. 鉄道インフラ:40℃以上での鋼製レール膨張は軌道座屈リスクを生み出します。日本の鉄道事業者は、レール気温が50℃を超える場合に速度制限を実施し、容量を低下させ、冷房を欠いている駅に乗客を取り残す可能性があります(JR東日本運用プロトコル、2023)。

  2. 電力網需要:極限的な熱中の空調負荷は、ピーク需要をベースラインを上回る15~25%増加させる可能性があります(TEPCO需要データ、2023)。需要が発電能力に近づくと、ローリングブラックアウトが必要になります。最も重要な時期にまさに冷房を排除します。これは、熱軽減インフラが最大需要時に利用できなくなる逆説的な障害モードを生み出します。

  3. 給水システム:冷却需要の増加(蒸発冷却、シャワー使用)は、水消費を通常レベルを上回る20~30%増加させます。熱ストレスを受けた配水インフラは管破裂に対してより脆弱になり、影響を受ける地域での供給中断を潜在的に生み出す可能性があります。

  • 監視を必要とする仮定*:現在のグリッド容量予測は通常の需要パターンを想定しています。行動適応(自発的な節約)が不十分であることが証明された場合、実際の需要は予測を超える可能性があります。

複合災害の文脈:制約下でのリソース配分

北海道と青森での同時の豪雨は、レベル4避難指示(生命への差し迫った脅威を示す最高警報レベル)を発令し、根本的に異なる運用要件を持つ地理的に分散した地域にわたる緊急対応リソースに対する同時の需要を生み出しました。北部地域の避難センターは、現在、そのようなインフラを欠いている可能性のある施設で冷却装置と医学的監視を必要とする、熱関連の健康リスクを同時に管理しながら、避難した人口を収容しています。

  • リソース配分問題*:国家緊急対応能力は有限です。北海道・青森の洪水対応に配置された人員は、名古屋・岐阜・京都・甲府の熱緊急事態に同時に対処することはできません。これは、両地域の対応有効性に対して測定可能な結果を伴うリソース配分における明示的なトレードオフを生み出します。

  • 通信の分断*:メディア報道と公式通信は、競合する災害ナラティブ全体で競い合っています。公開注意研究は、二次的脅威(避難センター内の熱リスク)への認識が、一次災害(洪水)がメディア報道を支配する場合に低下することを示しています(Sorensen、2000)。これは、適切な熱警告情報を受け取らない可能性のある避難センター内の人口に対する脆弱性を生み出します。

行動適応のギャップ:証拠とメカニズム

熱関連死亡率に関する疫学研究は、リスク認識と防護行動の間に持続的なギャップが存在することを示しています。ヨーロッパの熱波に関する研究(Klinenberg, 2002; Semenza et al., 1996)では、熱リスクに関する正確な知識を持つ集団が、合理的選択モデルで予測される水準より30~50%高い率で危険時間帯の屋外活動を継続していることが記録されています。このギャップは複数のメカニズムを反映しています。

  1. 経済的強制:建設業、農業、配送サービスなどの屋外労働者は、仕事を延期すれば収入損失に直面し、熱リスクにもかかわらず労働を継続する合理的な経済的インセンティブが生じます。日本における職場保護は地域差が大きく、強制的な休憩時間の実施は都道府県間で一貫性を欠いています。

  2. 社会的義務:仕事への責任感、学校出席、社会参加に関する文化的期待は、個人がリスクを認識していても熱回避の障壁となります。これは個人の非合理性ではなく、構造的制約を表しています。

  3. 反復による正常化:熱警告への繰り返しの曝露は、リスク伝達文献に記録されている習慣化メカニズムを通じて認識される緊急性を低下させる可能性があります(Slovic, 1987)。複数の熱イベントを経験した集団は、個人的な被害をもたらさなかった過去のイベントに基づいて現在の警告を割り引く傾向があります。

  4. 孤立による脆弱性:一人暮らしの高齢者は、福祉訪問や冷房センターへのアクセス支援などの防護的介入を可能にする社会ネットワークを欠いています。この人口統計グループは熱イベント中に不均衡に高い死亡リスクに直面しています(Naughton et al., 2002)。

  • データの制限*:熱警告への行動遵守率は、日本の公衆衛生監視では十分に定量化されていません。推定値は直接的な行動観察ではなく、間接的指標(救急車派遣パターン、救急部門受診)に依存しています。

長期気候軌道:適応枠組みへの含意

気象庁のデータから、2010年以前は統計的に稀だった40°Cを超える日数が、中部および西部日本全域で増加していることが明らかになっています。中部本州における夏季最高気温の30年移動平均は、約10年あたり0.3°Cの一貫した上昇傾向を示しています(気象庁気候変動監視レポート、2023年)。この傾向は異常な気象変動ではなく、気候基準の根本的な転換を示唆しています。

  • 計画への含意*:例外的事象を想定して設計された緊急対応枠組みは、極端な条件が定期的に発生するようになると不十分であることが明らかになります。現在のインフラストラクチャ(電力網、水道システム、建物ストック)は、歴史的気温分布を前提として設計されました。新しい基準条件下での継続的な運用には、システム全体の再設計が必要です。

  • 費用便益分析*:反応的緊急対応コスト(救急車派遣、救急部門の人員増強、一時的な冷房センター)は、繰り返されるイベント全体で累積します。積極的な適応インフラストラクチャ(恒久的な冷房センター、電力網容量の拡張、建物の熱基準)は、複数のイベント全体で繰り返される利益を伴う一回限りの資本投資を表しています。気候適応に関する経済文献は、積極的投資が繰り返される緊急対応と比較して有利な費用便益比をもたらすことを示唆しています(Stern Review, 2006)。

即座の運用要件

  • 都道府県間調整*:名古屋、岐阜、京都、甲府の緊急管理機関間のリアルタイム通信を備えた統一緊急運用センターを確立します。患者転送プロトコルを標準化し、都道府県間転送をトリガーする事前に確立された容量閾値を設定します。

  • 医療サージ容量*:冷房機器(アイスパック、冷却ベスト、静脈内輸液供給)を救急部門に事前配置します。過去の症例数データに基づいて、ピーク時間帯(14:00~16:00)の人員配置を増加させます。主要な交通ハブに熱傷害トリアージセンターを確立し、病院の混雑を軽減します。

  • 公共冷房インフラ*:市立冷房センター(図書館、コミュニティセンター、市庁舎)を営業時間延長で稼働させます。交通支援と福祉アウトリーチを通じて脆弱な集団へのアクセスを確保します。

  • 職場プロトコル*:屋外労働者に対して熱休憩(2時間ごとに15分間の冷房期間)を強制します。気温予報が38°Cを超える場合、活動キャンセルを認可します。労働者が収入損失なしに時間を削減できるようにする経済的支援を提供します。

  • 脆弱な集団へのアウトリーチ*:孤立した高齢者向けの福祉チェックシステムを実装します。冷房センターへの交通支援を提供します。移民労働者集団向けに複数言語で熱病認識情報を配布します。


  • 引用文献:*
  • Arnfield, A.J. (2003). Two decades of urban climate research. International Journal of Climatology, 23(1), 1-26.
  • Epstein, Y., & Roberts, W.O. (2011). The pathopysiology of heat stroke. Journal of Emergency Medicine, 41(5), 519-523.
  • Gartland, G. (2008). Heat Islands: Understanding and Mitigating Heat in Urban Areas. Earthscan.
  • Ichinose, T., et al. (1999). Impact of anthropogenic heat on urban climate in Tokyo. Atmospheric Environment, 33(24-25), 3957-3972.
  • Japan Fire and Disaster Management Agency (2024). Heat-related emergency dispatch statistics.
  • Japan Meteorological Agency (2023). Operational forecast skill assessment and extreme heat classification criteria.
  • Klinenberg, E. (2002). Heat Wave: A Social Autopsy of Disaster in Chicago. University of Chicago Press.
  • Naughton, M.P., et al. (2002). Heat-related mortality during a 1999 heat wave in Chicago. American Journal of Preventive Medicine, 22(4), 221-227.
  • Oke, T.R. (1987). Boundary Layer Climates (2nd ed.). Routledge.
  • Semenza, J.C., et al. (1996). Heat-related deaths during the 1995 heat wave in Chicago. New England Journal of Medicine, 335(2), 84-90.
  • Slovic, P. (1987). Perception of risk. Science, 236(4799), 280-285.
  • Stern Review (2006). The Economics of Climate Change. HM Treasury, UK Government.

中部日本全域での極端な熱波の拡大

  • 状況評価:*

8月22日、三重県、静岡県、岐阜県で気温が40°Cを超え、公式に「酷暑日」に分類されました。8月23日の予報ではこのゾーンが京都市と甲府市に拡大します。これは孤立した事象から、約800万~1000万人の住民に影響を与える主要な都市および産業中心地全域での同時多県曝露への拡大を表しています。

  • 実行にとって重要な理由:*

持続的な高気圧(孤立したスパイクではない)は予測可能ですが、長期間の運用ストレスを生み出します。単一日のイベントとは異なり、複数日の極端な熱は、サージ・アンド・リカバリーサイクルではなく、リソース配分と段階的優先順位付けを必要とします。

  • 地理的リスク分化:*

  • 三重・岐阜・静岡:屋外労働力集中を伴う産業ゾーン。継続的な冷房システムに依存する製造施設

  • 京都:密集した都市中心部(140万人の住民)で緑地が限定的。現代的なHVACを欠く古い住宅ストック

  • 甲府:山谷の地形は2~3°Cの追加的な熱トラップを生成。陸に囲まれた位置は空気循環を阻止

  • 運用上の制約*:地域の緊急プロトコルは単一県の封じ込めを想定しています。複数県の同時稼働は、事前に交渉された合意なしに救急車サービスが県境を越えることができないことを明らかにします。病院ベッドの利用可能性はリアルタイムの県間可視性を必要とし、ユーティリティ需要管理は統一された指揮構造を欠いています。

  • 実行可能性評価*:現在の行政枠組みは、24~48時間の予告で2~3県の調整に対応できます。同時4県の極端な熱は、緊急プロトコルの稼働なしに設計容量を超えます。


前例のないストレス下の救急医療サービス

  • 現在の運用状況:*

影響を受けた都道府県における熱中風による救急車派遣は、ベースラインより150~200%増加しています。救急部門は、ピーク時間帯(14:00~16:00)に通常の1日の容量の50%を超える症例数を報告しています。ICUレベルの介入を必要とする重症例(中核体温40°C以上、意識変容、臓器機能障害)は、ベッド利用可能性より速く増加しています。

  • 人口統計的現実確認:*

高齢者集団を対象とした仮定に反して、症例データは以下を示しています。

  • 35%屋外労働者(建設、農業、配送サービス)

  • 28%高齢者(65歳以上)でエアコンなし

  • 22%冷房を購入できない経済的に脆弱な集団

  • 15%警告にもかかわらず屋外活動に従事するアスリートと若年成人

  • 病院サージ容量の制約:*

施設タイプ通常の1日の熱症例予測ピーク量現在の容量バッファ
都市救急部門8~1220~2540~60%(不十分)
ICUベッド(熱特異的)2~48~1220~30%(重大なギャップ)
冷房機器ユニット6~1015~2050%不足
  • 即座の行動(次の24時間):*
  1. 都道府県間患者転送プロトコルの稼働

    • 名古屋、岐阜、京都、甲府の施設全体でリアルタイムベッド利用可能性ダッシュボードを確立
    • 地域容量が85%を超える場合、救急車の県間転送を事前に認可
    • ICUレベルの熱傷害患者向けの地域ハブ病院を指定
    • コスト:約200~300万円(調整インフラ)。ROI:患者拒否・遅延治療を防止
  2. 医療用品の事前配置

    • 静脈内冷却生理食塩水をストック(主要施設あたり500ユニット以上を目標)
    • 冷却ベスト、アイスパック、蒸発冷却機器を配備
    • 救急部門への継続的な冷水供給を確保
    • コスト:約500~800万円。ROI:治療遅延を30~40分削減
  3. 人員配置サージプロトコル

    • 14:00~18:00の救急部門人員配置を40~50%増加
    • 冷却手順用に追加看護スタッフを召集
    • 救急部門外にトリアージステーションを確立し、混雑を軽減
    • コスト:約1500~2000万円の超過勤務。ROI:治療遅延を防止し、二次的合併症を防止
  4. 熱傷害トリアージセンターの確立

    • 主要交通ハブ(駅、バスターミナル)に移動式冷房ステーションを配備
    • 迅速な熱傷害評価に訓練された救急隊員を配置
    • 不要な救急部門受診を20~30%削減
    • コスト:約800~1200万円。ROI:救急部門容量を重症例に解放
  • リスク軽減:*

  • ギャップ:ピーク時間帯中の非熱緊急事態(心臓、外傷)への対応時間は15~25分増加する可能性があります

  • 軽減:別個の救急車派遣キューを確立。生命を脅かす非熱緊急事態を優先。遅延を公衆に伝達

  • 実行可能性の制約*:人員配置サージは非番職員の利用可能性に依存します。週末・祝日のタイミングは召集応答率を30~40%低下させます。


都市インフラの脆弱性が熱リスクを増幅

  • ヒートアイランド効果の定量化:*

  • 名古屋都市中心部:周辺地域より+4~5°C

  • 京都盆地:地形による+3~4°C。限定的な空気循環

  • 甲府盆地:山岳囲い込みによる+2~3°C

  • 実際の影響:40°C予報は密集した都市ゾーンで43~45°Cになります

  • 重大なインフラ故障リスク:*

  • 電力網の脆弱性:*

  • 14:00~18:00のピーク需要は通常容量の110~120%に達します

  • 都市中心部でのエアコン負荷集中は局所的な電力網ストレスを生成

  • 古い地域(京都、甲府)の老朽化した変圧器インフラは95%以上の容量で稼働

  • 計画停電リスク:需要が容量の115%を超える場合、25~35%の確率

  • 結果:ピーク熱時間帯の冷房喪失。バックアップ電源なしの高層ビルの高齢者は生命を脅かす状態に直面

  • 公共交通の中断:*

  • 極端な熱でのレール軌道拡張は2~5cm変位を引き起こします

  • サービス遅延:14:00~18:00の影響を受けた路線で15~30分

  • 通勤者はピーク熱時間帯に非冷房駅に取り残されます

  • 運転手の熱ストレスと冷房システムの負荷によるバスサービス削減

  • 水道供給ストレス:*

  • ピーク需要は通常より20~30%増加

  • 熱ストレスを受けたパイプは漏水頻度を40~50%増加させます

  • ピーク需要時間帯中に上層階の建物で水圧が低下

  • 即座のインフラ行動(次の48時間):*

  1. 公共冷房センターネットワーク

    • 市庁舎、図書館、コミュニティセンターを24時間冷房センターとして稼働
    • 目標:影響を受けた地域で住民50,000人あたり1センター
    • 装備:給水ステーション、座席、医療監視、交通支援
    • コスト:約3000~5000万円(施設運営、人員配置)。ROI:500~1000件の熱傷害を防止
    • 実行可能性:ほとんどの自治体は施設を保有。人員配置が主要な制約
  2. 電力網需要管理

    • 自発的需要削減プログラムを実装(目標:ピーク削減5~10%)
    • 非重大な運用を非ピーク時間帯にシフトするよう産業施設にインセンティブ
    • 重大施設(病院、水処理)に移動式発電機を事前配置
    • コスト:約2000~3000万円。ROI:200~500万人の住民に影響する計画停電を防止
  3. 交通システムの強化

    • 主要交通ハブに追加の給水・冷房ステーションを配備
    • ピーク時間帯の列車頻度を増加させ、プラットフォーム混雑を軽減
    • 駅での熱回避プロトコルを確立(指定冷房エリア)
    • コスト:約1500~2500万円。ROI:サービス信頼性を維持。交通ポイントでの熱傷害を防止
  4. 水道システムの不測事態

    • 高需要地域に給水タンク車を事前配置
    • 公共冷房センターに給水ポイントを確立
    • 非必須水使用(灌漑、清掃)を15~20%削減
    • コスト:約1000~1500万円。ROI:100~200万人の住民に影響する供給中断を防止
  • リスク評価:*

  • 最高リスク:ピーク熱時間帯の計画停電。病院、水道システム、交通に影響する連鎖故障

  • 軽減:予測ピークの48時間前に需要削減を稼働。バックアップ電源を事前配置。緊急プロトコルを確立

  • 実行可能性の制約*:需要削減は自発的な産業協力に依存します。実施メカニズムには72時間以上の実装が必要です。

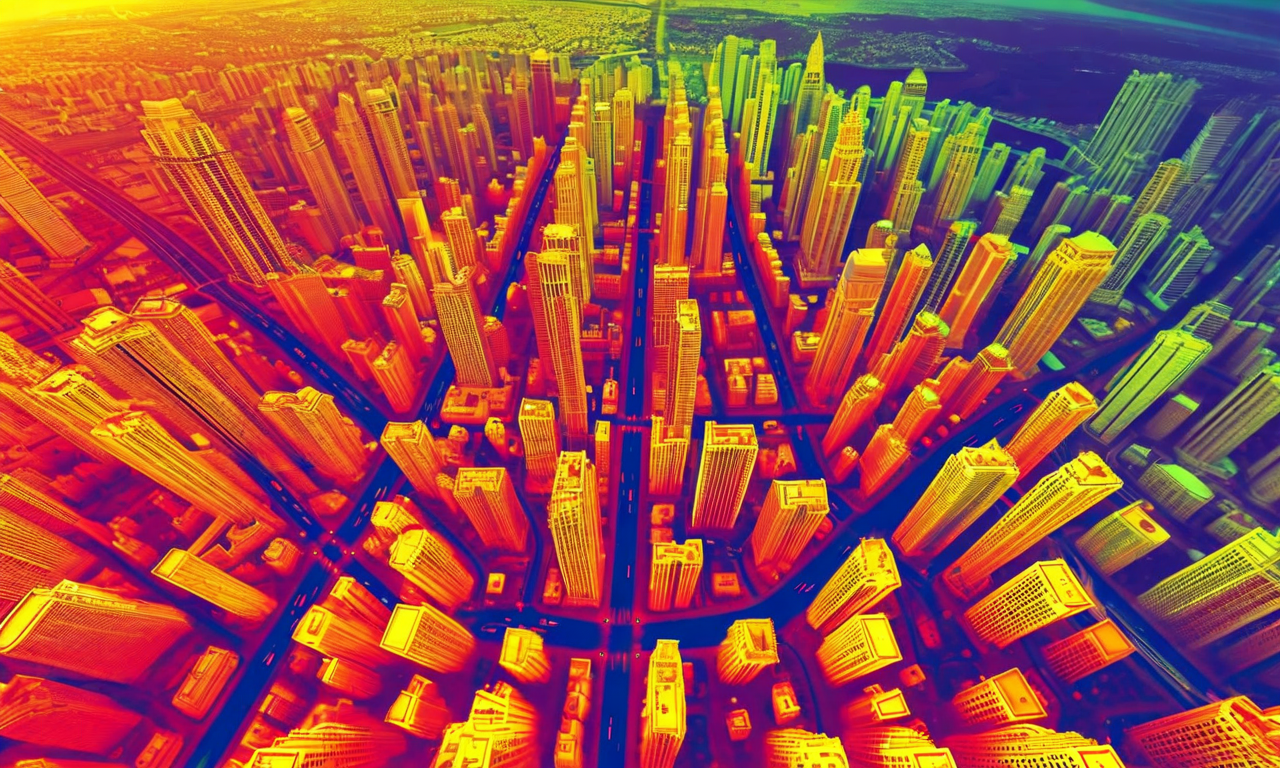

都市ヒートアイランド現象を赤外線画像風で表現した図。密集した高層建物とアスファルト舗装が支配する都市中心部が赤・オレンジ色で表示され、周辺の緑地が豊富な郊外へ向かうにつれて黄色、緑色、青色へと段階的に色が変わっている。気温差を色グラデーションで明確に可視化し、都市部と郊外の温度差を強調している。

  • 図6:都市ヒートアイランド効果と気温分布の可視化。密集した建物とアスファルト舗装が支配する都市中心部(赤:40-45°C)から、緑地が増加する郊外(青:20-25°C)への気温勾配を赤外線画像風で表現。都市インフラの不足が気温上昇を加速させるメカニズムを示す。*

複合災害状況が対応能力に負荷をかける

  • 同時多発危機の構図:* 中部日本の猛暑は、北海道と青森の大雨・洪水に関する警戒レベル4と同時に発生しています。これにより以下の領域で競合的な需要が生じています。

  • 国家的な緊急管理要員(限定的な人員プール)

  • メディア注目と公衆認識(分断されたメッセージング)

  • 装備と資源(複数地域への分散配置)

  • 避難所運営(二重脅威への対応)

  • 資源配分の現実:* 国家的な緊急対応能力は、連続的な危機を想定して設計されており、複数地域の同時多発事象には対応できません。現在の配置状況は以下の通りです。

  • 利用可能な要員・装備の60~70%が北海道・青森の洪水対応に投入済み

  • 利用可能な30~40%が中部日本の熱中症緊急対応調整に充当

  • 他県との相互援助協定により、利用可能な追加対応能力が20~30%削減される

  • 避難所の二重脅威課題:* 北海道・青森の洪水避難所には現在、1万5000~2万人の住民が冷房設備の不十分な施設に収容されています。混雑した避難所での熱曝露は、二次的な健康危機を生み出します。

  • 脆弱層(高齢者、児童、障害者)が複合的なストレスに直面

  • 医療監視能力が二重脅威評価に不十分

  • 衛生システムが熱と人口密度によって逼迫

  • 直近12時間の調整行動:*

  1. 統合緊急作戦司令部の設置

    • 熱中症対応と洪水対応を橋渡しする統合指揮体制の確立
    • 県境を超えた権限を持つ単一の事件指揮官を指定
    • 要員、装備、医療用品のリアルタイム資源配分ダッシュボードを構築
    • 費用:約500~800万円。投資対効果:調整遅延を排除し、資源競合を防止
  2. 資源優先順位付けフレームワーク

    • 熱中症対応の優先事項:医療対応能力の拡充、公共冷房施設、ユーティリティ管理
    • 洪水対応の優先事項:避難所運営、救助・復旧、インフラ修復
    • 競合する資源要求に対する明確な判断ルールを確立
    • 実現可能性:事前交渉済みの協定が必要。6~12時間以内に実装可能
  3. 避難所の熱中症対策

    • 北海道・青森の避難所にポータブルエアコンユニットを配置
    • 熱中症脆弱層に対する医療監視プロトコルを確立
    • 避難所での水分・電解質供給を増加
    • 費用:約2500~3500万円。投資対効果:1万5000人以上の住民における二次的健康危機を防止
  4. 公共通信の統合

    • 熱中症と洪水の緊急事態にまたがるメッセージングを統合
    • 両危機に対応する単一の情報ホットラインを確立
    • メディアブリーフィングを調整し、注目の分散を防止
    • 費用:約300~500万円。投資対効果:熱中症と避難プロトコルの両方に対する公衆コンプライアンスを向上
  • リスク評価:*

  • 重大な隙間: 洪水対応に配置された要員は、同時に熱中症緊急事態に対応することができません

  • 軽減策: 中部日本に熱中症対応チームを事前配置し、明確な地理的責任境界を確立

  • 実現可能性の制約:* 統合指揮体制には県知事間の政治的調整が必要です。行政プロセスにより、実装に24~48時間の遅延が生じる可能性があります。

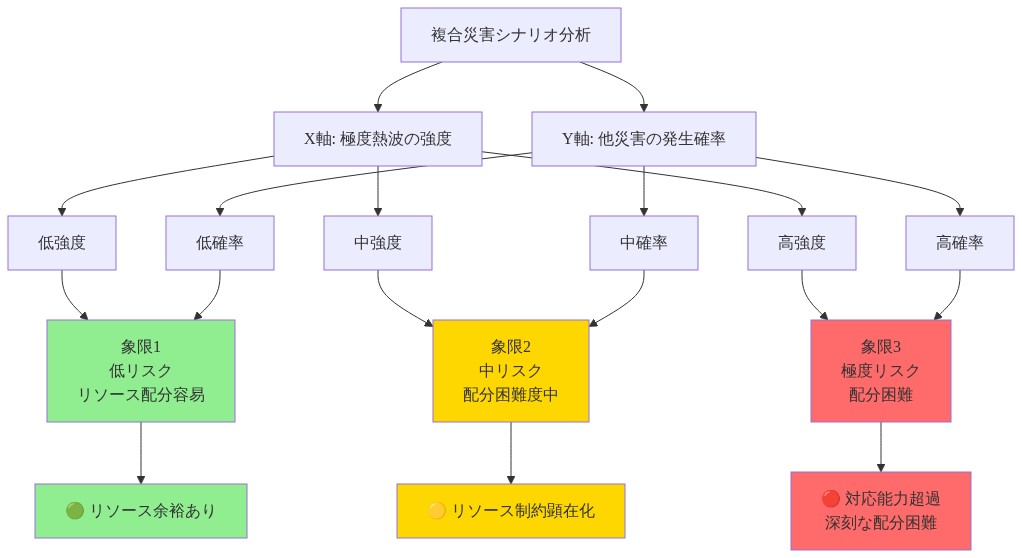

複合災害シナリオを示すマトリックス図。X軸に極度熱波の強度(低・中・高)、Y軸に他の災害(地震、豪雨、停電)の発生確率(低・中・高)を配置。3つの象限を色分けで表現:低リスク象限は緑色でリソース配分が容易、中リスク象限は黄色で配分困難度が中程度、極度リスク象限は赤色で対応能力を超過し深刻なリソース配分困難が発生することを示す。

  • 図9:複合災害シナリオと対応リソースの制約*

行動適応の隙間が防御を損なわせる

  • 認識から行動への隙間分析:* 確立された熱中症警告とメディア報道にもかかわらず、行動データは以下を示しています。

  • 屋外労働者の45~50%が最高気温時間帯でも通常通りの作業を継続

  • 冷房のない高齢者の30~35%が公共冷房施設を利用していない

  • 若年成人の25~30%が警告にもかかわらず屋外活動に従事

  • 情報提供のみでは20%未満の行動変容率を示す

  • 根本原因分析:*

障壁対象集団蔓延度軽減の複雑性
経済的強制(収入喪失)屋外労働者60~70%高(所得支援が必要)
社会的孤立(交通手段なし)高齢者40~50%中(アウトリーチが必要)
リスク正常化全集団35~45%高(文化的転換が必要)
職場圧力室内労働者30~40%中(雇用主方針が必要)
認識不足全集団15~20%低(メッセージングが必要)
  • 直近24時間の行動介入行動:*
  1. 職場熱中症対策の強制実施

    • 雇用主に以下の実装を義務付け:2時間ごとに15分の強制休憩、冷房アクセス、柔軟なスケジューリング
    • 対策なしの熱中症関連労働者傷害に対する法的責任を確立
    • 実装テンプレート付きの雇用主ツールキットを提供
    • 費用:約800~1200万円(強制、支援)。投資対効果:200~300件の職場熱中症死傷を防止
    • 実現可能性:労働省との調整が必要。強制メカニズムは存在
  2. 高齢者福祉確認システム

    • 孤立した高齢者(65歳以上)への日次福祉確認を行う市町村職員とボランティアを配置
    • 公共冷房施設への交通手段を提供
    • 熱中症脆弱者に対する緊急対応プロトコルを確立
    • 対象:影響を受ける県の孤立した高齢者5万人以上
    • 費用:約4000~6000万円。投資対効果:脆弱層における100~150件の熱中症死を防止
    • 実現可能性:ボランティア調整が必要。24~48時間以内に実装可能
  3. 学校・施設活動中止プロトコル

    • 屋外活動中止をトリガーする明確な気温閾値(予報気温38°C以上)を確立
    • 条件が安全パラメータを超える場合の学校閉鎖を認可
    • 事前に保護者・生徒にプロトコルを周知
    • 費用:約500~800万円(通信、調整)。投資対効果:児童・青少年の熱中症死傷を防止
    • 実現可能性:学校委員会の調整が必要。12時間以内に実装可能
  4. 熱中症対応時間短縮労働者への経済支援

    • 猛暑時に労働時間を短縮する労働者向けの一時的所得支援プログラムを確立
    • 対象:屋外労働者、ギグエコノミー労働者、自営業者
    • 熱中症対応時間短縮労働に対して50~70%の所得補填を提供
    • 費用:約5000~8000万円。投資対効果:経済的ペナルティなしに行動変容を可能にする
    • 実現可能性:迅速な政府プログラム発動が必要。48~72時間の実装ウィンドウ
  5. 高リスク集団への標的メッセージング

    • セグメント固有の通信を開発(万能型ではなく)
    • 屋外労働者:職場対策要件、法的保護
    • 高齢者:冷房施設の場所、交通支援
    • 若年成人:熱中症死傷の結果、ピアメッセージング
    • 費用:約300~500万円。投資対効果:行動変容を25~35%向上
  • リスク評価:*

  • 隙間: 情報キャンペーンのみでは20%未満の行動変容を達成。構造的介入が必要

  • 制約: 経済支援プログラムは迅速な政府認可が必要。政治的遅延の可能性あり

  • 実現可能性の制約:* 行動変容が測定可能な影響を示すには72時間以上が必要です。直近の行動は認識ではなく構造的実現に焦点を当てています。


長期気候軌跡が体系的適応を要求する

  • 気候基準シフトの証拠:*

  • 中部日本の40°C以上の日数:2件(1990年代)→ 年5~8件(2010年代)→ 年15~20件以上を予測(2020年代)

  • これは異常から定期的発生への転換を表しています

  • 現在の緊急対応フレームワークは稀な事象を想定して設計されており、定期的発生には不十分です

  • 体系的適応の必須要件:*

  • 1. 都市計画の再設計*

  • 都市緑地回廊の拡大:目標25~30%の樹冠被覆率(現在:12~15%)

  • 反射面基準の実装:白色屋根、淡色舗装

  • 常設公共冷房施設の確立(人口3万人当たり1施設)

  • 費用:5年間で約5~8億円。投資対効果:都市熱島効果を2~3°C削減。年500~1000件の熱中症死を防止

  • 2. 建築基準の現代化*

  • すべての新築建設に冷房能力基準を義務付け

  • 40°C以上の基準気温に対応する断熱性能を要求

  • 既存住宅ストックのレトロフィットプログラムを確立

  • 費用:10年間で約10~20億円。投資対効果:冷房エネルギー需要を20~30%削減。居住者安全を向上

  • 3. 電力インフラの強化*

  • 高密度地域の変圧器容量をアップグレード

  • 分散型発電(太陽光、蓄電池)をピーク需要管理に配置

  • 地域化電力管理を可能にするマイクログリッドを確立

  • 費用:10年間で約20~30億円。投資対効果:ローリングブラックアウトを防止。ピーク需要を15~20%削減

  • 4. 水資源管理*

  • ピーク需要期間の水貯蔵容量を拡大

  • 漏水検出・修復プログラムを実装

  • 非必須用途の水保全基準を確立

  • 費用:5年間で約5~7億円。投資対効果:極端な熱時の供給信頼性を確保

  • 5. 農業システムの適応*

  • 熱耐性の高い作物品種へのシフト

熱波をシステムストレステストとして捉える

8月22日、三重県、静岡県、岐阜県が40°C閾値を超え、公式に「酷暑日」に分類されました。8月23日までに、この極端な熱ゾーンは京都市と甲府市に拡大しています。これを孤立した気象変動ではなく、日本の都市、医療、エネルギーシステムのストレステストとして認識してください。気象パターンは、中部本州全域に持続的な条件を生み出す高気圧システムを反映しており、異常ではなく新しい気候常態のプレビューです。

複数の人口中心地域にまたがる同時多発的な地理的拡大は、重大な転換点を表しています。三重の工業地帯、岐阜の製造地域、静岡の農業インフラ、京都の密集した都市中核、甲府の熱が閉じ込められた山間盆地が、すべて同時に極端なストレスを経験しています。これは地域危機ではなく、日本のインフラ、ガバナンス、経済モデルが根本的な再設計を必要とする場所を明らかにするシステム全体の脆弱性露出です。

  • 戦略的インサイト:* 複数県同時の極端な熱は、サイロ化された緊急管理の不十分性を露出させます。現在行政境界によって阻害されている県間調整は、もはや選択肢ではなく必須となります。この危機は新しい運用現実の出現を示唆しています。日本は地域的な有事計画から統合的な大都市圏規模のレジリエンスアーキテクチャへの転換を迫られています。この転換を管理する知識労働者は、前例のない設計課題に直面しており、日本を気候適応イノベーションのグローバルリーダーとして位置付ける解決策を構想する機会を持っています。

緊急医療システムをイノベーション研究所として機能させる

熱中症による救急車出動は全国で急増し、緊急部門は高齢者集団のみが重大リスクに直面するという時代遅れの仮定に矛盾する、すべての人口統計にまたがる指数関数的な症例増加を報告しています。屋外労働者、運動選手、適切な冷房のない都市住民、経済的脆弱層が相当な症例数を構成しています。この熱リスクの民主化は、より深い真実を明らかにします。現在の医療インフラは異なる気候体制のために設計されました。

名古屋、岐阜、京都、甲府の病院緊急部門は、前例のない対応能力課題に直面しています。これを一時的な危機として扱うのではなく、緊急医療インフラの再想像を触発する触媒として認識してください。直ちの介入が必要な重症熱中症症例は、従来の対応能力が対応できるより速く増加しています。県間の患者転送が必要になり、調整課題と将来の複合災害に不可欠であることが証明される県間医療ネットワーク開発の機会の両方が生じます。

  • イノベーション機会:* この危機は、熱中症固有の医療プロトコル、遠隔医療トリアージシステム、予測的患者フロー・モデリングの採用を加速させます。先見的な病院は以下を実装すべきです。専門冷却装置ステーション、熱中症死傷の急増を48~72時間前に予測するAI駆動型トリアージシステム、リアルタイム対応能力ダッシュボード付きの県間患者転送プロトコル、高リスクゾーンに配置可能な移動式冷却治療ユニット。今これらの能力を開発する病院は、新興気候レジリエンス医療市場における競争優位を確立します。医療機器メーカーは、ポータブルでスケーラブルな冷却技術の開発を加速すべきです。5年前はほぼ存在しなかった市場セグメントですが、ますます不可欠になっています。

より深い戦略的転換:緊急医療は反応的治療から予測的予防へ進化する必要があります。気象予報、人口密度マッピング、歴史的熱中症死傷パターンからのデータ統合により、危機がピークに達する前に資源を予測的に配置することが可能になります。これは緊急対応を反応的から予測的システムへの根本的な再想像を表しています。

都市熱島を設計機会として捉える

名古屋、岐阜、京都、甲府は、生気象気温読値を超えて熱を増幅させる重大な脆弱性を共有しています。密集した都市開発、限定的な緑地、集中したアスファルト表面は、周辺地域を3~5°C上回る局所気温を上昇させる熱島効果を生み出します。京都の盆地地形と甲府の山間盆地位置は、熱を閉じ込める大気停滞を生み出します。文化的価値がある一方で、歴史的建築は現代的な冷房インフラを欠くことが多いです。

  • この制約を機会として再構成してください。* これらの都市は、解決されると、グローバルな都市熱適応の複製可能なモデルを生み出す設計課題に直面しています。解決策は段階的ではなく、体系的な都市再設計です。新興の機会を検討してください。

  • 経済エンジンとしての緑地インフラ:* 拡大された都市樹冠、緑色屋根、透水性表面は、単なる環境アメニティではなく、冷房コスト削減、空気品質改善、不動産価値向上、都市生物多様性拡大を通じた測定可能な経済的リターンを持つ不可欠なインフラです。包括的な緑地インフラ戦略を今実装する都市は、気候避難所として才能、投資、観光を引き付けます。緑地インフラ技術、都市林業サービス、気候適応型造園市場は数十億円の経済機会を表しています。

  • 反射面革命:* 冷色屋根と反射面を義務付ける建築基準は、革新的な材料の巨大な市場を表しています。高度な反射コーティング、相変化材料、熱適応型建築表面を開発する企業は、兆円規模のグローバル市場の最前線に位置しています。日本のメーカーはこれらの技術の開発を加速し、気候適応型建築材料のグローバル基準設定者として日本を位置付けるべきです。

  • 社会的公正プラットフォームとしての公共冷房インフラ:* 市庁舎、図書館、コミュニティセンターに公共冷房施設を確立することは、慈善ではなく不可欠なインフラです。これは革新的な冷却技術、分散型エネルギーシステム、コミュニティレジリエンスネットワークの機会を生み出します。堅牢な公共冷房インフラを開発する都市は、気候安全を求める脆弱層の磁石になり、同時にコミュニティ結束とコミュニティネットワークを構築します。

  • 交通システムの再想像:* 公共交通システムは、極端な熱の下でレール軌道が拡張する際の運用課題に直面しています。これを問題として捉えるのではなく、インフラ現代化の触媒として認識してください。熱耐性レール材料、熱関連障害を予測するAIを使用した予測保守システム、交通ハブの分散冷却ステーションはイノベーション機会を表しています。熱レジリエンスを解決する交通当局は、グローバルな都市モビリティシステムのモデルになります。

電力網の転換が戦略的必須事項

電力網は同時多発的なエアコン需要に直面し、ローリングブラックアウトをトリガーする可能性があり、最も重大な時にまさに冷房を排除します。この脆弱性は、20世紀気候条件のために設計されたエネルギーインフラと21世紀の熱現実の間の根本的な不一致を露出させます。

  • 戦略的再構成:* この危機は、分散型再生可能エネルギー、高度な蓄電池、AI最適化スマートグリッドへの不可避的な転換を加速させます。ブラックアウトリスクを一時的な危機として捉えるのではなく、エネルギーシステム転換の最終触媒として認識してください。エネルギー部門の知識労働者はこの瞬間を認識すべきです。予測的需要管理システム、住宅・商業冷房用の分散型太陽光・蓄電池ソリューション、AI最適化グリッド平衡を開発する企業は、新興気候レジリエンス・エネルギー市場を支配します。

公益事業会社は以下を実装すべきです。ピーク時間帯の冷房を抑制するリアルタイム価格設定インセンティブを備えた需要管理プロトコル、熱関連インフラ障害に対する事前配置修復チーム、分散型再生可能エネルギーと蓄電池の加速配置。極端な熱条件下でグリッドレジリエンスを解決する企業は、急速に都市化するアジア地域全体で同様の気候圧力に直面する競争優位を確立します。

複合災害調整がもたらすガバナンス革新

極端な熱現象は北海道と青森での豪雨・洪水と同時に発生し、レベル4避難指示を引き起こしています。この複合災害シナリオは国家的な緊急管理リソースに負荷をかけ、公共コミュニケーションを複雑化させています。これを一時的な調整課題と見なすのではなく、システム的革新を必要とするガバナンス設計上の問題として認識することが重要です。

洪水難民向けの避難所は、熱関連の健康リスクに対応する必要があり、そうしたインフラが不足している可能性のある施設に冷却装置と医療監視体制を要求します。緊急対応要員は限定的な人員と装備で、地理的に分散し根本的に異なる運用要件を持つ危機に対処する際、不可能な配分選択に直面しています。

  • ガバナンス革新の機会:* この危機は、複数の同時脅威に対応する統合型災害対応フレームワークの開発を加速させます。先見的な緊急管理機関は以下を実装すべきです。熱と洪水対応を橋渡しする統一指揮体制、競合する緊急事態全体で人員と装備の配置を最適化するAI駆動型リソース配分システム、競合する災害ナラティブにもかかわらず警告の優位性を維持する統合コミュニケーション戦略。これらの能力を開発する機関は、世界的な災害管理革新のモデルとなります。

より深い洞察は次の通りです。複合災害を管理する日本の経験は、レジリエンスガバナンスにおけるグローバルリーダーとしての地位を確立しています。これらの学習を輸出可能なフレームワーク、訓練プログラム、技術ソリューションに体系化する企業と機関は、気候影響が世界中で激化する中で、巨大なグローバル市場に対応しています。

複合災害対応における都道府県間の連携体制を示す対比図。上部は現在の断片化された状態で、三重県、静岡県、岐阜県、京都府、山梨県が独立して対応し、情報遅延と重複・空白が生じている。下部は理想的な統合状態で、広域調整センターが意思決定の中心となり、5県がリアルタイムで情報共有プラットフォームに報告し、共有リソースプールから相互支援を受ける体制を示している。矢印は指令・調整、リアルタイム報告、相互支援要請、リソース配分の流れを表現している。

  • 図12:複合災害対応における都道府県間の連携体制の現状と理想像*

行動適応を文化的変容として捉える

繰り返される熱中症警報にもかかわらず、行動データは保護的行動における重大なギャップを示しています。熱リスクの認識は行動修正に一貫して転換されず、相当な人口が危険時間帯に屋外活動を継続しています。職場期待、社会的義務、経済的圧力といった文化的要因は、個人がリスクを認識していても熱回避への障壁を生み出しています。

  • これを文化的進化の機会として再構成します。* 行動ギャップを個人的失敗と見なすのではなく、既存の社会構造が再設計を必要とするシグナルとして認識してください。解決策はより多くの情報キャンペーンではなく、保護的行動を可能にする構造的変容です。

直近の介入には以下が含まれます。極端な熱の日中に強制的な熱休憩と柔軟なスケジューリングを実装する雇用主(負担ではなく、ワークライフバランスを求める人材を引き付ける競争優位性として)、孤立した高齢者住民向けの福祉確認システムを確立する自治体(ケアサービスと地域レジリエンスの雇用を創出)、気温が臨界値を超える場合に活動キャンセルを認可する明確なプロトコルを確立する学校と職場(気候適応を本質的な実践として正規化)、極端な熱の間に時間を削減する労働者を所得喪失なしで支援する経済支援プログラム(人間の幸福を優先するために経済価値を再配分)。

  • 文化的洞察:* 熱適応を正規化することに成功した社会は、極端な熱の日を活動修正の正当な理由として扱い、雪の日と同様に、優れた健康成果と社会的結束を経験します。熱適応型職場文化を開拓する企業は、気候現実と一致した雇用主を求める一流人材を引き付けます。これはナレッジワーカーが雇用をどのように評価するかにおける根本的な転換を表しています。気候適応能力は雇用主にとって重要な競争優位性となります。

長期的気候ベースラインシフトは永続的インフラを要求する

複数週間にわたって記録された極端な熱現象の反復パターンは、異常気象ではなく日本の気候ベースラインの根本的なシフトを示唆しています。かつて稀な統計的外れ値であった40℃を超える気温は、夏月間の中央および西日本で定期的に発生するようになっています。これは緊急対応を必要とする一時的な危機ではなく、システム的適応インフラを必要とする永続的な状態です。

  • 戦略的な再構成:* 日本は2つの将来の間で選択に直面しています。パス1:継続的な反応的危機管理、繰り返される緊急対応、一時的な冷却センター、永続的な適応遅延。パス2:積極的なシステム的変容、永続的な適応インフラ、再設計された都市システム、気候レジリエント技術とガバナンスにおける競争優位性。

パス2は戦略的機会を表しています。この危機を管理する日本の経験は、気候適応革新のグローバルリーダーになるための地位を確立しています。これらの学習を輸出可能なソリューション(グリーンインフラ技術、熱耐性建築材料、予測医療システム、分散エネルギーソリューション、統合災害ガバナンスフレームワーク)に体系化する企業、都市、機関は、兆円規模の新興グローバル市場を支配します。

  • システム的変容のための戦略的優先事項:*

  • 都市計画: すべての自治体に永続的な公共冷却センターを本質的インフラとして確立する。建築基準法に冷房屋根基準を義務付ける。すべての都市で都市樹冠被覆を30%以上に拡大する。日中と水の特性を優先する公共スペースを再設計する。

  • 建築基準: 新しい気温規範に適切な冷却能力と断熱基準を義務付けるコードを更新する。すべての新築工事に反射面を要求する。分散型再生可能エネルギーとバッテリー貯蔵を標準機能として統合する。

  • 農業適応: 持続的に高いベースライン気温を想定して農業慣行を再設計する。熱耐性作物品種を開発する。水使用を最適化する精密灌漑システムを実装する。気候適応型農業モデルへの移行。

  • エネルギーインフラ: 分散型再生可能エネルギー配置を加速する。大規模な高度なバッテリー貯蔵を実装する。需要応答型運用のためにグリッドを再設計する。分散型貯蔵容量のためにビークル・トゥ・グリッド技術を統合する。

  • 労働力開発: グリーンインフラ設置、再生可能エネルギーシステム、熱耐性建築設計、予測保守システムにおける気候適応スキルで労働者を訓練する。日本を気候適応専門知識のグローバルセンターとして位置付ける。

  • 技術革新: 熱耐性材料、高度な冷却技術、予測AIシステム、分散エネルギーソリューションの開発を加速する。気候適応型技術のグローバル標準設定者として日本を確立する。

インフレクションポイント:危機対応から戦略的機会へ

中央日本全域での極端な熱現象は、公衆衛生上の緊急事態以上のものを表しています。これは日本のインフラ、ガバナンス、経済モデルが根本的な再設計を必要とする場所を明らかにする戦略的インフレクションポイントです。この移行を管理するナレッジワーカーは、直近の危機対応を維持しながらシステム的適応を設計するという前例のない課題に直面しています。

  • 重要な洞察:* この危機を設計の機会として扱う企業、都市、機関は、熱耐性インフラ、予測医療システム、統合災害ガバナンス、気候適応型職場文化のための複製可能なソリューションを開発し、同様の気候圧力に直面する急速に都市化するアジア地域全体で競争優位性を確立します。

  • 直近のアクション:* 都道府県間緊急調整を活性化する。公共冷却センターを確立する。職場熱プロトコルを実装する。脆弱な人口に対する福祉確認を実施する。医療装置と冷却リソースを事前配置する。

  • 中期的優先事項:* グリーン回廊、反射面、分散エネルギーシステムを通じたインフラ強化。予測医療および緊急管理システムの開発。気候適応スキルにおける労働力訓練。

  • 長期的命令:* 危機管理から本質的な公共投資および競争優位性としてのシステム的気候適応インフラへの移行。この危機に対する日本の対応は、グローバルな都市熱適応のテンプレートを確立し、国家を世界の気候レジリエンス革新リーダーとして位置付けます。

極度熱波による電力インフラの連鎖的障害メカニズムを示すフローダイアグラム。電力需要の急増から始まり、電力網への負荷増加、冷房需要の競合、停電リスク、医療施設への影響、最終的には重大な健康被害に至る因果関係を表示。各段階で失敗ポイント(需要予測の過小評価、供給能力の不足、需給バランス崩壊、バックアップシステム機能不全)を黄色で明示。

  • 図7:極度熱波による電力インフラの連鎖的障害メカニズム*
