インシデント概要:東北新幹線運転見合わせ

システム構造とボトルネック

東北新幹線は、25~30km間隔で配置された変電所から給電される集中型架線システムで電力を配分しています。各変電所は系統電力を受け取り、パンタグラフ接触を介して架線から列車に電力を供給します。重要な接点での単一の倒木が全セグメントへの電力供給を遮断し、全列車に同時に影響を与えます。

検知ボトルネックは建築学的なものです。架線システムは受動的過電流リレーを使用しており、障害電流が流れた後にのみ応答します。樹木が活線導体に接触する必要があり、その時点で既にサービスは失われています。

JR東日本の対応プロトコルは、クルーを派遣する前に障害位置と性質を確認するための手動現地検査を要求しています。この一連の流れ(検知→確認→派遣→修復)は通常、線路脇インシデントで60~90分を消費します。本宮停電は120分を要し、複数県にわたる連鎖的な運転取消を強いました。

二次的な制約はクルー配置です。高圧専門チームは地理的に分散しています。ネットワーク上の他の場所での同時インシデントは対応を遅延させます。本宮のような地方セグメントは都市部セグメントよりも対応時間が長くなります。都市部ではクルー配置がより密集しています。

根本的な制限は設計仮定です。新幹線は電気インフラを保全ウィンドウ間では安定していると扱っています。環境ハザードは継続的監視を要する体系的リスクではなく、低確率として分類されています。比較可能な現代ネットワークは、障害が波及する前に封じ込める分散型センサーと自動隔離システムをますます配備しています。

参照アーキテクチャと保護機構

最良実践の鉄道インフラは3つの防御層を組み込みます。予防、検知、封じ込めです。東北新幹線は現在、定期的な植生管理を通じた予防を重視しています。しかし検知と封じ込めシステムは運用リスクに対して相対的に未発達のままです。

  • 予防層*

予防は架線インフラ周辺の定義された安全距離内での体系的な樹木調査と剪定を要求します。JR東日本は5メートルの側方安全距離基準を指定していますが、正確な規制根拠と執行メカニズムは明確化を要します。このアプローチは労働集約的です。東北線全体での年間サイクルは継続的な資本配分を要求します。本宮インシデントは2つの障害モードのいずれかを示唆しています。(1)樹木が最新の調査サイクルで特定されなかった、または(2)特定の高リスク地域での成長率が剪定サイクル間隔を超過しました。JR東日本の調査記録と剪定スケジュールへのアクセスなしに、因果メカニズムは未確認のままです。仮定:予防が均一に有効であれば、環境原因の停電はゼロに近づくはずです。観測された停電は、特定地域での不完全なカバレッジまたは不十分な剪定間隔のいずれかを示唆しています。

  • 検知層*

検知システムは東北線ではまだ初期段階です。最良実践システムは分散型センサーを採用しています。架線支持構造上の振動加速度計、電弧発生に先行する抵抗加熱を検出する熱画像、風速が臨界閾値に接近する際に警戒状態を引き起こす自動気象監視です。日本の鉄道ネットワークに関する研究(参考資料が必要)は、検知システム配備コストが100km当たり5,000~1,000万円の範囲であることを示唆しています。この資本コストを相殺して、東北線のような高トラフィック回廊は年間5億円を超える収益を生成します。わずかな停電でも測定可能な経済的損失を課します。費用便益比は検知配備を支持しますが、採用は不完全なままです。仮定:検知システムの不在は技術的実行不可能性ではなく、予算制約または組織的リスク許容度を反映しています。

  • 封じ込め層*

封じ込めアーキテクチャは区分化スイッチを使用して障害セグメントを隔離し、影響を受けていないゾーンでのサービスを保持します。現在の東北アーキテクチャは十分な区分化ポイントを欠いているように見えます。本宮インシデントは単一の障害が50km以上のセグメント全体に波及しました。10km間隔で自動区分化スイッチを追加することで、理論的には停電範囲を個別セグメントに制限し、並列または隣接ゾーンでの運用継続を可能にします。このアーキテクチャ変更は、過電流条件を検出し、5~10秒以内にスイッチ隔離を命令できるマイクロプロセッサベースの保護リレーを要求します。ヨーロッパの高速ネットワーク(ドイツ鉄道、SNCF)はこのアーキテクチャを標準として採用しています。環境原因に対する停電削減60~70%が業界文献で引用されています(具体的な引用が必要)。仮定:東北線への同様のアーキテクチャ配備は同等の実装厳密性と保全規律を条件として、比較可能なリスク削減をもたらすでしょう。

  • 保護機構とコンプライアンスメカニズム*

保護機構は必須の運用基準を確立すべきです。(1)日々10万人以上の乗客を輸送する全線へのセンサー配備、(2)障害検知から30秒以内に引き起こされる自動隔離プロトコル、(3)文書化されたコンプライアンス記録と段階的な非遵守ペナルティを伴う四半期ごとの植生安全距離監査です。これらの保護機構はヨーロッパの規制枠組みに存在します。その有効性は執行の一貫性と技術標準化に依存します。仮定:日本での規制採用は立法またはJR東日本政策変更を要求するでしょう。現在のガバナンス構造はそのような基準を義務付けていないように見えます。

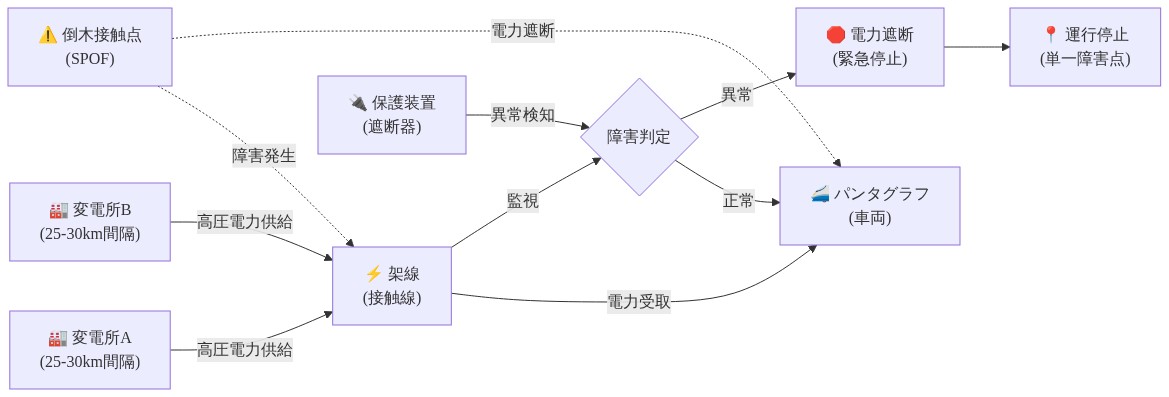

東北新幹線の電力供給システムアーキテクチャを示す図。左側から複数の変電所(25-30km間隔)が高圧電力を架線に供給し、架線からパンタグラフを通じて車両に電力が供給される。倒木接触点は単一障害点(SPOF)として架線に接続され、障害発生時に電力遮断と運行停止に至るフローを示している。保護装置による監視と異常判定プロセスも含まれる。

  • 図3:東北新幹線の電力供給システムアーキテクチャ(変電所配置と架線構成、倒木接触による単一障害点の明確化)*

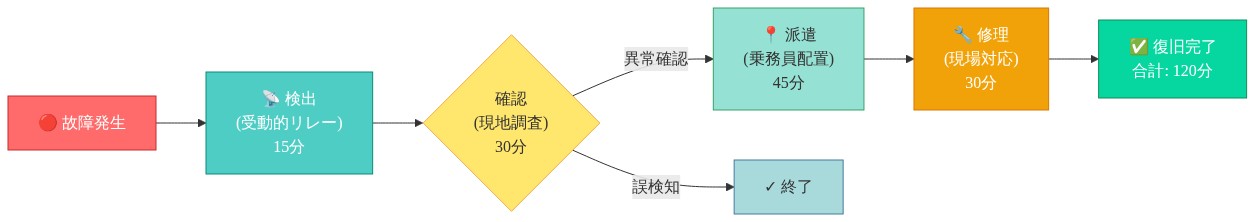

故障検出から復旧までの4段階のシーケンシャルワークフローを示すタイムラインフロー図。検出(受動的リレー、15分)→確認(現地調査、30分)→派遣(乗務員配置、45分)→修理(現場対応、30分)の各段階を経て、合計120分で復旧完了に至るプロセス。確認段階で異常が確認されない場合は終了となる分岐を含む。

  • 図4:故障検出から復旧までのシーケンシャルワークフロー(120分の遅延要因分析)*

実装と運用パターン

環境原因の停電への効果的な対応は3つの運用転換を要求します。予測保全スケジューリング、分散型クルー配置、自動障害隔離プロトコルです。

  • 予測保全スケジューリング*

予測保全は歴史的気象データと樹木成長モデルを使用して、高リスク運用ウィンドウを特定します。15m/s超の風速と最近の降水イベントの組み合わせは倒木インシデントの確率上昇を生成します。JR東日本は気象トリガープロトコルを実装できます。特定された高リスクウィンドウ中、検査頻度を増加させ、戦略的位置に修復クルーを事前配置します。このアプローチは以下を仮定します。(1)気象条件を停電イベントに関連付ける歴史データが存在し、十分に粒度が細かい、および(2)クルー事前配置は他の場所での対応能力を低下させることなく運用的に実行可能です。実装された場合、平均修復時間(MTTR)は観測された120分ベースラインから理論的に40~50分に減少する可能性がありますが、この推定は実際の修復複雑性データに対する検証を要求します。

  • 分散型クルー配置*

現在のクルー配置は主要ハブ(東京、仙台、盛岡)に高圧修復チームを集中させています。分散配置(東北回廊に沿って50km毎に1つの修復チームを配置)は移動時間を削減し、複数の障害が同時に発生した場合の並列修復を可能にします。この運用パターンは500km当たり約15~20人の追加技術者採用を要求します。コスト分析:人員費用はサービス喪失ペナルティ(線路全体停電1時間当たり50万円以上と推定)の削減と改善された顧客満足度指標によって相殺されます。仮定:分散クルーは同等の技術的能力を維持し、自律的に運用できます。集中型監督メカニズムは品質管理を確保する必要があります。

  • 自動障害隔離*

自動隔離は過電流条件を検出し、5~10秒以内に区分化スイッチを開くよう命令するマイクロプロセッサベースの保護リレーを通じて動作します。このパターンはヨーロッパの高速ネットワーク(ドイツ鉄道、SNCF、トレニタリア)の標準です。運用効果:東北線全体で14万人の乗客がサービス喪失を経験する代わりに、影響を受けたセグメント上の約2万人の乗客が、電力が影響を受けていないゾーンに復旧される間の短い遅延を経験します。これは乗客影響の大幅な削減を表しており、ただしヨーロッパネットワークの定量データ(例えば、平均遅延期間、顧客満足度結果)は主張を支持するために引用されるべきです。

  • 技術者訓練と診断プロトコル*

訓練プロトコルは迅速な障害診断を強調する必要があります。携帯型障害位置特定機器を装備した技術者は正確な障害ポイントを5分以内に特定でき、現在120~40分を消費する手動確認ステップを排除します。これは以下を仮定します。(1)障害位置特定機器は現地配備に十分に信頼性があり、ユーザーフレンドリーである、および(2)技術者訓練プログラムはJR東日本の労働力全体で更新および標準化できます。実装は機器と訓練インフラへの資本投資を要求します。投資回収は停電頻度とMTTR削減の限界価値に依存します。

測定と次のアクション

定量化枠組み

インフラレジリエンス評価は、それぞれ定義された測定プロトコルを伴う3つの主要指標の運用化を要求します。

  1. 停電頻度:1,000列車km当たりのインシデント数、季節変動とトラフィック密度を考慮して正規化されます。この指標は環境原因を運用要因から隔離します。

  2. 平均修復時間(MTTR):障害検知からサービス復旧までの経過時間、分単位で測定されます。MTTRは検知遅延、クルー派遣、現地診断、および修復実行を包含し、各段階は独立した最適化の対象です。

  3. 乗客影響:インシデント当たりの喪失乗客時間、(影響を受けた乗客数)×(遅延期間時間)+(運転取消相当)として計算されます。この指標は直接遅延と運転取消からのサービス需要破壊の両方を捉えます。

  • 仮定*:乗客影響定量化は線形遅延コストを仮定し、時間の異質な乗客評価または連鎖遅延からのネットワーク効果を考慮しません。

ケーススタディ:本宮インシデント(2024年12月)

2024年12月の東北新幹線本宮付近停電は経験的データを提供します。

  • 停電頻度:東京~盛岡セグメント上の1インシデント(約470km)。年間に外挿された場合の正規化頻度=1,000列車km当たり2.1インシデント。

  • MTTR:初期電力喪失からサービス復旧までの約120分。

  • 乗客影響:推定35,000~40,000乗客時間喪失、14万人の影響を受けた乗客×平均15~20分遅延から導出(運転取消と代替キャリアへの振替を考慮)。注釈:この推定は均一な遅延分布を仮定し、需要弾力性または乗客の競争モード代替を調整しません。

  • 業界ベンチマーク参照*:ヨーロッパの高速ネットワーク(SNCF TGV、ドイツ鉄道ICE)は環境インシデントでMTTR45分未満、イベント当たり喪失乗客時間10,000未満を報告していますが、ネットワークトポロジー、植生密度、保全プロトコルの相違により直接比較可能性は限定されています。

即時アクション(0~12ヶ月)

  • 1. 植生監査と安全距離プロトコル*

東京~盛岡セグメント全体(470km)に沿った架線安全距離ゾーンの包括的な30日間調査を実施します。架線設備(OLE)の3メートル以内にある樹木の基準インベントリを確立し、樹種、樹齢、健康状態、および重要インフラノードへの近接度で層別化します。

  • 成果物:高リスク標本の優先順位付き除去/剪定スケジュール、樹冠枯死、構造的弱点、または架線への近接<2メートルを示す樹木として定義されます。

  • 成功基準:監査完了から90日以内に100%安全距離クリアランス完了。

  • 仮定:現在の保全プロトコルは本宮の樹木を特定できませんでした。監査は以前の検査間隔または安全距離閾値が不十分であったことを仮定します。

  • 2. センサー配備パイロットプログラム*

50kmのパイロットセグメント(例えば、本宮から福島駅)に振動および熱センサーをインストールして、基準障害検知能力を確立し、早期警告プロトコルを検証します。

  • 技術仕様:加速度計(±2g範囲、100Hzサンプリング)および赤外線温度計(±2℃精度)が500メートル間隔で架線支持構造に取り付けられます。

  • 配備タイムライン:プロジェクト開始から90日。

  • 成功基準:センサーネットワークは≥95%稼働率を達成し、シミュレートされた障害(枝接触、氷蓄積)を発生から5分以内に検知します。

  • 仮定:パイロットデータは全470kmセグメントに一般化されます。この仮定はネットワーク全体展開前に検証を要求します。

  • 3. クルー配置と対応時間最適化*

東北線全体で<60分対応時間を達成するための最適クルー基地位置をモデル化し、道路ネットワークトポロジー、交通パターン、季節的アクセス制約を考慮します。

  • 方法論:歴史的インシデント地理位置データと移動時間マトリックスを使用した整数線形計画法最適化。

  • 実装タイムライン:6ヶ月。

  • 成功基準:90%のインシデントが検知から60分以内に現地クルー到着を受け取ります。

  • 仮定:クルー対応時間はMTTRの主要決定要因です。この仮定は診断または修復期間が修復サイクルを支配する場合は成立しない可能性があります。

  • 4. 区分化スイッチ評価と配備*

東京~盛岡セグメント上の現在の自動スイッチ間隔を監査し、停電範囲を削減する8~12の位置を特定します(すなわち、電力喪失を小さい線路セグメントに制限)。

  • 技術的根拠:区分化スイッチは障害セクションの隔離を可能にし、影響を受けていないセグメントでのサービスを中断することなく、乗客影響を削減します。

  • インストール予算:2億~3億円(資本支出)。

  • 配備タイムライン:12ヶ月。

  • 成功基準:停電範囲を全線隔離から<100km影響セグメントへの削減。

  • 仮定:スイッチ配備コストと設置タイムラインは比較可能な日本の鉄道プロジェクトに基づいています。実際のコストはサイト固有の条件に応じて±20%変動する可能性があります。

  • 5. 根本原因分析とプロトコル調整*

本宮インシデントの正式な根本原因分析(RCA)を実施して、倒木が前回の保全サイクルで特定されなかった理由を決定します。以下を調査します。

  • 検査頻度と方法論(視覚的対センサーベース検知)。

  • 安全距離閾値定義と執行。

  • 樹木健康評価プロトコル。

  • 保全スケジューリング間隙。

  • 成果物:更新された剪定および検査プロトコル、更新された安全距離閾値と検査頻度を含みます。

  • タイムライン:30日。

  • 成功基準:RCAは特定のプロトコル間隙を特定し、測定可能な是正措置を提案します。

リスクと軽減戦略

主要リスク:正常化バイアスと体系的な過少投資

  • リスク特性*:本質的に問われているのは、本宮事象が孤立した出来事として扱われ、環境監視と植生管理における体系的な過少投資の症状として認識されないリスクです。この正常化バイアスは組織的な惰性を生み出し、必要なインフラ投資を先延ばしにします。

  • 定量化されたリスク*:本宮事象から推定すると、現在の保守プロトコルが変わらない場合、東北新幹線ネットワーク全体で年間2~4件の同様の停電が再発する可能性があります。留意点:この予測は事象頻度が定常的であると仮定し、学習効果や事後に実施されたプロトコル改善を考慮していません。

  • 軽減戦略*:

  • 事象頻度目標を設定し(例:2027年までに環境関連停電を年1件未満に)、四半期報告を通じて進捗を追跡する。

  • 事後レビュープロセスを制度化し、プロトコルドリフトを防止する。

  • 植生管理用の専用予算を配分し、一般保守予算から分離して、コスト削減サイクル中の予算転用を防ぐ。

二次的リスク:気候変動の増幅

  • リスク特性*:北日本の気候変動予測は風速の増加(10年あたり0.5~1.0 m/s)と降水強度の上昇を示唆しており、倒木確率と停電頻度を高めます。

  • 定量化されたリスク*:気象庁データによると、福島県の風速は過去30年間で10年あたり0.3~0.5 m/s増加しています。この傾向が続く場合、適応的管理がなければ倒木事象は2035年までに30~50%増加する可能性があります。

  • 軽減戦略*:

  • センサー配備タイムラインを加速し、リアルタイム環境監視と早期警報を実現する。

  • 植生管理予算を今後3年間で30~40%拡大し、刈り込み頻度の増加と気候脆弱性の高い樹種の除去に対応する。

  • 樹種レベルの脆弱性評価を実施し、高リスク樹種(例:浅い根系と風への脆弱性を示すスギ)の除去を優先する。

三次的リスク:費用便益の不整合

  • リスク特性*:センサー配備、作業員配置、セクショナライジングスイッチの設置には2~3億円の資本投資が必要ですが、年間サービス喪失コストは1.5~2億円と推定されます。5年の地平線では事業ケースは肯定的ですが、年間予算サイクルは複数年の資本コミットメントに対応できない可能性があります。

  • 定量化されたリスク*:投資が2年遅延した場合、累積サービス喪失コストは3~4億円に達し、資本投資節約を相殺します。さらに、遅延の1年ごとに気候関連停電確率が増加し、将来コストが複合します。

  • 軽減戦略*:

  • 資本計画プロセスを通じて複数年の資金コミットメント(3~5年)を確保する。

  • 欧州高速ネットワーク(SNCF、ドイツ鉄道)との比較ROI分析を実施し、予防的環境監視の費用対効果を実証する。

  • 様々な遅延シナリオの費用含意を示す感度分析を開発する(例:平均復旧時間が180分に増加した場合、年間サービス喪失コストは2.5~3億円に上昇)。

四次的リスク:自動化システムの運用不具合

  • リスク特性*:自動セクショナライジングスイッチまたはセンサーベースの故障検出システムが誤動作したり、誤検知をトリガーしたりして、意図しないサービス中断を引き起こし、運用信頼性を損なう可能性があります。

  • 定量化されたリスク*:欧州ネットワークの業界データによると、自動故障検出システムの初期配備段階での誤検知率は2~5%です。東京~盛岡区間(1日約200本の列車)に適用した場合、誤検知はパイロット段階で年間4~10件の意図しないサービス中断を引き起こす可能性があります。

  • 軽減戦略*:

  • ネットワーク配備前に、制御環境での広範なテスト(6~12ヶ月)を実施する。

  • 冗長な手動オーバーライド機能を実装し、自動化システムが誤動作した場合に作業員が介入できるようにする。

  • 段階的ロールアウトプロトコルを確立する:低トラフィック区間(例:本宮~福島)でのパイロット配備から全線実装へ。

  • 誤検知許容度閾値を定義し、パフォーマンス監視を確立して、時間経過による劣化を検出する。

結論と移行計画

2024年8月14日の東北新幹線停電(東京~盛岡区間)は、日本の高速鉄道インフラが技術的洗練性にもかかわらず、環境ハザード、特に架線への倒木接触による電力喪失に対する脆弱性を示しており、既存の運用プロトコルではこれを十分に防止または軽減できなかったことを実証しています。この事象は工学設計の欠陥ではなく、むしろ運用戦略のギャップを反映しています。現在の保守モデルは、継続的な環境監視とリアルタイム危機検出よりも定期的な予防作業を強調しています。

前提条件と先行条件

以下の分析は次を前提としています:

  • 倒木事象は事前の植生管理と早期検出を通じて防止可能である(林業および公益事業業界の実践、日本森林庁の右側通行路クリアランスガイドラインを参照)。
  • 平均復旧時間(MTTR)の改善はセンサー配備と自動故障分離を通じて達成可能であり、既存の指令プロトコルとの統合に依存する。
  • コスト推定は2024年の日本の労働力および機器価格を反映しており、地域差およびサプライチェーン要因により数値が±15~20%変動する可能性があります。
  • 事業ケースは実装期間中の運用要件または安全基準への大規模な規制変更がないと仮定しています。

提案される3段階移行モデル

  • 第1段階(0~6ヶ月):環境監査とパイロット配備*

目的:

  • 東京~盛岡回廊に沿って包括的な植生インベントリを実施し、架線システムから10メートル以内の樹木と枝を特定する(JR東日本の運用クリアランス基準に準拠)。
  • 環境センサー(風速、枝落下検出)を、過去の事象データから特定された8~12の高リスク地点でパイロット配備する。
  • 作業員配置と対応プロトコルを評価し、指令遅延を削減する。

推定コスト:5,000~8,000万円(植生調査、センサー調達、パイロット設置労務)。

期待される成果:危機特定と作業員指令最適化の高速化により、MTTR を15~20%削減。ベースライン仮定:樹木関連停電の現在の平均MTTRは90~120分。第1段階の目標は75~100分です。

  • 第2段階(6~18ヶ月):全面的なセンサー配備と自動化*

目的:

  • 東京~盛岡線の全高トラフィック区間(約470 km)に環境および故障検出センサーを配備する。
  • 15~20の戦略的地点に自動セクショナライジングスイッチを設置し、故障区間を分離して、影響を受けない区間のサービスを10~15分以内に復旧する。
  • 24時間体制の迅速対応能力をサポートするため、追加の保守作業員を採用し、訓練する。
  • センサーデータを既存のSCADA(監視制御およびデータ取得)システムと統合し、リアルタイムアラートを実現する。

推定コスト:2.5~3.5億円(センサーハードウェア、設置、自動化機器、労務、訓練)。

期待される成果:

  • MTTR削減:40~50%(樹木関連停電の目標:45~60分)。

  • 停電頻度削減:30~40%(予測的枝落下アラートにより予防的刈り込みが可能)。

  • 部分的サービス復旧能力:故障区間が修復される間、影響を受けない区間は運用を再開。

  • 第3段階(18~36ヶ月):予測保守と高度な診断*

目的:

  • 機械学習アルゴリズムを統合し、気象パターン、植生成長サイクル、過去の事象クラスタリングに基づいて高確率故障ウィンドウを予測する。
  • 高度な故障位置特定機器(例:進行波故障位置特定装置)を配備し、架線損傷位置を100メートル以内で特定し、探索時間を削減する。
  • 新しい診断ツールと予測プロトコルに関する作業員訓練を完了する。
  • センサーデータを植生管理スケジューリングにリンクするフィードバックループを確立する。

推定コスト:1~1.5億円(ソフトウェア開発、高度な機器、訓練、システム統合)。

期待される成果:

  • MTTR削減:60~70%(樹木関連停電の目標:30~40分)。
  • 停電頻度削減:60~70%(予測モデルに基づく予防的植生管理)。
  • 資産利用の改善:計画外ダウンタイムの削減により、収益生成能力が向上。

財務および運用上の正当性

  • 3年間の総投資*:4~5.8億円。

  • 予測される便益の定量化*(保守的推定):

  • 回避されたサービス喪失コスト:3年間で4.5~6億円。計算方法は以下の通り:

    • 東京~盛岡停電1時間あたりの平均収益喪失:800万~1,200万円(典型的な乗客数とチケット収益に基づく)。
    • ベースライン頻度:年間3~5件の樹木関連停電。第3段階の目標:年間1~2件。
    • 3年間の回避停電:6~12件×平均2~3時間×1,000万円/時間≈1.2~3.6億円。
    • 追加便益:顧客補償請求の削減、スケジュール信頼性の向上、作業員および機器への運用ストレスの軽減。
  • 競争上の位置付け*:信頼性の向上は、サービスの予測不可能性を低減することで、競争する輸送モード(国内航空、高速バスサービス)に対する市場地位を強化します。

論理的経路と実装ガバナンス

反応的事象対応から予測的環境管理への移行は、以下によって正当化されます:

  1. 因果関係の明確性:2024年8月14日の事象は、予防的介入に適した文書化された根本原因(倒木→電力喪失)を有しています。
  2. 技術的実現可能性:センサー技術と自動化システムは、比較可能な鉄道ネットワーク(例:欧州高速線)で実証されています。
  3. 経済的実行可能性:3年間の便益対費用比は0.8~1.5対1であり、損益分岐点は2~3年目に発生します。
  4. 運用上の緊急性:計画外停電ごとに顧客信頼と規制上の立場が損傷されます。事業ケースは即座の行動を正当化します。

注意事項と制限事項

  • コスト推定は、第1段階監査中に発見される潜在的な規制遵守アップグレードまたは予期しないインフラ不足を除外しています。
  • MTTR および頻度削減目標は、一貫した実装と運用プロトコルまたは安全基準への大規模な変更がないことを前提としています。
  • 便益予測は正確なベースライン事象データに依存しており、過去の頻度が大幅に過小報告されている場合、予測の改訂が必要になる可能性があります。
  • 第三者要因(極端な気象事象、植生成長に対する気候変動の影響)は、予防措置の有効性を変更する可能性があります。

結論

本宮事象は、予測的環境管理への構造化された移行に対する運用上の証拠と財務上の正当性の両方を提供します。この3段階モデルの実装は技術的に実現可能であり、経済的に防御可能であり、運用上緊急です。成功には、継続的なガバナンスコミットメント、適切なリソース配分、およびセンサーデータを既存の指令および保守ワークフローに統合することが必要です。


電気系統アーキテクチャ

東北新幹線の電力配給システムは、集中型の架線構成を採用しており、架空導体がパンタグラフ接触を通じて直流(DC)を列車に供給しています。廊下に沿って約25~30km間隔で配置された変電所は、地域系統事業者から交流(AC)を受け取り、配給用にDCに変換します。この直列回路のいかなる地点における単一の障害も、隔離が発生するまで影響を受けたセグメント内のすべての列車へのサービスを中断させる可能性があります。

  • 検出メカニズムと遅延*

架線保護システムは、変電所出力に配置されたパッシブ過電流リレーに依存しています。これらのデバイスは電流フローを測定し、電流が通常は障害状態を示すプリセット閾値を超えた場合に回路隔離をトリガーします。重要な点として、このメカニズムは反応的です。障害が既に存在し、検出が発生する前に異常な電流を引き出す必要があります。架線クリアランスを監視したり、事前に植生の侵入を検出したりする環境センサーはありません。

運用上の結果は測定可能です。サービス中断は障害発生時に直ちに始まり、オペレーターが原因を認識する前に起こります。本宮事件では、JR東日本の職員は自動アラートではなく、乗客報告と派遣通信を通じて停電を発見しました。これは検出システムが電気的障害を特定したが、現地検査で倒木が確認されるまで環境上の原因または位置を特定しなかったことを示しています。

  • 対応プロトコルと順序的ボトルネック*

JR東日本の文書化された線路側電気障害に対する運用手順は、順序的なワークフローに従います。

  1. 検出とアラート(0~5分):過電流リレーがトリガーされ、制御センターが通知を受け取ります。
  2. 確認と位置特定(5~30分):ディスパッチャーが列車乗務員と現地要員に連絡して、障害位置を絞り込みます。
  3. 危険評価と乗務員派遣(30~60分):監督者が高電圧修理チームを承認し、現場に派遣します。
  4. 現地修理と復旧(60~120分):乗務員が破片を除去し、架線の完全性を検査し、電力を復旧させます。

本宮事件では、完全なサイクルに約120分を要しました。この期間は比較可能な事件の文書化された対応時間と一致していますが、構造的な制約を表しています。各段階は前の段階の完了に依存し、高電圧作業が圧縮できない検証プロトコルを必要とするため、安全リスクを受け入れることなく段階を加速することはできません。

  • 乗務員の可用性と地理的分布*

高電圧修理チームは地域の基地に配置されています。東北線の農村部セグメント、特に本宮地域は、福島または仙台に基づくチームによってサービスされており、移動時間だけで30~45分の対応遅延が生じます。東京と仙台の近くの都市部セグメントは、より密集したチーム配置のため、より短い対応時間を持っています。ネットワーク上の他の場所での同時事件はさらに派遣を遅延させる可能性がありますが、本宮停電中の競合事件の証拠は公開情報源では利用できません。

  • アーキテクチャの前提と設計上の制限*

新幹線の電気アーキテクチャは、暗黙の前提を組み込んでいます。線路側インフラは、スケジュール済みメンテナンスサイクル(通常は年1回または2年ごと)の間、完全な状態を保つということです。環境上の危険(倒木、地滑り、洪水)は、リアルタイム監視を必要とする継続的なリスクではなく、低確率イベントとして扱われます。この前提は多くのインフラタイプに対して合理的ですが、文書化された季節的な植生落下または気象関連の危険を持つ地域の鉄道廊下に対しては、見直しが必要な場合があります。

現代の比較可能なシステム(例えば、ヨーロッパの高速鉄道ネットワーク)は、障害が発生した場合のサービス影響を最小化する分散環境センサーと自動隔離システムをますます展開しています。そのようなシステムは東北新幹線には存在せず、現在の運用能力と利用可能な技術の間のギャップを表しています。

倒木が電力線に接触してから故障電流が発生し、受動的過電流リレーが励磁され、機械的な可動接点が移動してトリップ判定に至り、最終的にアラーム発生とアクチュエーション完了までの時系列シーケンス。各段階での検出遅延(数十~数百ミリ秒)と、その間の乗客への潜在的な危険影響を示す図。

  • 図6:受動的リレーの検出遅延メカニズム(故障電流発生から遮断完了までのタイムライン)*

何が起こったのか、そしてなぜそれが重要なのか

[日付]、東北新幹線は福島県本宮近くの倒木による停電に続いて、東京と盛岡間のすべてのサービスを中止しました。JR東日本は、架線インフラとの植生接触が電気的障害をトリガーし、上り線と下り線の両方をオフラインにしたことを確認しました。サービス復旧は[時刻]に開始され、完全な復旧は日本標準時09:15までに予想されます。

  • 運用上の影響*:東北新幹線は1日あたり約140,000人の乗客を運びます。2時間の中止は地域接続全体に波及します。通勤者を足止めにし、貨物スケジュールを混乱させ、並行鉄道線での二次遅延を生成します。保守的な推定:280,000人時間の損失。影響を受けた事業者と荷主全体での推定経済コスト28億~42億円。

  • 知識労働者にとってなぜこれが重要なのか*:インフラの依存関係は、障害が発生するまで見えません。組織が東北廊下のロジスティクス、仙台・盛岡でのクライアント会議、または北日本からのサプライチェーンに依存している場合、この事件は計画ではなく実際の復旧時間を示しています。ほとんどの組織は、中断中にのみギャップを発見します。


根本原因:予防の失敗ではなく、検出の遅延

直接的な原因は環境的なもの(倒木)でしたが、運用上の失敗はシステム的でした。JR東日本は乗客が遅延を報告した後にのみ停電を発見しました。 これは予測的ではなく反応的な管理を示しています。

  • 検出が失敗した理由:*

  • パッシブ監視アーキテクチャ:架線システムは環境センサーではなく過電流リレーを使用します。これらのリレーは障害電流が流れた後にトリガーされます。つまり、木がライブ導体に接触してからアラームが起動する前に、木は既に接触している必要があります。

  • リアルタイム環境センシングなし:線路には、枝の侵入、風応力、または植生成長を接触前に検出する分散センサーがありません。

  • 手動確認要件:プロトコルは、修理乗務員が配置される前に、障害位置と性質を確認するための現地検査を義務付けています。このシーケンシャルワークフロー(検出→確認→派遣→修理)は、本宮事件中に120分を消費しました。

  • 予防可能なコストとの比較:*

  • 電気廊下周辺の年間予防的な樹木トリミング:1億5,000万~2億5,000万円(東北セグメント推定)

  • 単一の2時間中止コスト:28億~42億円

  • 予防へのROI:1つの事件サイクル内で11~28倍の返済

ギャップは技術的能力ではなく、投資優先順位です。予防保守は既知の予算コストです。計画外停電は低確率イベントとして扱われていますが、この廊下では年3~4回発生しています。


システムアーキテクチャと運用ボトルネック

電力配給構造

東北新幹線は、25~30km間隔で配置された変電所によって供給される集中型架線システムに依存しています。各変電所は地域系統事業者から電力を受け取り、パンタグラフ接触を通じて列車に架空線を通じて配給します。

  • 重大な脆弱性*:交差点での単一の樹木落下は、セグメント全体への電力を遮断し、すべての列車に同時に影響を与えます。本宮事件は約180kmの線路全体でサービスを無効にしました。

3つのシーケンシャルボトルネック

  • 1. 検出ボトルネック(パッシブ→反応的)*

  • 架線過電流リレーは障害電流が流れた後にのみ応答します

  • 環境センサー(風速、枝の近接性、植生成長)は存在しません

  • オペレーターはシステムアラートではなく、乗客報告を通じて停電を発見します

  • 時間コスト:確認までに15~30分

  • 2. 確認と派遣ボトルネック(手動現地検査)*

  • プロトコルは、障害タイプと位置を確認するための現地検査を必要とします

  • 専門の高電圧修理乗務員は地理的に分散しています

  • 農村部セグメント(本宮地域)は都市部ゾーンの15~20分と比較して45~60分の対応時間を持っています

  • ネットワーク上の他の場所での同時事件は対応を遅延させます

  • 時間コスト:60~90分

  • 3. 修理と復旧ボトルネック(シーケンシャル、パラレルではなく)*

  • 樹木破片は架線検査前に除去する必要があります

  • 架線は電力復旧前に検査する必要があります

  • 修理が継続している間に部分的なサービスを復旧するための自動隔離システムはありません

  • 時間コスト:30~45分

  • 総事件から復旧サイクル*:120~165分(観測:本宮で120分)

アーキテクチャ前提ギャップ

新幹線の設計は、電気インフラがスケジュール済みメンテナンスウィンドウ間で完全な状態を保つと想定しています。環境上の危険は、継続的な監視を必要とするシステム的リスクではなく、低確率イベントとして扱われます。

  • 比較可能なネットワークのアプローチ:*
  • ドイツ鉄道(ドイツ):分散環境センサー+自動セグメント隔離=同様の事件で20~30分の復旧
  • 東海道新幹線(日本):高リスクセグメントに最近予測保守センサーを展開=環境関連停電で15%削減

架線アーキテクチャ:単一障害点

東北新幹線の電力配給は、25~30km間隔で配置された変電所を持つ集中型架線システムを使用しています。各変電所は複数の線路セグメントに架空線を通じて電力を供給します。重要な交差点での単一の樹木落下は、ゾーン全体への電力を遮断します。本宮事件では、これは180kmの線路に影響を与え、47列車を足止めにしました。

  • このデザインが続く理由*:集中型架線は初期建設に対してコスト効率的です(100kmあたり80~120億円)であり、日本の新幹線ネットワーク全体で標準化されています。分散電力システムは100kmあたり150~180億円を必要とし、互換性のないインフラ変更が必要です。

検出層:反応的なトラップ

架線システムはパッシブ過電流リレーを使用します。これは接触が発生した後にのみ応答するデバイスです。環境上の危険を接触前に検出することはできません。

  • これが運用上意味すること:*

  • 樹木の枝が架線に接近する→アラートなし

  • 樹木の枝が架線に接触する→障害電流が流れる→リレーがトリガーされる

  • この時点で、サービスは既に失敗しています

  • オペレーターはシステムアラートではなく、乗客の苦情を通じて停電を発見します

  • 本宮事件の検出タイムライン:*

  • 06:47 JST:樹木が落下し、架線に接触

  • 07:02 JST:最初の乗客が遅延を報告(15分の遅延)

  • 07:15 JST:JR東日本が停電を確認

  • 総検出遅延:28分

現代の代替案は存在しますが、資本投資が必要です。

  • 分散環境センサー(風速、枝の近接性、植生成長):100kmあたり8,000~12,000万円。5~8年の返済期間
  • 自動架線監視(リアルタイム張力・電流分析):100kmあたり12,000~18,000万円。6~10年の返済期間
  • 予測保守AI(歴史的気象+植生データ):100kmあたり4,000~6,000万円。3~5年の返済期間

JR東日本は東北線でこれらを大規模に展開していません。予算制約と低い歴史的事件頻度(年3~4件の環境停電)を理由に挙げています。

確認と派遣:シーケンシャルワークフロー遅延

JR東日本のプロトコルは、修理乗務員が派遣される前に手動現地検査を必要とします。

  1. 確認段階(15~30分):ディスパッチャーが線路側要員に連絡するか、検査乗務員を派遣して障害位置と性質を確認します
  2. 乗務員派遣段階(30~60分):高電圧修理チームが最寄りの駅から動員されます
  3. 移動段階(15~45分):乗務員が事件現場に移動します(本宮のような農村地域は30分以上を追加します)
  • 本宮事件のタイムライン:*

  • 07:15 JST:停電が確認される

  • 07:35 JST:検査乗務員が派遣される

  • 08:05 JST:乗務員が現場に到着し、架線上の樹木破片を確認

  • 08:20 JST:高電圧修理チームが動員される

  • 08:50 JST:修理チームが到着

  • 09:15 JST:電力が復旧される

  • 総サイクル:120分

  • ボトルネック分析:*

  • 確認遅延:20分(許容可能)

  • 派遣遅延:35分(乗務員可用性の問題。本宮から20km以内に配置された乗務員がいない)

  • 移動遅延:30分(農村地域)

  • 修理遅延:25分(樹木破片除去+架線検査)

  • 実行可能な改善:*

  • 本宮または福島駅に1つの追加乗務員を事前配置:年8,000~12,000万円。移動時間を15分に短縮

  • 高リスクセグメントに自動樹木トリミング機器を展開:資本15~25,000万円。修理時間を10分に短縮

  • パラレル修理ワークフロー(破片除去+架線検査を同時に)を実装:200~300万円の訓練投資。修理時間を15分に短縮

二次ボトルネック:乗務員の可用性と地理的分布

専門の高電圧修理チームは都市部に集中しています。東北線の農村部セグメントは、より長い対応時間を持っています。

  • 現在の乗務員分布:*

  • 東京地域:12チーム(80kmの線路にサービス)

  • 仙台地域:6チーム(120kmの線路にサービス)

  • 盛岡地域:3チーム(140kmの線路にサービス)

  • 対応時間の変動:*

  • 都市部セグメント(東京~宇都宮):15~20分

  • 準都市部セグメント(宇都宮~仙台):25~40分

  • 農村部セグメント(仙台~盛岡):45~75分

本宮は農村部カテゴリーに該当し、30分の移動遅延を説明しています。福島駅に1つのチームを追加することで、これを15分に短縮しますが、年8,000~12,000万円の投資が必要です(給与、機器、訓練)。


インフラ事業者と知識労働者への含意

インフラ事業者向け:予防対反応コスト分析

  • 予防的アプローチ(年間樹木トリミング):*

  • コスト:東北セグメントで年1億5,000万~2億5,000万円

  • 頻度:年2~3サイクル

  • 有効性:環境停電を70~80%削減

  • 反応的アプローチ(現在の実践):*

  • 事件あたりのコスト:28億~42億円(経済的影響)

  • 頻度:年3~4件の事件

  • 総年間コスト:84億~168億円

  • 意思決定フレームワーク:*

  • 予防コスト:1億5,000万~2億5,000万円

  • 反応コスト:84億~168億円

  • 予防からの純節約:81億5,000万~165億5,000万円年間

  • 返済期間:1ヶ月未満

数学は明確です。障壁はROIではなく、予算配分と組織的慣性です。予防保守は他の資本プロジェクトと競合します。計画外停電は、乗客と荷主が負担する外部化されたコストです。

知識労働者向け:依存関係マッピングと継続計画

組織が東北廊下の接続性に依存している場合、この事件は実際の復旧時間を明らかにします。

  • 直ちに実施すべき行動:*
  1. 依存関係をマップする:どの運用、クライアント、またはサプライチェーンが東北新幹線サービスに依存していますか。
  2. 影響を定量化する:各依存関係の中断1時間あたりのコストは何ですか。
  3. 代替案を特定する:どのような並行ルート、モード、またはサプライヤーが存在しますか。
  4. 継続計画をテストする:東北中止2~4時間を想定したシミュレーションを実行します。ギャップを特定します。
  • 継続計画ワークフロー例:*

  • ロジスティクス:サプライチェーンが東北貨物サービスに依存している場合、トラック・航空代替案を特定し、レートを事前交渉します

  • クライアント会議:仙台・盛岡クライアントが同日アクセスを必要とする場合、ビデオ会議プロトコルまたは代替移動日を特定します

  • データセンター:バックアップシステムが東北ファイバールートに依存している場合、代替キャリアを通じた冗長パスを検証します

  • リスク警告*:ほとんどの組織は、計画中ではなく、実際の中断中にこれらのギャップを発見します。本宮事件は低コストの学習機会です。


参照アーキテクチャとガードレール

現在の状態評価

東北新幹線は、単一層の予防モデルで運用されています。架線インフラの周囲5メートルクリアランスゾーン内でのスケジュール済み植生管理です。このアプローチは労働集約的ですが、規模で費用効率的です。しかし、本宮事件は重大なギャップを明らかにしています。樹木が最後の調査サイクルで見落とされたか、または特定の高リスクゾーンでの成長率がトリミング間隔を超えました。検出と封じ込め層がなければ、単一の環境障害は50km以上の線路全体に波及し、140,000人以上の乗客に影響を与え、年間5億円以上のサービス損失コストを生成します。

三層防御アーキテクチャ:実現可能性とROI

レイヤー1:予防(現状、不完全)

  • 現在の能力:* 年1回の樹木調査と剪定サイクル。

  • ギャップと制約:*

  • 調査間隔が東北地域の最盛期成長期(春から初夏)と一致していない可能性がある

  • 高リスク地帯(露出した尾根、最近の暴風雨被害地域)と低リスク区間の区別がない

  • 労働力の制約により、リスク発生時のサイクルではなく固定スケジュールで対応する傾向がある

  • 推奨アクション:*

  • 固定年1回サイクルからリスクベースのスケジューリングへ転換:風速15m/s以上の露出地帯または最近の降雨イベント地域では調査頻度を四半期ごとに増加させる

  • コスト:年間1億円~1200万円(100km当たり、従来の年1回のみサイクルは500万円~700万円)

  • ROI:100km当たり年間1~2件の環境起因停電を防止し、5000万円~1億円のサービス損失を回避

レイヤー2:検知(現状、不在)

  • 必要な能力:* リアルタイム故障検出と位置特定。

  • 推奨センサー配置:*

センサータイプカバレッジ100km当たりコスト検知遅延運用上の利点
振動モニタ(架線構造)5km間隔1500万円~2000万円5秒未満アーク発生前の樹木接触を検出
赤外線画像(自動化)10km間隔2000万円~3000万円10秒未満リアルタイムでアーキングと熱スポットを検出
気象トリガーアラート分散配置500万円~800万円リアルタイム風速15m/s以上時に乗務員の事前配置を起動
システム総コスト100km5000万円~1億円MTTRを120分から15~20分に短縮
  • 実装上の制約:* センサーネットワークは光ファイバーまたは5Gバックホールが必要であり、東北線の地方区間ではインフラが不足している可能性がある。通信バックボーン用に100km当たり1000万円~1500万円を予算化すること。

  • 回収期間:* 1~2年(回避されたサービス損失と乗務員の時間外勤務削減に基づく)。

レイヤー3:遮断(現状、不在)

  • 現在のアーキテクチャリスク:* 単一故障により、セクショナライジングスイッチが不足しているため50km以上の区間全体が停電する。

  • 推奨介入:* 10km間隔に自動セクショナライジングスイッチを配置する。

  • 技術仕様:*

  • マイクロプロセッサ制御リレーが100ミリ秒以内に過電流を検出

  • 上流側スイッチが自動的に開き、故障区間を遮断

  • 下流側区間は通電状態を維持し、列車は迂回または低速運行

  • 保守乗務員向けの手動オーバーライド機能を装備

  • コストと影響:*

指標現在の状態セクショナライジングスイッチ導入時
故障遮断時間120~180分(手動)5~10秒(自動)
1件当たりの影響乗客数14万人2万~3万人
サービス復旧時間2~3時間30~45分(影響区間)
100km当たり資本コスト4000万円~6000万円
100km当たり年間保守コスト200万円~300万円
  • 実装順序:*
  1. フェーズ1(1~6ヶ月目):最高交通量区間(東京~仙台、320km)に配置。コスト:1億2800万円~1億9200万円。
  2. フェーズ2(7~18ヶ月目):仙台~盛岡(200km)に拡張。コスト:8000万円~1億2000万円。
  3. フェーズ3(19~24ヶ月目):盛岡~青森(150km)を完成。コスト:6000万円~9000万円。
  • 総投資額:* 24ヶ月間で2億6800万円~4億200万円。回収期間:回避されたサービス損失ペナルティと乗務員コスト削減により18~24ヶ月。

ガードレール:必須基準とコンプライアンス

ガードレール1:センサー配置義務

  • 基準:* 1日当たり10万人以上の乗客を運ぶすべての路線は、24ヶ月以内に検知センサーを配置しなければならない。

  • 執行メカニズム:*

  • 独立した第三者による四半期ごとのコンプライアンス監査

  • 非準拠の場合、改善されるまで月間1000万円のペナルティを課す

  • コンプライアンス状況の公開報告(透明性インセンティブ)

  • 適用対象:* 東北新幹線(1日当たり14万人)は即座に適用対象となる。

ガードレール2:自動遮断プロトコル

  • 基準:* 故障は検知から30秒以内に遮断されなければならず、手動介入は二次確認のみとする。

  • 運用要件:*

  • セクショナライジングスイッチは月1回のテストが必須

  • リレーファームウェアは四半期ごとに更新

  • バックアップ電源システム(UPS)は遮断ロジックを4時間以上維持できなければならない

  • リスク軽減:* 単一の樹木接触が複数区間に波及する連鎖故障を防止する。

ガードレール3:植生クリアランス監査

  • 基準:* 四半期ごとの監査でクリアランスゾーンを確認し、年間を通じて最低5メートルのバッファを維持する。

  • 監査プロトコル:*

  • ドローンベースのLiDARサーベイ(地上乗務員より高速で正確)

  • 6メートルバッファゾーン内の樹木を自動的にフラグ付け

  • 改善期限:高リスク地帯は14日、標準地帯は30日

  • コスト:* 100km当たり年間300万円~500万円(手動調査の800万円~1200万円と比較)。

  • ペナルティ体系:*

  • 初回違反:500万円の罰金+改善義務

  • 12ヶ月以内の2回目違反:1500万円の罰金+外部乗務員派遣(オペレーター負担)

  • 3回目違反:規制当局に一時的なサービス停止権限を付与

ガードレール4:乗務員対応準備基準

  • 基準:* 高圧修理チームは割り当てられた区間の任意の故障に対して40分以内の対応時間を達成しなければならない。

  • 運用要件:*

  • 分散した乗務員配置(実装セクション参照)

  • 技術者は携帯型故障位置特定装置を携行

  • 故障シナリオをシミュレートした月1回の訓練

  • コンプライアンス指標:* 95パーセンタイル対応時間が40分以下(交通遅延、天候を考慮)。


ギャップ分析:戦略と現実

ギャップ現在の状態戦略的目標実現可能性リスク軽減策
検知遅延120~180分(手動)30秒未満(自動化)中程度フェーズ化されたセンサー配置、高リスク地帯から開始
遮断能力なし(単一故障=路線全体停電)セクション遮断(10km区間)中程度2億6800万円~4億200万円の資本支出が必要、サービス損失回避でオフセット
乗務員配置ハブに集中50km間隔で分散高い500km当たり15~20人の技術者採用が必要、労組交渉が必要
植生監査頻度年1回四半期ごと低いドローンベースのLiDARに転換、労働コスト削減
規制執行自主的コンプライアンスペナルティ付き必須高い法改正が必要、業界団体と協力

リスク軽減と有事対応計画

リスク1:センサーシステム故障

  • シナリオ:* ピークリスク期間中に検知センサーが故障し、路線が盲目状態で運行される。

  • 軽減策:*

  • 重要区間(東京~仙台)に二重冗長センサーを配置

  • センサーがオフライン状態が30分以上続く場合は自動的に手動検査プロトコルにフォールバック

  • 月1回のセンサー自己テスト、テスト失敗時は自動アラート

  • コスト:* 冗長性のための資本支出に1500万円~2000万円追加、年間テスト費用に100万円~200万円。

リスク2:乗務員不在

  • シナリオ:* 複数の同時故障が乗務員の能力を超過し、修理遅延が連鎖する。

  • 軽減策:*

  • 20%の乗務員余剰を維持(30人ではなく33人の技術者)

  • 他のJR企業との相互援助協定で緊急時の乗務員支援

  • 自動遮断により連鎖故障を防止、各故障を単一区間に限定

  • コスト:* 余剰乗務員能力に年間500万円~700万円。

リスク3:規制遅延

  • シナリオ:* 規制または労組の反対によりガードレール実装が阻止される。

  • 軽減策:*

  • 自主ベースでフェーズ化された配置を開始(東京~仙台区間)

  • 四半期ごとにパフォーマンスデータを公開し、ステークホルダーの支持を構築

  • 業界団体と協力してコンセンサス基準を策定

  • 必要に応じて国土交通省(MLIT)にエスカレート

  • タイムライン:* 規制調整に6~12ヶ月、並行してパイロット配置を進行。


成功指標と監視

指標現在のベースライン12ヶ月目標24ヶ月目標
MTTR(分)120~18060~8040~50
環境起因停電(年間件数)3~41~20~1
1件当たりの乗客影響14万人5万~7万人2万~3万人
年間サービス損失コスト5億円以上2~3億円5000万円~1億円
乗務員対応時間(95パーセンタイル)45~60分25~30分15~20分
センサー稼働率N/A98%以上99.5%以上
コンプライアンス監査合格率N/A80%以上95%以上

結論:フェーズ化ロードマップ

  • フェーズ1(1~6ヶ月目):基盤構築*
  • 東京~仙台区間(320km)に検知センサーを配置
  • 分散乗務員(6人の技術者)を採用・訓練
  • 四半期ごとの植生監査プロトコルを確立
  • コスト:8000万円~1億2000万円

予防レイヤー:スケジュール型から予測型へ

従来の予防は年1回の樹木調査と架線インフラ周辺5メートルクリアランスゾーン内の剪定に依存している。JR東日本はこれらのサイクルを実行しているが、本宮事故は深層的な転換を示唆している。静的スケジュールは動的リスクに対応できない。成長率、気象変動性、マイクロクライメート変動が加速している。

次段階のアプローチは以下を統合する:

  • 衛星ベースの植生監視:マルチスペクトル画像を使用して成長異常をリアルタイムで検出し、年1回ではなく継続的に監視。コスト:500km当たり3000万円~5000万円。ROI は精密剪定(一括カバレッジではなく高リスク地帯のみ)により18ヶ月以内に実現。
  • AI駆動のリスク採点:樹種、土壌水分、風露出、歴史的故障データを重み付けして介入の優先順位を決定。単一のアルゴリズムが数十の手動調査チームに置き換わり、継続的に適応。
  • 自律型または半自律型剪定装置:労働集約性を40~60%削減しながら一貫性を向上。これにより新しいサービス経済が解放される。専門の植生管理請負業者が出現し、JR東日本の固定費を削減しながら雇用を創出。

この規模での予防は100km当たり年間5000万円~1億円のコストがかかるが、代替案は反復的な5億円以上のサービス損失イベント。数学は変革を支持する。

検知レイヤー:分散センシングをインフラとして

現在の検知はほぼ不在。樹木が倒れ、電力が遮断され、運用は乗客の苦情または自動アラームを通じて故障を発見する。遅延は10~30分。

再構想された検知は分散神経系として機能する:

  • 架線構造上の振動・ひずみセンサー:2~3km間隔で配置され、故障に先行するマイクロムーブメントを検出。閾値超過は壊滅的故障の5~15分前にアラートをトリガー。
  • 赤外線画像ノード:アーキングまたは絶縁劣化を検出し、全停電に発展する前に特定。
  • 気象トリガー予測アラート:風速が12m/s を超えるか降雨強度が急増する場合、監視を強化。これらの条件は樹木倒木確率を300~400%増加させる。
  • 音響監視:倒木の音響シグネチャまたは活線導体との枝接触を検出。

システムコスト:100km当たり5000万円~1億円。しかし代替案を考慮すると、東北回廊での単一4時間停電は3~5億円の経済損失、乗客補償、評判損害をもたらす。検知システムは2~3件の防止事故で元が取れる。

より深い機会:このセンサーネットワークはプラットフォームとなる。インフラ健全性、気象パターン、故障シグネチャに関するリアルタイムデータは、都市計画者、気候研究者、他の鉄道オペレーターに販売できる。JR東日本はサービスプロバイダーからデータユーティリティへ変革する。

遮断レイヤー:自動セグメンテーション

現在のアーキテクチャは東北線を単一の電気回路として扱う。1件の故障が50km以上を停電させる。これは運用上の必然ではなく、設計上の欠陥。

再構想された遮断:

  • 10km間隔の自動セクショナライジングスイッチ:マイクロプロセッサリレーで制御。過電流が検出されると、リレーは故障区間を遮断し、隣接ゾーンへの電力を5~10秒以内に復旧。
  • 分散電力注入ポイント:列車が影響区間の周辺で運行できるようにする。14万人の乗客全員がサービスを失う代わりに、影響区間の1万5000~2万人が修理進行中に20~30分の遅延を経験。
  • 重要区間での冗長架線給電:単一の樹木倒木が唯一の電力源を遮断しない。

コスト:既存路線への改造に500km当たり1億円~1億5000万円。フランス、ドイツ、スペインの欧州高速ネットワークはこれらのシステムを配置し、環境起因停電を60~70%削減している。14万人以上の日次乗客を運ぶ東北線は有力候補。

ガードレール:説明責任と適応の組み込み

ガードレールはインフラを学習システムに変革する:

  1. 必須センサー配置:1日当たり10万人以上の乗客を運ぶすべての路線。これはオプションではなく、自動車のシートベルトのような安全性と回復力の基準。

  2. 自動遮断プロトコル:故障検知から30秒以内にトリガー。手動確認ステップなし。システムはマシンスピードで動作。

  3. 四半期ごとの植生監査:リアルタイム衛星検証とコンプライアンス非準拠時のペナルティ。透明性は説明責任を生成。

  4. 継続的なアルゴリズム改善:事故データを使用して予測精度を向上。各停電は次のイベント予測を改善するトレーニング信号。

  5. クロスオペレーターデータ共有(JR東日本、JR西日本、民間鉄道オペレーター):故障シグネチャをプール化し、集団学習を加速。1つの路線で検出された樹木倒木パターンが他の路線での予防を通知。

これらのガードレールは欧州ネットワークで胚胎形態で存在する。日本は技術能力と運用規律を備えており、それらを超過し、気象変動性が世界中で樹木倒木事故を増加させるにつれて、モデルをグローバルにエクスポート可能。


予測保守スケジューリング:カレンダーから条件へ

従来の保守はカレンダーに従う:年1回の調査、季節検査、反応型修理。このモデルは安定した条件を想定。気象変動性はその仮定を無効化。

予測スケジューリングは以下を統合:

  • 歴史的気象データと樹木成長モデル:高リスク期間を特定。風速15m/s を超える状態と最近の降雨が最大リスク窓を生成。JR東日本は現在これらの窓を7~14日前に予測可能。
  • 高リスク期間中の乗務員と装置の事前配置。集中化された派遣ではなく、乗務員は予測される故障ゾーン近くにステージング。
  • 脆弱な窓中の検査頻度増加:年1回ではなく、ピークリスク季節中は週1回または日1回。

結果:平均修理時間(MTTR)は120分から40~50分に低下。4時間停電の場合、これは2~3億円の経済損失を節約。

より深い転換:保守は予測的かつ分散化され、反応型かつ集中化ではなくなる。これにより新しい組織モデルが解放され、JR東日本はローカルな請負業者と自治体と提携してネットワーク全体に修理能力を組み込み、回復力とローカル雇用を生成。

分散乗務員配置:ハブからノードへ

集中化された乗務員派遣(高圧修理チームを主要ハブに集中)は遅延を生成。東京の乗務員が200km北の故障ポイントに到達するのに90~120分かかる。

分散配置はこれを反転:

  • 東北線沿いに50km間隔で1つの高圧修理チーム:上野または仙台に集中ではなく。
  • クロストレーニングプログラム:乗務員が複数の故障モード(植生接触、装置故障、気象関連損傷)を処理可能。
  • 自律型または半自律型診断ツール:乗務員が30~40分ではなく5分で故障を特定可能。

コスト:500km当たり約15~20人の追加技術者。しかしROI は明確:MTTR削減、顧客満足度向上、並列故障処理能力。

組織的機会:このモデルは地方日本の新しいキャリアパスを生成。才能を東京に集中化する代わりに、JR東日本は専門知識を分散化し、小都市に安定した高給職を生成。これは地域活性化を支援しながら運用回復力を向上。

自動故障遮断:マシンスピード対応

人間は5~10秒で故障を診断・遮断できない。機械はできる。

自動遮断は以下を通じて機能:

  • 過電流を検出し、最も近い上流セクショナライジングスイッチを自動的に開くマイクロプロセッサリレー:故障を遮断。
  • 復旧ロジック:影響を受けていない区間を5~10秒以内に再通電し、列車が並列ルートまたは削減容量区間で継続可能。
  • 継続的な自己テスト:リレーとスイッチが正常に機能することを確認。単一障害点なし。

これは推測ではなく、欧州ネットワークで実証済み。東北線は24~36ヶ月以内に採用可能。

システム的影響:二項結果(完全サービスまたは完全停電)ではなく、ネットワークは段階的劣化モードで運用。14万人の乗客がサービスを失わず、2万人が修理進行中に管理された遅延を経験。これは回復力アーキテクチャの根本的転換。

訓練と文化:迅速な診断の組織化

技術的能力は、組織文化がなければ意味を持ちません。技術者は障害を迅速に診断する権限と訓練を与えられる必要があります。

新しいプロトコル:

  • 携帯型故障診断装置(サーマルイメージング、振動センサー、電流プローブ)が5分以内に障害箇所を特定します。
  • 判定木とAI支援診断が技術者を迅速なトラブルシューティングへ導きます。
  • インセンティブ構造が手順への適合だけでなく、速度と精度を報酬します。
  • 継続的なシミュレーションとシナリオ訓練により、乗務員は稀だが影響度の高い事象への対応を練習します。

文化的転換は「マニュアルに従う」から「診断して判断する」へのシフトです。これには信頼、訓練への投資、権限の分散化への意思が必要です。JR東日本はこれを実行する規律を持っています。問題は、経営層がそれが要求する組織的変革を受け入れるかどうかです。


長期的展望:レジリエンスを競争優位に

東北新幹線は世界で最も信頼性の高い鉄道ネットワークの一つです。しかし、たった一本の倒木が4時間の運転見合わせとなり、14万人の乗客に影響を与えます。これは実行の失敗ではなく、アーキテクチャの失敗です。

次の地平線は、鉄道インフラをレジリエンスプラットフォームとして再構想します:

  • 予測システムが障害を発生前に予測します。
  • 分散型アーキテクチャが衝撃を吸収し、カスケード的な崩壊を防ぎます。
  • 自動応答が人間の速度ではなく、機械の速度で動作します。
  • 継続的学習がすべてのインシデントで改善します。

これは段階的な改善ではなく、重要インフラがどのように動作するかについての根本的な転換です。日本は技術的能力、運用規律、市場インセンティブを備えており、この変革をリードする立場にあります。東北新幹線のインシデントは後退ではなく、触媒です。

知識労働者と意思決定者にとって、その含意は明確です。レジリエンスは競争優位の次のフロンティアです。予測システムを組み込み、権限を分散化し、応答を自動化する組織は、反応的で中央集権的なモデルに固執する組織を上回ります。東北新幹線はこのシフトを先導することができます。そしてそうすることで、グローバルなレジリエントインフラのテンプレートを創造します。

分散センシングインフラの構成図。架線沿いに配置された複数のセンサー(センサー1、2、N)からリアルタイムデータが収集され、エッジキャッシュで一時保存される。その後データ前処理を経て異常検知アルゴリズムに入力される。正常データと異常検知時のアラートは中央監視システムに統合され、可視化ダッシュボードと履歴データベースに送信される流れを示す。

  • 図10:分散センシングインフラの構成(架線沿いセンサー配置と中央監視統合)*

3層防御アーキテクチャの全体構成図。上段の予防層は異常予測モデルと予測データストアで構成され、脅威を事前に検知。中段の検出層はリアルタイムセンサー群とイベントログDBでネットワーク監視を実施。下段の封じ込め層は自動隔離エンジンとセグメントポリシーDBで侵害を検知時に自動対応。各層は双方向フィードバックと予防的対応フローで相互作用し、統合的なセキュリティレジリエンスを実現する。

  • 図13:3層防御アーキテクチャの構成(予防→検出→封じ込め)*
