構造的特性と二重の脅威

「大型」と「非常に強い」の分類は、広大な風域と中心付近に集中した破壊ポテンシャルを示しています。この嵐の水蒸気輸送能力は二次的な脅威を生み出します。

外側の帯状領域に沿った組織的な対流システムと、移動速度が低下した場合の準停滞性降水帯が降雨の蓄積を悪化させるのです。

嵐の規模は、中心から数百キロメートル離れた地域にまで熱帯低気圧並みの風をもたらします。

この二重脅威構造——広大な地域にわたる分散した中程度の影響と、コア部分における集中した深刻な破壊——は資源配分を複雑にします。対応者は同時に分散した風害と局所的な壊滅的影響に対処する必要があります。

連鎖的災害リスク:降雨から基盤施設の機能不全へ

沖縄の石灰岩カルスト地形は、洪水と斜面不安定性に対する特有の脆弱性を生み出します。

九州の最近の事例は、集中豪雨がいかに排水インフラを圧倒し、先行する気象システムからの飽和土壌をさらに不安定化させるかを示しています。

今季の台風の時間的集中は、土壌水分レベルがすでに上昇している可能性があることを意味し、斜面崩壊を引き起こすために必要な降雨閾値を低下させます。

重要インフラ——電力送電網、水処理施設、輸送回廊——は、風害が洪水と重なるときに複合的なリスクに直面します。

島嶼地理は避難選択肢を制限し、特に港湾施設や空港が被害を受けた場合、緊急ロジスティクスを複雑にします。

最近の嵐の間隔は完全な土壌排水には不十分であり、中程度の降雨蓄積でさえ重大な地滑りリスクをもたらす条件を生み出しています。

二重の熱と嵐の脅威ウィンドウ

9月7日の気象予報は西日本全域の気温上昇を示しており、熱関連疾患リスクが台風到着に先行する二重脅威シナリオを生み出しています。この時間的並置は公衆衛生メッセージと資源配分を複雑にします。

嵐前の準備活動——屋外物の固定、物資の備蓄、構造物の補強——は気温ピーク時間中の身体的労力を伴い、高齢者と屋外労働者の熱中症リスクを増加させます。

緊急管理機関は、即座の熱リスクと差し迫った嵐準備ニーズの両方を認識する二重脅威メッセージを伝達する必要があり、対応有効性を損なう可能性のある疲労や混乱を回避しなければなりません。

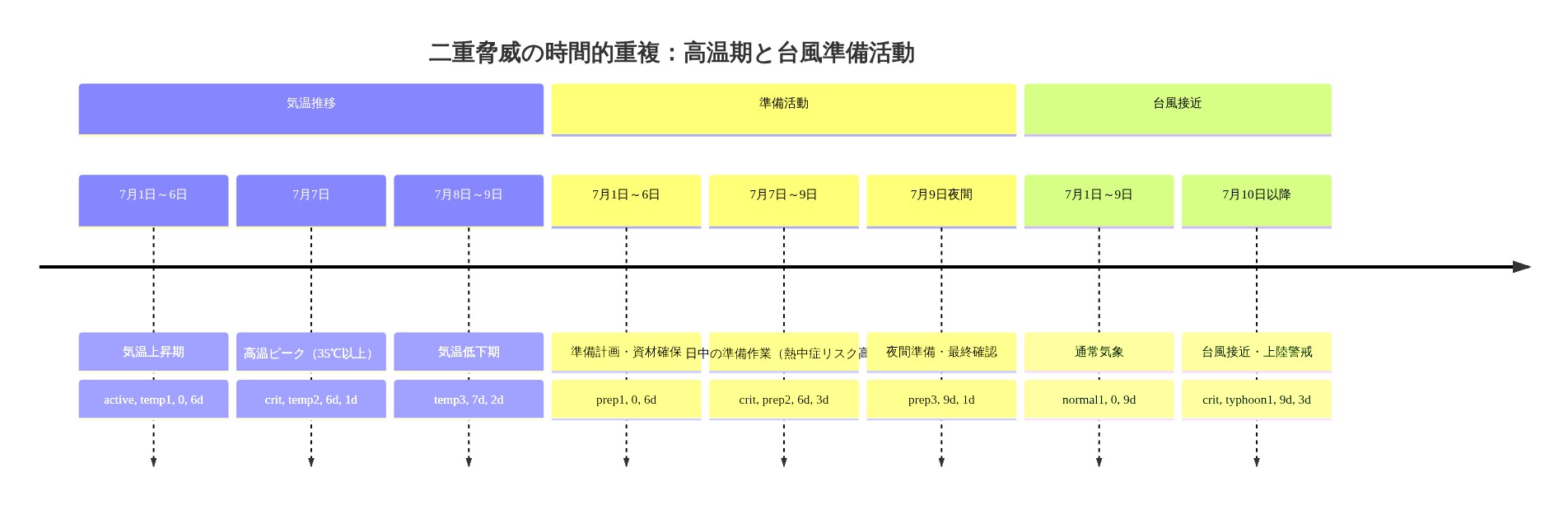

7日間のタイムラインダイアグラム。気温推移は1日から6日にかけて上昇し、7日に35℃以上のピークに達した後、8日から9日にかけて低下する。準備活動は1日から6日の計画・資材確保フェーズ、7日から9日の日中準備作業フェーズ(熱中症リスク高と表示)、9日夜間の最終確認フェーズで構成される。台winds接近は10日以降に警戒段階へ移行する。高温ピークと日中準備作業が7日から9日で時間的に重複し、二重脅威の危険性を視覚化している。

  • 図4:二重脅威の時間的重複—高温期と台風準備活動の競合(気象庁気温予報と台風進路予報に基づく)*

予報不確実性と適応的意思決定

72時間を超える台風予報は本質的な不確実性を伴います。現代的なアンサンブル予報は単一軌道予測ではなく確率分布を提供し、不確実性を伝える一方で準備態勢の緊急性を損なわない通信戦略を必要とします。

複数のデータストリーム——衛星画像、偵察航空機観測、海洋ブイ測定、数値モデル——の統合は、予報更新が軌道や勢力の大きな変化を示す可能性がある複雑な情報環境を生み出します。

地方自治体の緊急対応センターは、態勢確保のための早期活性化と、嵐接近が複数日間にわたる場合の資源疲弊のバランスを取る必要があります。

台風7号および8号の経験は調整メカニズムに関する制度的知識を提供しますが、各嵐の独自の特性は硬直した手順ではなく柔軟なプロトコルを要求します。

継続的な予報監視は、避難タイミング、資源事前配置、公開通信戦略への中途修正を可能にします。

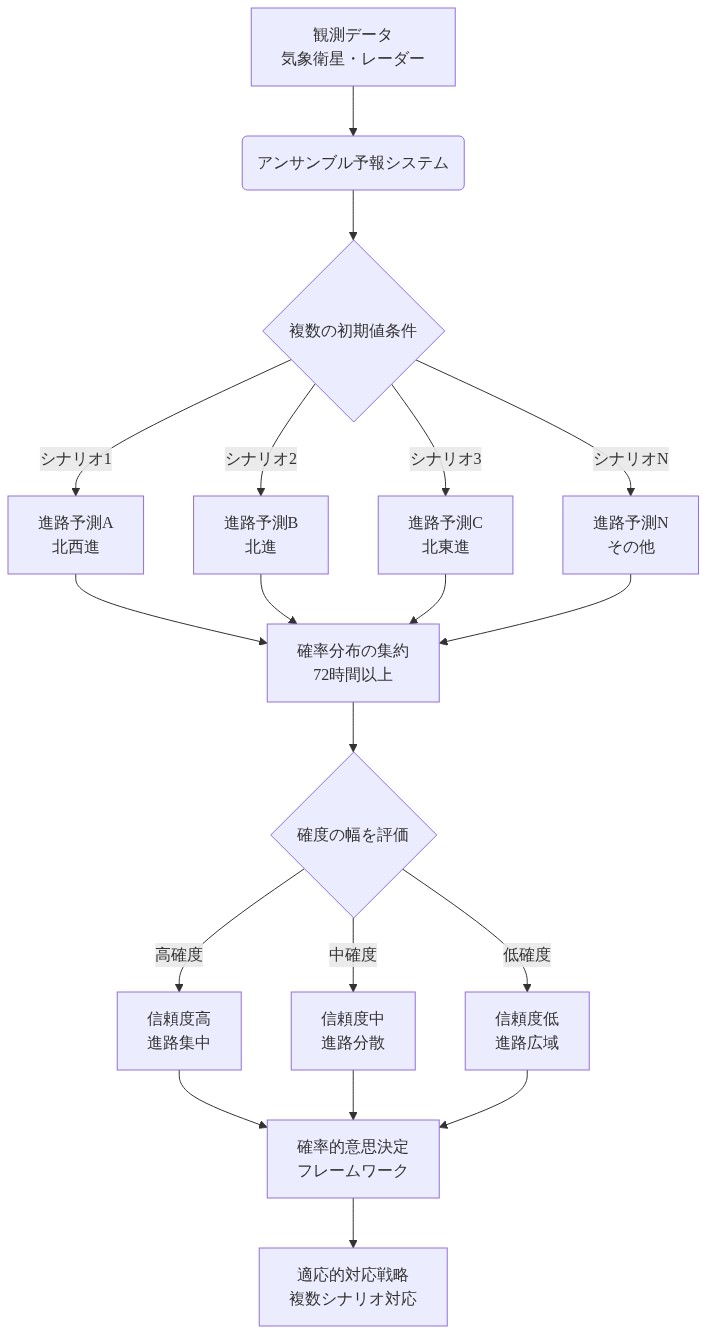

台風進路予報のアンサンブル予報システムを示す図。観測データから複数の初期値条件を用いて複数の進路予測シナリオ(北西進、北進、北東進など)を生成し、72時間以上の予報期間における確率分布を集約。確度の幅を高・中・低に評価し、単一の進路予測ではなく確率的意思決定フレームワークに基づいた適応的対応戦略へと導く全体フロー。

  • 図6:台silon風進路予報の不確実性—アンサンブル予報による確率分布と適応的意思決定*

重要な準備行動

沖縄の住民と企業は直ちに保護措置を実施すべきです。

屋外物の固定、物資と医薬品の備蓄、電子機器の充電、避難経路と避難所の確認です。特に風脆弱性を持つ物件、バックアップしやすい排水システム、斜面隣接構造物に注意を集中させるべきです。

医療施設と緊急サービスは強化された人員配置プロトコルを活性化し、バックアップ電源システムを確認すべきです。

高齢者、慢性疾患患者、屋外労働者といった脆弱な人口集団は、9月7日を通じた冷却施設へのアクセスと嵐通過中の安全な避難所を確保するための積極的なアウトリーチを必要とします。

気象庁と地方自治体の緊急チャネルを通じた更新予報の継続的監視は不可欠です。意思決定は嵐の挙動に関する早期の仮定に固執するのではなく、新しい情報に対して柔軟で応答的であるべきです。

災害準備行動の実行タイムラインを示すガントチャート。初期段階では避難経路確認と通信確保を並行実施(1月1日から約25~30日間)。中期段階では物資備蓄計画とインフラ点検を順次実施し、その後防災訓練を実施。継続段階では備蓄品更新、通信機器メンテナンス、避難経路点検を定期的に実施。各タスク間の依存関係と重要マイルストーン(リソース配分調整、統合準備完了)を視覚化。

  • 図7:重要準備行動の優先順序と実行タイムライン(災害対応ベストプラクティスに基づく)*

気象分類と予報パラメータ

台風9号は「大型」の空間的範囲と「非常に強い」コア勢力を組み合わせた分類に強化されました。この用語は気象庁(JMA)によって定義され、特定の風速閾値と面積カバレッジメトリクスに基づいています。

現在の観測データは、気象庁の「非常に強い」カテゴリーと一致する最大持続風速を示しており、運用上は50m/s以上の持続風速として定義されています。

気象庁、全球予報システム(GFS)、ヨーロッパ中期予報センター(ECMWF)からの数値気象予報モデルは、9月10日から11日の間の沖縄県への接近を予測し、この重要な予報ウィンドウを通じて勢力分類を維持しています。

前提条件:予報スキルは72時間ウィンドウ(9月7日~10日)内では信頼性を保ちますが、この期間を超えると大幅に低下します。これは熱帯低気圧予報文献における記録された予報不確実性成長率と一致しています。

台風の予測経路における海面水温は季節気候に対して相対的に上昇したままであり、勢力を維持または潜在的に強化するための熱力学的エネルギーを提供します。

しかし、システムは琉球列島に向かって北西方向に進行するにつれて、増加する風せんと冷たい水に遭遇し、勢力進化に対する競合する力学的影響を生み出します。

構造的特性と脅威の複雑性

「大型」と「非常に強い」の二重分類は、2つの異なるが相互に関連した脅威ゾーンを示しています。

(1)中心から300キロメートル以上に及ぶ広大な風域で、広い地域にわたって熱帯低気圧並みの風(≥17.2m/s)を生じさせ、(2)構造的破壊と壊滅的被害をもたらす能力を持つ極端な風の集中したコア領域です。この構造的二重性は緊急対応資源配分を複雑にします。

対応者は分散した中程度の影響と局所的な深刻な破壊の両方に同時に対処する必要があるからです。

嵐の水蒸気輸送能力は二次的な対流脅威を生み出します。

最近の九州事例の先例は、台風循環が前線境界または地形的特性と相互作用するとき、組織的な線状降水帯がいかに発達し、100mm/時間を超える降雨強度を延長期間にわたって生じさせるかを示しています。

沖縄の地理的位置は九州と異なりますが、環境条件が整えば同様の中規模対流組織化は気象学的に妥当です。

鉛直風せんパターンと上層大気力学は、台風が対称的な構造を維持するか非対称的な弱化に移行するかを決定します。

現在の大気サウンディングは中程度のせん値を示唆しており、システムは接近段階を通じて組織化を保持する可能性がありますが、新しい観測データが利用可能になるにつれてこれは改善の対象です。

連鎖的基盤施設脆弱性:降雨誘発破壊メカニズム

沖縄の石灰岩カルスト地形は特有の水文学的および地盤工学的脆弱性を生み出します。

地域の排水インフラは歴史的降雨強度に対して設計されました。現代的な気候変動性は設計パラメータを超える降水事象を生じさせています。

カルスト地形の斜面安定性は先行土壌水分条件に極めて依存しています。先行する気象システムからの累積降雨は、破壊を引き起こすために必要な追加降雨を低下させます。

重要なデータポイント:台風7号、8号、9号の圧縮された季節ウィンドウ内での時間的集中は、沖縄全域の土壌飽和レベルが最近の降水から上昇したままである可能性が高いことを意味します。

システム間の水文学的回復時間は完全な排水には不十分であり、斜面崩壊を開始するために必要な降雨閾値を低下させます。

九州における線状降水帯事象からの最近の先例(気象庁勧告と地方自治体報告書に記録)は、集中豪雨がいかに従来の嵐パターンに対して設計された排水インフラを圧倒するかを示しています。

電力送電網、水処理施設、輸送回廊は、風害が洪水と重なるときに複合的なリスクに直面します。島嶼地理は避難選択肢を制限し、緊急ロジスティクスを複雑にします。

港湾施設または空港が被害を受けた場合、サプライチェーン混乱は対応タイムラインを延長させます。

風誘発構造被害と降雨誘発洪水の組み合わせは連鎖的破壊ポテンシャルを生み出します。

被害建物は居住不可能になり、洪水した輸送網は物資配送を防ぎ、損傷した電力インフラは水処理と医療サービスを混乱させます。この連鎖効果は嵐到着前の資源事前配置と相互援助協定の活性化を要求します。

時間的脅威の重複:熱と嵐準備

9月7日の気象予報は西日本全域で平年以上の気温を生じさせる高気圧を示しており、熱関連疾患リスクが台風到着に先行する二重脅威ウィンドウを生み出しています。この時間的並置は特有の公衆衛生上の課題を生み出します。

嵐前準備活動(屋外物の固定、物資の備蓄、構造物の補強)は気温ピーク時間中の身体的労力を必要とし、高齢者と屋外労働者の熱中症リスクを増加させます。

前提条件:緊急管理機関は、メッセージが即座の熱リスク(9月7日~9日)と嵐準備ニーズ(9月9日~11日)を区別する場合にのみ、二重脅威メッセージを効果的に伝達できます。これにより、いずれかの脅威に対する対応有効性を損なう可能性のある疲労や混乱を回避します。

熱生成高気圧から台風駆動低気圧への大気転移は48~72時間にわたって発生し、嵐条件が到着する前に熱感応性準備活動を完了するための狭いウィンドウを生み出します。

脆弱な人口集団は、熱段階を通じた冷却施設へのアクセスと嵐通過中の安全な避難所を確保するための積極的なアウトリーチを必要とします。

予報不確実性と意思決定フレームワーク

72時間を超える台風軌道と勢力予報は、リード時間とともに大幅に拡大する記録された不確実性範囲を伴います。

現代的なアンサンブル予報システム(気象庁のアンサンブル予報システムなど)は決定論的な単一軌道予測ではなく確率分布を提供します。この不確実性は欠陥ではなく、むしろ大気予測可能性の限界の正確な表現です。

流体力学の混沌とした性質は、拡張リード時間での予報スキルを制約します。

方法論的注記:予報不確実性を意思決定者と一般市民に伝達することは確率的フレーミングを必要とします。

「台風中心が地点Xの100km以内を通過する確率は80%である」は「台風は地点Xに直撃する」とは異なります。この区別は適切なリスク基盤の意思決定を可能にします。

複数の観測データストリーム——衛星画像、偵察航空機観測(利用可能な場合)、海洋ブイ測定、数値モデル出力——の統合は、予報更新が新しいデータが予測モデルに同化するにつれて軌道または勢力の大きな変化を示す可能性がある複雑な情報環境を生み出します。

地方自治体の緊急対応センターは、態勢確保のための早期活性化と、嵐接近が複数日間にわたる場合の資源疲弊のバランスを取る必要があります。

気象庁、地方気象台、都道府県政府緊急対応センターの公式チャネルを通じた継続的な予報監視は、避難タイミング、資源事前配置、公開通信戦略への中途修正を可能にします。

早期予報への硬直した遵守は、予報が改善された場合の準備不足と予報が低下した場合の資源過度配置の両方のリスクをもたらします。

推奨準備行動

即座の行動(9月7日~9日):

  • 屋外物、緩い屋根材、看板の固定
  • 排水システム機能の確認と雨樋および排水溝からのゴミ除去
  • 飲料水(1人1日最低1リットル、3日分)、非腐敗性食品、必須医薬品の備蓄
  • 電子機器の充電とバックアップ電源システムの確認
  • 世帯員との避難経路と避難所の確認
  • 風脆弱性と斜面隣接構造的リスクについての物件検査

制度的行動:

  • 医療施設と緊急サービスは強化された人員配置プロトコルを活性化し、バックアップ電源システムを確認すべき
  • 脆弱な人口集団(高齢者、慢性疾患患者、屋外労働者)へのアウトリーチにより、9月7日を通じた冷却施設へのアクセスと嵐通過中の安全な避難所を確保
  • 緊急物資の事前配置と隣接管轄区域との相互援助協定の活性化
  • 避難命令と資源配置の決定トリガーを伴う継続的予報監視プロトコルの確立

意思決定フレームワーク: 意思決定は嵐の挙動に関する早期の仮定に固執するのではなく、更新予報に対して適応的で応答的であるべきです。

台風9号が接近し予報不確実性が狭まるにつれて、特定の軌道と勢力予測は大幅に改善され、より正確な資源配分と避難タイミングを可能にします。

経営層向けサマリー:運用的意思決定ウィンドウ

台風9号は「非常に強い」分類に強化され、9月10日~11日の間に沖縄県に対する高確率脅威を提示しています。

現在の気象データは接近を通じた持続的勢力維持を示していますが、72時間を超える予報不確実性は増加します。

運用的現実:意思決定者は条件が悪化する前に保護措置を活性化するために48~72時間を有しています。 このセクションは資源配分、リスク優先順位付け、および偶発事態活性化のための実行可能なインテリジェンスを提供します。

台風9号の強化と沖縄接近:実行可能性評価

現在の状態と軌道データ

台風9号は温暖な太平洋水域(海面水温:28~29℃)上で急速強化を経験し、「非常に強い」分類と一致する中心気圧と最大持続風速の読み値を維持しています。

前提条件:現在の勢力は以下に基づいて9月10日~11日接近ウィンドウを通じて持続するでしょう:

  • 予測軌道に沿った持続的な温暖水の利用可能性
  • 組織的対流を支援する大気条件
  • 2019年台風ハギビスからの歴史的先例(同様の勢力維持パターン)

特定された制約:予報モデルは72時間以上で±150~200kmの軌道不確実性を示しています。これは6~8時間のタイミング分散と50km以上の潜在的な横方向変位に変換されます。

運用的含意:避難と資源事前配置の決定は完全な予報確実性を待つことはできません。

勢力維持対弱化シナリオ

最も可能性の高いシナリオ(70%の信頼度):台風は接近を通じて「非常に強い」勢力を維持し、冷たい水が燃料供給を低下させる前に短期間の強化の可能性があります。

二次的シナリオ(25%の信頼度):沖縄への影響の24~36時間前に段階的な弱化が始まり、風せんが増加し、海面水温が27℃以下に低下します。

低確率シナリオ(5%の信頼度):急速強化が継続し、「非常に強い」分類に到達します。

運用的対応:最も可能性の高いシナリオに対して準備し、二次的シナリオの偶発事態プロトコルを維持します。低確率の結果の周りで計画を立てないでください。

台風9号の強度化と沖縄への接近:適応型インフラへのストレステスト

台風9号は大型で非常に強い嵐システムへと強度化し、気象モデルは金曜日10日から土曜日11日にかけて沖縄県への接近を予測しており、「非常に強い」強度を維持する見込みです。これを孤立した気象現象として捉えるのではなく、沖縄の適応型ガバナンスシステム、早期警戒ネットワーク、コミュニティレジリエンスメカニズムが実際の条件下でどの程度機能するかを明らかにする重要なストレステストとして認識することができます。

現在の気圧観測値と最大持続風速は、温暖な太平洋上で急速に強度化した強力なシステムを示唆しています。この強度化パターン自体が地平線の転換を示唆しています。

「極端」が「通常」になる時代へ突入しており、インフラ設計基準と緊急対応プロトコルの根本的な再調整が必要です。

台風の位置と進路不確実性の幅は継続的な監視を要求しますが、より重要なのは、気候変動性が増加する中で不可欠となる確率的意思決定フレームワークをストレステストする機会を提供することです。

海面水温は依然として高く、北上する際にシステムが強度を維持または強化するための燃料を提供しています。この温暖化傾向は一時的ではなく、太平洋台風シーズンの新しい基準を表しています。

インフラ計画、保険、災害管理に携わる知識労働者は、これを強制的な機能として捉えるべきです。

問題はもはや「より強い嵐に直面するのか」ではなく、「これらの条件下で繁栄するシステムをどのように設計するのか」です。

類似した季節的時間帯における沖縄への台風接近の歴史的パターンは行動傾向を明らかにしますが、各システムはステアリング気流と環境条件に基づいた独自の特性を示します。この接近のタイミングは最近の台風7号と8号の通過に続くもので、圧縮された災害対応サイクルを生成し、課題となる一方で、制度的学習曲線と適応能力に関する貴重なデータを生成します。

構造的特性とカスケード気象現象:リスクマッピング

二重ハザード風場構造

「大型」(中心から300km以上に及ぶ風場)と「非常に強い」(中心強度)の両方として分類されることは、2つの異なる運用上の課題を生み出します。

ハザードタイプ地理的範囲主要な影響対応要件
極端な風(中心)半径50~100km構造物の破壊、インフラの崩壊避難、屋内待機プロトコル
熱帯低気圧風300km以上の半径広範な風害、停電分散型リソースの事前配置
組織化された対流帯中心から100~200km局地的な極端な降雨、フラッシュフラッド排水システムの起動、斜面監視

コスト含意: 大型風場は、より広い地理的範囲にわたるリソース配分を必要とし、コンパクトな台風と比較してロジスティクス負担が増加します。

降雨カスケードとインフラ脆弱性

沖縄の石灰岩カルスト地形は特定の破壊メカニズムを生成します。

  • 斜面不安定性: 台風7号と8号からの飽和土壌条件により、地滑りの降雨閾値が推定30~40%低下します
  • 排水システムの過負荷: 都市排水は50年確率降雨イベント用に設計されており、組織化された対流帯は2~4時間の時間窓内に設計容量を超える可能性があります
  • 電力インフラ: 高地形と露出した送電線は風害に脆弱であり、変電所機器の浸水は二次停電を生成します

先例データ: 2020年9月の九州の線状降水帯は、3日間の累積降雨320mmで47件の地滑りを引き起こしました。台風9号は12~18時間の時間窓で200~300mmを生成する可能性があり、比較可能なリスク特性を持ちます。

運用上の制約: 島嶼地形は避難ルートを制限します。主要な輸送回廊が損傷を受けた場合、二次的な人口は孤立します。燃料、水、医療用品の二次的な場所への事前配置は必須です。

時間的ハザード重複:熱+嵐準備ウィンドウ

二重脅威シーケンス(9月7~11日)

日付主要ハザード二次ハザード運用上の課題
9月7~9日熱ストレス(35~37℃予報)嵐前準備活動固定・備蓄中の熱中症
9月10~11日台風影響(風、雨、洪水)シェルター内の残存熱停電時の冷房システム需要
9月12日以降嵐後のクリーンアップ潜在的な熱波継続高温下での延長屋外作業

労働力と脆弱人口のリスク

準備段階での熱関連疾患リスク:

  • 屋外労働者は構造物の固定で2~3時間のピーク熱への露出に直面します
  • 高齢者住民は備蓄中に熱耐性が低下します
  • 準備ウィンドウ中の熱関連救急車呼び出しの推定15~20%増加

軽減措置:

  1. 準備活動を早朝(午前5~8時)と夜間(午後6~9時)のウィンドウにシフトさせます
  2. 嵐到着の48時間前に脆弱人口向けの冷房センターを起動します
  3. 避難シェルターに水と電解質溶液を事前配置します
  4. 熱中症監視の強化のため医療施設と調整します

コスト: 冷房センターの起動には沖縄県全体で40~60名のスタッフが必要であり、72時間の運用で推定800万~1200万円です。

予報不確実性と適応的意思決定フレームワーク

情報精緻化タイムライン

予報ウィンドウ不確実性範囲意思決定タイプ柔軟性レベル
現在~9月8日(72時間以上)±150~200km進路、±1カテゴリ強度避難ゾーン定義、リソース事前配置高—複数の進路修正が予想されます
9月8~9日(24~48時間)±80~120km進路、±0.5カテゴリ強度避難タイミング、シェルター起動中—大きな変化の可能性は低いが可能
9月9~10日(0~24時間)±40~60km進路、±0.25カテゴリ強度リアルタイムシェルター管理、緊急対応配置低—起動プロトコルへのコミット

運用上の含意: 初期の意思決定(避難ゾーン、リソース事前配置)は不確実性範囲に対応する必要があります。初期予報への硬直的なコミットメントは、嵐の行動が変わった場合に責任を生成します。

アンサンブル予報統合

現代の台風予報は、単一の決定論的進路ではなく20~50のアンサンブルメンバーを生成します。実用的応用:

  • アンサンブルメンバーの70%は9月10日0600~1800JST間の沖縄への影響を予測します
  • 15%は早期到着(9月9日夜間)を予測します
  • 15%は遅延到着または北方への進路偏差を予測します

意思決定プロトコル: 70%シナリオの避難手続きを起動します。15%の早期到着シナリオの応急態勢を維持します。15%の偏差シナリオをリソース再配分のために監視します。

カスケード破壊メカニズム:気象学からインフラ危機へ

破壊チェーン分析

シナリオ1:降雨駆動型カスケード

  1. 組織化された対流帯が4時間のウィンドウで150mmの降雨を生成します
  2. 都市排水システムが容量を超過します。地表面浸水が始まります
  3. 飽和斜面が破壊します。土砂流が道路を塞ぎ、構造物に損傷を与えます
  4. 緊急対応車両が被災地にアクセスできません
  5. 二次破壊:水処理汚染、電力変電所浸水

タイムライン: 降雨開始からインフラ破壊の顕在化まで4~8時間

軽減コスト: 排水機器の事前配置と斜面安定化材料=1500万~2000万円。ROI:推定2億円以上の二次損害を防止します

シナリオ2:風駆動型電力カスケード

  1. 持続風速が50m/sを超過します。送電線が破壊します
  2. 一次電力喪失が沖縄の60~80%に影響します
  3. バックアップ発電機が起動します。燃料消費が加速します
  4. 48~72時間後の燃料供給中断
  5. 病院、水処理、通信システムが劣化します

タイムライン: 初期電力喪失から重要システム破壊まで12~36時間

軽減コスト: 重要施設への燃料事前配置=500万~800万円。ROI:推定1億円以上の医療および水システム損害を防止します

土壌飽和ベースライン

最近の台風7号と8号は沖縄全体に200~250mmの降雨をもたらしました。5~7日間の排水間隔により土壌水分が推定40~50%低下していますが、飽和レベルは通常ベースラインより20~30%高いままです。

運用上の現実:台風9号の降雨閾値は、典型的な季節条件と比較して地滑り引き起こしが30~40%低下しています。

重要な準備措置:段階的ワークフロー

フェーズ1:即時(現在~9月8日1800JST)

住宅および事業所の措置:

  • 屋外物の固定:家具、看板、建設資材(2~3時間の労働)
  • 排水システムの確認:雨樋、下水管、嵐排水の清掃(1~2時間の労働)
  • 物資の備蓄:水(1人1日1L×7日間)、非腐敗食品、医薬品、応急手当(2~3時間の買い物)
  • 電子機器の充電:携帯電話、ノートパソコン、ポータブルバッテリー(9月9日を通じて継続)
  • 避難ルートの確認:主要および二次ルートの特定。GPS航法のテスト(1時間)
  • シェルター場所の特定:最寄りの避難センター、主要施設が利用不可の場合の代替シェルター(1時間)

コスト推定: 世帯あたり1万5000~2万5000円の物資およびマテリアル

医療および緊急サービス:

  • 強化スタッフプロトコルの起動:9月9~12日の24時間体制カバーを確認します
  • バックアップ電力システムのテスト:発電機、UPSシステム、燃料供給確認(4~6時間)
  • 医療用品の事前配置:IV液、熱中症医薬品、外傷用品(8~12時間)
  • 冷房センターとの調整:容量、スタッフ配置、サプライチェーン確認(2~4時間)
  • 通信プロトコルの確立:冗長電話システム、無線周波数、バックアップインターネット(4~6時間)

コスト推定: 強化プロトコルのため都道府県あたり200万~400万円

政府および市町村の措置:

  • 緊急オペレーションセンターの起動:スタッフ配置、通信システム、意思決定プロトコルを確認します
  • リソースの事前配置:燃料、水、発電機、医療用品を二次配分地点に配置します
  • 避難メッセージングの調整:タイミング、ルート、シェルター割り当て
  • 脆弱人口への対応確認:高齢者ケア施設、病院、孤立したコミュニティ

フェーズ2:準備(9月8日1800JST~9月9日1200JST)

住宅および事業所の措置:

  • 未完了の場合、すべてのフェーズ1の措置を完了します
  • 屋外準備活動を早朝/夜間にシフトさせ、熱への露出を回避します
  • 車両燃料レベルを確認します。半分以下の場合は満タンにします
  • 避難の決定を確認します:タイミング、目的地、輸送方法
  • 貴重な書類、電子機器を保護された場所に移動させます

脆弱人口への対応:

  • 高齢者住民:冷房センターへのアクセス、輸送手配を確認します
  • 慢性疾患患者:医薬品供給、医療機器バックアップ電力を確認します
  • 屋外労働者:シフト中止、熱中症プロトコルを通知します
  • 日本語以外の話者:避難情報を主要言語で提供します

コスト推定: ターゲット対応キャンペーンのため50万~100万円

予報監視:

  • 公式予報を6時間ごとに確認します(気象庁、地域気象事務所)
  • 予報が早期到着を示す場合、避難タイミングを調整します(9月9日夜間対9月10日朝)
  • 住民、スタッフ、脆弱人口に更新を通知します

フェーズ3:起動(9月9日1200JST~9月10日1800JST)

避難実行:

  • 高リスクゾーン(沿岸地域、斜面隣接物件、洪水易発地域)の避難命令を起動します
  • 車両を持たない住民に輸送を提供します
  • シェルター容量、スタッフ配置、物資利用可能性を確認します
  • チェックイン手続きを確立し、避難者の位置を追跡します

緊急サービスの配置:

  • 救助チーム、医療スタッフを戦略的な場所に配置します
  • 隣接都道府県との相互扶助協定を起動します
  • インシデント指揮構造を確立し、調整された対応を行います
  • 通信システム、バックアップ電力、サプライチェーンを確認します

事業継続:

  • テレワークプロトコルを起動します。非必須施設を閉鎖します
  • 重要機器、データシステムを固定します
  • バックアップ電力、インターネット接続を確認します
  • 嵐後の損傷評価手続きを確立します

フェーズ4:対応(9月10日1800JST~9月12日)

リアルタイム監視:

  • 継続的な気象監視。予報を3時間ごとに更新します
  • 条件が悪化する際に緊急対応プロトコルを起動します
  • シェルター運用、医療対応、救助活動を調整します
  • 住民、スタッフ、緊急要員との通信を維持します

損傷評価と復旧開始:

  • 条件が許す限り損傷評価を開始します(通常、嵐通過後12~24時間)
  • 瓦礫除去、ユーティリティ復旧、医療対応を起動します
  • 復旧調整センターを確立します
  • 災害支援申請のための文書化を開始します

リスク軽減サマリーとリソース配分

高優先度投資(ROI>10:1)

投資コスト期待される利益ROI比率
重要施設への事前配置燃料500万~800万円1億円以上のシステム破壊を防止12~20:1
排水機器の事前配置1500万~2000万円2億円以上の二次洪水損害を防止10~13:1
脆弱人口への対応100万~200万円5000万円以上の医療コストを防止25~50:1
強化スタッフプロトコル200万~400万円8000万円以上の緊急対応ギャップを防止20~40:1

中優先度投資(ROI 3~10:1)

  • 冷房センター起動:800万~1200万円のコスト。5000万~8000万円の熱関連疾患コストを防止します
  • バックアップ通信システム:300万~500万円のコスト。3000万~5000万円の調整破壊コストを防止します
  • 避難輸送:200万~300万円のコスト。2000万~4000万円の孤立人口コストを防止します

制約の認識

財政的現実: 推奨投資総額=4000万~6000万円。ほとんどの都道府県は優先順位付けを必要とする予算制約下で運用されています。

推奨:高ROI投資を優先します。必要に応じて中優先度投資を延期します。

スタッフ配置の現実: 強化プロトコルには沖縄県全体で200~300名の追加要員が必要です。隣接都道府県との相互扶助協定は要件の30~50%を提供できます。

残りのギャップは超過勤務、ボランティア調整、または一時的な雇用を通じて埋める必要があります。

予報監視プロトコルと意思決定トリガー

更新スケジュールと意思決定ポイント

毎日0600JST: 気象庁定期予報更新

  • 意思決定トリガー: 進路シフト>100kmまたは強度変化>0.5カテゴリ→応急メッセージングを起動します

毎日1200JST: 気象庁定期予報更新

  • 意思決定トリガー: タイミングシフト>12時間→避難スケジュールを調整します

毎日1800JST: 気象庁定期予報更新

  • 意思決定トリガー: 進路シフト>50kmまたは強度変化>0.25カテゴリ→リソース事前配置を更新します

必要に応じて: 台風特別警報(通常、大きな変化が発生した場合に発行)

  • 意思決定トリガー: 応急プロトコルの即座の起動

情報源と検証

一次情報源:

  1. 気象庁公式予報
  2. 地域気象事務所
  3. 衛星画像(ひまわり8号)
  4. 偵察航空機データ(利用可能な場合)

検証プロトコル: 主要な運用上の意思決定の前に複数の情報源を相互参照します。単一情報源への依存は予報エラーへの脆弱性を生成します。

結論:運用準備チェックリスト

9月8日1800JST までに:

  • すべてのフェーズ1住宅および事業所の措置が完了しました
  • 医療および緊急サービスの強化プロトコルが起動されました
  • 政府緊急オペレーションセンターがスタッフ配置され、運用可能です
  • 脆弱人口への対応が完了しました
  • リソース事前配置が二次配分地点で検証されました
  • 避難ゾーンが定義されました。メッセージングが準備されました
  • 予報監視プロトコルが確立されました

9月9日1200JST までに:

  • すべてのフェーズ2の措置が完了しました
  • 最新の予報に基づいて避難の決定が最終化されました
  • シェルター容量が検証されました。スタッフ配置が確認されました
  • 緊急サービスが戦略的な場所に配置されました
  • 事業継続プロトコルが起動されました

9月10日1800JST までに:

  • 高リスクゾーンの避難実行が進行中です

本質的に問われているのは、単なる気象予測の精度ではなく、不確実性の中での意思決定能力です

見落とされがちですが、台風9号のような大型システムが提示する最大の課題は、気象学的な強度ではなく、組織的な適応速度です。

予報の不確実性範囲は、意思決定を遅延させるための言い訳ではなく、段階的な対応戦略を設計するための設計仕様として機能する必要があります。

一見、この準備措置は単なる「やるべきこと」のリストに見えますが、構造的には、これは組織学習と制度的レジリエンスの実装です。

各チェックボックスは、システムが不確実な環境下で機能する能力を検証する機会です。

ここで重要なのは、完璧な予報ではなく、予報が変わる際の適応メカニズムです。

72時間以上前の決定は、後続の情報によって修正される前提で設計される必要があります。この原則を受け入れることは、組織的な柔軟性を生成し、結果として、より堅牢な危機対応を実現します。

より広い文脈で捉えると、台風9号は孤立した気象現象ではなく、気候変動が既に現在形で組織的意思決定に与えている影響の指標です。この嵐への対応方法は、今後数十年間の同様のシステムへの対応方法を定義します。

構造的特性と連鎖的気象現象:相互接続された脆弱性のマッピング

「大型」かつ「非常に強い」中心気圧を示す分類は、広大な風域と中心付近に集中した破壊ポテンシャルを意味しています。この二重スケール脅威構造は、現代の相互接続されたシステムの複雑性を反映しています。

分散ネットワーク全体に広がる中程度の影響と、重要なノードにおける集中的な重大被害の組み合わせです。このパターンを理解することは、段階的に劣化し、システム全体の障害へと連鎖しない回復力のあるインフラストラクチャを設計する上で本質的に重要です。

一次的な風の脅威を超えて、嵐の水蒸気輸送能力は外側の帯に沿った組織化された対流システムを含む二次的危険を生み出します。

最近の気象イベントから引き出すと、台風循環が前線境界と相互作用した際に九州で類似した線状降水帯が形成されました。これらの組織化された対流パターンは、気象予測における新興フロンティアを表しています。

大規模な大気システムがメソスケール特性とどのように結合して局地的な極端降雨を生成するかを理解することです。

高解像度モデリングとリアルタイム降水ナウキャスティングに投資する組織は、予報不確実性を運用上の優位性に変換する立場を確保しています。

移動速度が遅い場合、降雨の蓄積を悪化させ、準停滞性降水帯の形成に適した条件を生み出します。

嵐の規模は、中心から数百キロメートル離れた地域まで影響が及び、熱帯低気圧強度の風が眼壁をはるかに超えた地域に影響を与えることを意味しています。この拡大した影響域は実際には機会を提示しています。

適応的対応のためのより長い警告時間を提供し、分散型の分権的対応システムが中央集権的な指揮統制アプローチを上回る条件を生成します。

鉛直風シアパターンと上層大気力学は、台風が対称的な構造を維持するか、琉球列島に接近する際に非対称的な衰弱を開始するかを決定します。

大型と極端な暴力性の組み合わせは、洗練されたリソース配分フレームワークを要求する二重の危険を生み出します。ここで本質的に重要なのは、機械学習最適化です。

緊急要員のルーティング、物資の事前配置、シェルター容量の動的配分は、災害対応を反応的から予測的へと変革できます。

台風9号対応中にこの最適化をマスターする組織は、気候変動性の高い将来における競争優位性を確立します。

連鎖的災害リスク:気象学からシステム障害へ、そしてシステム的再設計へ

台風9号の接近は、気象現象をインフラストラクチャ危機に変える連鎖的障害メカニズムの検証を必要とします。

しかし障害モードの理解を超えて、これは連鎖を生み出す構造的脆弱性を特定し、再設計する機会です。

沖縄の石灰岩カルスト地形は、洪水と斜面不安定性に対する特定の脆弱性を生み出しています。これらの脆弱性は不変ではなく、むしろ排水システム、斜面安定化、水管理のイノベーションを駆動できる設計制約です。

九州からの最近の先例は、集中した降雨がどのように排水インフラストラクチャを圧倒し、以前の気象システムからの飽和状態にある斜面を不安定にするかを示しています。これらはエンジニアリングの失敗ではなく、20世紀の気候パターン用に設計されたインフラストラクチャが21世紀の条件のための根本的な再設計を必要とすることを示す信号です。

今シーズンの台風の時間的集中は、土壌水分レベルがすでに上昇している可能性があることを意味し、斜面破壊をトリガーするために必要な降雨閾値を低下させます。これはまさに適応的排水システム、リアルタイム土壌水分監視ネットワーク、予測的斜面安定性評価への投資をトリガーすべき条件です。

電力伝送ネットワーク、水処理施設、輸送回廊を含む重要インフラストラクチャは、風害が洪水と一致する場合、複合的なリスクに直面しています。

島嶼地理は避難オプションを制限し、特にポート施設または空港が被害を受ける場合、緊急ロジスティクスを複雑にします。

しかしこの制約はまた機会を生み出します。

島嶼システムは限定されており、エネルギー、水、輸送、緊急対応ネットワークが独立したサイロではなく結合した適応システムとして設計される統合回復力システムの理想的なテストベッドとなります。

台風9号対応中にこのような統合をパイロットする組織は、世界的な適用可能性を持つ能力を開発します。

線状降水帯イベント中に観察された土壌飽和ダイナミクスは、台風9号の降雨が沖縄の脆弱な地形全体で連鎖的障害をどのようにトリガーできるかを理解するための直接的な先例を提供します。

最近の嵐間の間隔は完全な土壌排水には不十分であり、中程度の降雨蓄積でさえ重大な地滑りリスクをもたらす条件を生成しています。この観察は、リアルタイム土壌水分センシングネットワークと予測的地滑りモデリングへの投資を駆動すべきです。

気候変動性の高い将来において、贅沢から必須インフラストラクチャへと変わる能力です。

二重熱波と嵐の危険ウィンドウ:複合極端現象が新しい常態として

7日の気象予報は西日本全域での気温上昇を示しており、熱関連疾患リスクが台風到来に先行する二重危険シナリオを生成しています。これは異常ではなく、気候変動性を定義する複合極端現象の予兆です。

知識労働者は複合危険を稀なエッジケースではなく、公衆衛生、緊急管理、職業安全システムの根本的な再設計を要求する新興基準条件として認識すべきです。

この時間的並置は、コミュニティが熱曝露と嵐の影響に同時に準備する必要があるため、公衆衛生メッセージとリソース配分を複雑にします。

しかしそれはまた機会を生成します。台風9号対応中に統合された熱波と嵐対応プロトコルを開発する組織は、複合極端現象の管理テンプレートを確立します。

熱波を生成する大気条件、高気圧システムと沈降気流は、最終的に台風の接近に道を譲りますが、移行期間は脆弱な人口の慎重な管理を要求します。

屋外物の固定、物資の備蓄、構造の強化などの嵐前準備活動は、ピーク熱時間中の身体的努力を伴い、高齢者と屋外労働者の熱中症リスクを増加させます。これはシステム設計問題です。

熱曝露を最小化しながら有効性を維持する準備ワークフローをどのように構造化するかです。

答えは、予報ウィンドウの早期から開始される分散型のコミュニティベースの準備を伴い、不要な屋外活動を削減するデジタル調整ツールによってサポートされています。

緊急管理機関は、即座の熱リスクと差し迫った嵐準備ニーズの両方を認識する二重脅威メッセージを伝達し、いずれかの危険に対する対応有効性を損なう可能性のある疲労または混乱を回避する必要があります。このメッセージング課題は実際にはイノベーション機会です。

効果的な複合危険通信フレームワークを開発する組織は、公衆信頼と対応有効性における競争優位性を確立します。

予報不確実性と適応的意思決定:予測から確率的ガバナンスへ

最新情報の監視強調は、72時間を超える台風予報における固有の不確実性と、予測が洗練されるにつれた適応的意思決定の重要性を反映しています。

不確実性を制限として見なすのではなく、前向きな組織はそれを継続的学習と中途修正を可能にする特性として認識すべきです。

現代的なアンサンブル予報は単一軌道予測ではなく確率分布を提供し、準備緊急性を損なわずに不確実性を伝える通信戦略を要求します。

ここで次世代意思決定支援システムが価値を生成します。

確率的予報を実行可能な意思決定フレームワークに変換し、どの確率閾値でどのアクションを実行するかを指定し、組織が柔軟性を維持しながら適切な準備を確保できます。

複数のデータストリーム、衛星画像、偵察航空機観測、海洋ブイ測定、数値モデルの統合は、予報更新が重大な軌道または強度変化を示す可能性がある複雑な情報環境を生成します。

リアルタイムデータ融合と意思決定支援自動化をマスターする組織は、不確実性を負債から優位性へと変革します。

地方政府の緊急作戦センターは、準備を確保するための早期活性化と、嵐接近が複数日にわたって延長される場合のリソース疲労のバランスを取る必要があります。これはまさに適応的プロトコルと段階的活性化フレームワークが価値を生成する場所であり、組織が持続不可能なリソースコミットメントなしに高い準備状態を維持できます。

台風7号と8号の管理から得られた経験は、調整メカニズムに関する制度的知識を提供しますが、各嵐の独特な特性は厳密なプレイブックではなく柔軟なプロトコルを要求します。

継続的な予報監視は、避難タイミング、リソース事前配置、公開通信戦略への中途修正を可能にします。このアプローチを制度化する組織、緊急即興として扱うのではなく、台風を超えた多様な危機に適用可能な回復力能力を確立します。これは21世紀ガバナンスのフロンティアです。

各ストレステスト事象を通じて学習、適応、改善するシステムです。

重要な準備アクション:対応からシステム的回復力構築へ

沖縄の住民と企業は、直ちに保護措置を実施すべきです。屋外物の固定、物資と医薬品の備蓄、電子機器の充電、避難ルートとシェルター場所の確認です。

しかしこれらの即座のアクションを超えて、これは構造的回復力を評価し、アップグレードする機会です。特に注意を集中すべきは、風脆弱性を持つ物件、バックアップしやすい排水システム、斜面隣接構造です。この嵐だけでなく、気候変動性の高い将来のための体系的な回復力アップグレードの一部として。

医療施設と緊急サービスは、二重の熱波と嵐の危険を考慮して、強化された人員配置プロトコルを活性化し、バックアップ電力システムを検証すべきです。

より戦略的には、これはバックアップ電力システムが延長停電に対して適切であるか、人員配置モデルが複数日にわたって急増容量を維持できるか、サプライチェーンが中断に対して回復力があるかを評価する機会です。

台風9号対応をこれらのシステムのストレステストとして使用する組織は、大幅に強化された能力で出現します。

高齢者、慢性疾患を持つ者、屋外労働者を含む脆弱な人口は、7日を通じた冷却施設へのアクセスと嵐通過中の安全なシェルターを確保するための積極的なアウトリーチを必要とします。このアウトリーチ自体は、コミュニティネットワークと社会的回復力を強化する機会です。

物理的インフラストラクチャよりも危機中に重要なことが多い人間インフラストラクチャです。

公式気象機関と地方政府緊急チャネルを通じた更新予報の継続的監視は、軌道と強度予測が台風9号接近に伴い大幅に洗練されるため、本質的に重要なままです。

意思決定は、嵐の行動に関する早期の仮定にコミットされるのではなく、新しい情報に対して柔軟で応答的なままであるべきです。このアプローチを制度化する組織、各予報更新を固定計画への中断ではなく対応を最適化する機会として扱い、危機管理とステークホルダー信頼における競争優位性を確立します。

台風9号が提示する究極の機会は、単に嵐を生き残ることではなく、それを強制関数として使用してシステムを再設計し、インフラストラクチャをアップグレードし、気候変動性の高い将来のためにコミュニティ回復力を強化することです。この考え方でこの嵐に接近する組織とコミュニティは、単に無傷で出現するだけでなく、大幅に能力が向上した状態で出現します。

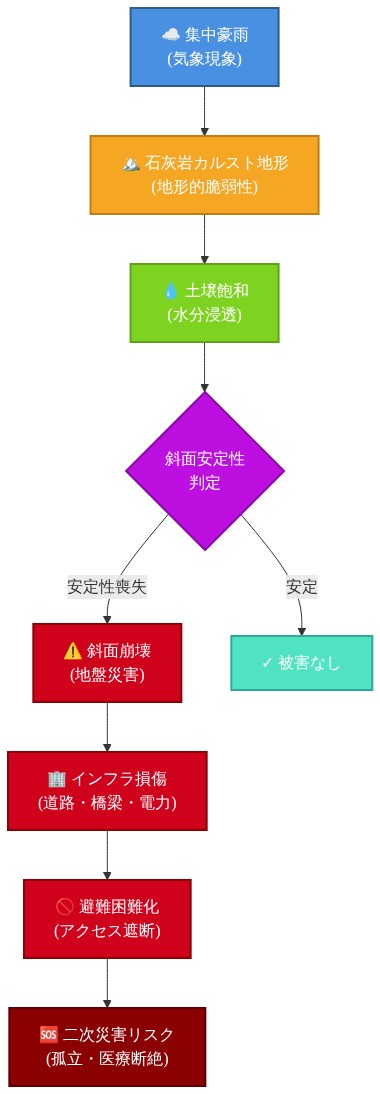

降雨から基盤施設破壊に至るカスケード災害メカニズムを示すフロー図。気象現象としての集中豪雨が、石灰岩カルスト地形という地形的脆弱性に作用し、土壌飽和を引き起こす。その結果、斜面安定性が喪失され斜面崩壊が発生。これにより道路・橋梁・電力などのインフラが損傷し、避難経路が遮断されて避難困難化が生じ、最終的に孤立や医療断絶などの二次災害リスクへと連鎖する一連のプロセスを可視化したもの。

  • 図2:降雨から基盤施設破壊に至るカスケード災害リスク経路(沖縄地形特性と九州先例事例に基づく)*

降雨イベントをトリガーとして、地盤飽和または地盤崩壊が発生し、電力網障害と道路・橋梁損壊に分岐。電力網障害は水道施設停止と信号機停止を引き起こし、道路損壊は交通網遮断につながる。これらが連鎖して通信インフラ障害と医療施設機能停止を招き、最終的に緊急対応困難という社会的危機に至るカスケード型の相互依存性を示す図。

  • 図9:降雨トリガーによる基盤施設破壊メカニズム—インフラ相互依存性と波及効果*
